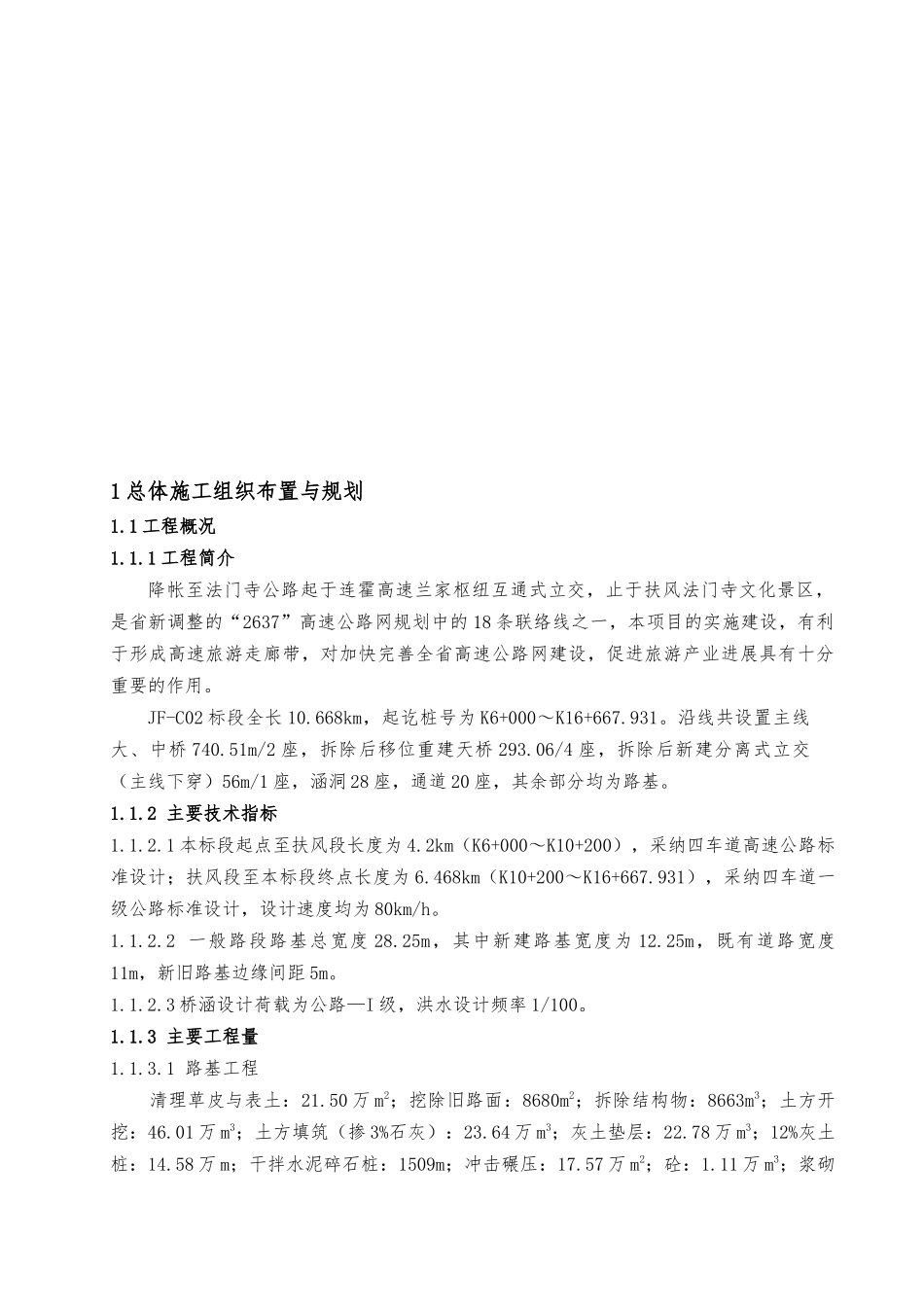

1 总体施工组织布置与规划1.1 工程概况1.1.1 工程简介降帐至法门寺公路起于连霍高速兰家枢纽互通式立交,止于扶风法门寺文化景区,是省新调整的“2637”高速公路网规划中的 18 条联络线之一,本项目的实施建设,有利于形成高速旅游走廊带,对加快完善全省高速公路网建设,促进旅游产业进展具有十分重要的作用。JF-C02 标段全长 10.668km,起讫桩号为 K6+000~K16+667.931。沿线共设置主线大、中桥 740.51m/2 座,拆除后移位重建天桥 293.06/4 座,拆除后新建分离式立交(主线下穿)56m/1 座,涵洞 28 座,通道 20 座,其余部分均为路基。1.1.2 主要技术指标1.1.2.1 本标段起点至扶风段长度为 4.2km(K6+000~K10+200),采纳四车道高速公路标准设计;扶风段至本标段终点长度为 6.468km(K10+200~K16+667.931),采纳四车道一级公路标准设计,设计速度均为 80km/h。1.1.2.2 一般路段路基总宽度 28.25m,其中新建路基宽度为 12.25m,既有道路宽度11m,新旧路基边缘间距 5m。1.1.2.3 桥涵设计荷载为公路—I 级,洪水设计频率 1/100。1.1.3 主要工程量1.1.3.1 路基工程 清理草皮与表土:21.50 万 m2;挖除旧路面:8680m2;拆除结构物:8663m3;土方开挖:46.01 万 m3;土方填筑(掺 3%石灰):23.64 万 m3;灰土垫层:22.78 万 m3;12%灰土桩:14.58 万 m;干拌水泥碎石桩:1509m;冲击碾压:17.57 万 m2;砼:1.11 万 m3;浆砌片石:1.17 万 m3;植草:1.38 万 m2。1.1.3.2 路面工程 级配砂砾垫层:2224m2;水泥稳定碎石基层:2.86 万 m2;砼面板:2.18 万 m2。1.1.3.3 桥涵工程钢筋:2802.57t;钢绞线:241.09t;桩基:74 根/ 3454m;预制砼:5061m3;现浇砼:1.25 万 m3;通道、涵洞:851m;浆砌片石:4902m3;拆除砼:3165m3。1.1.3.4 安全设施与预埋管线 隔离墩:675 个;彩钢板:2430 m2;临时标线:324 m2。1.1.4 工期、质量、安全、环保目标1.1.4.1 工期目标:本标段计划于 2010 年 12 月 30 日开工, 路基工程计划于 2011 年 8 月31 日完工;韦河大桥计划于 2012 年 3 月 31 日完工。1.1.4.2 质量目标:标段工程交工验收的质量评定为合格,竣工验收的质量评定为优良;1.1.4.3 安全目标:无重大安全事故;1.1.4.4 环保目标:创建环保施工场地,实现环保目标。1.1.5 本工程的重点、关键和难点与应对措施1.1.5.1 本工程的重点、关键和难点(1)本...
