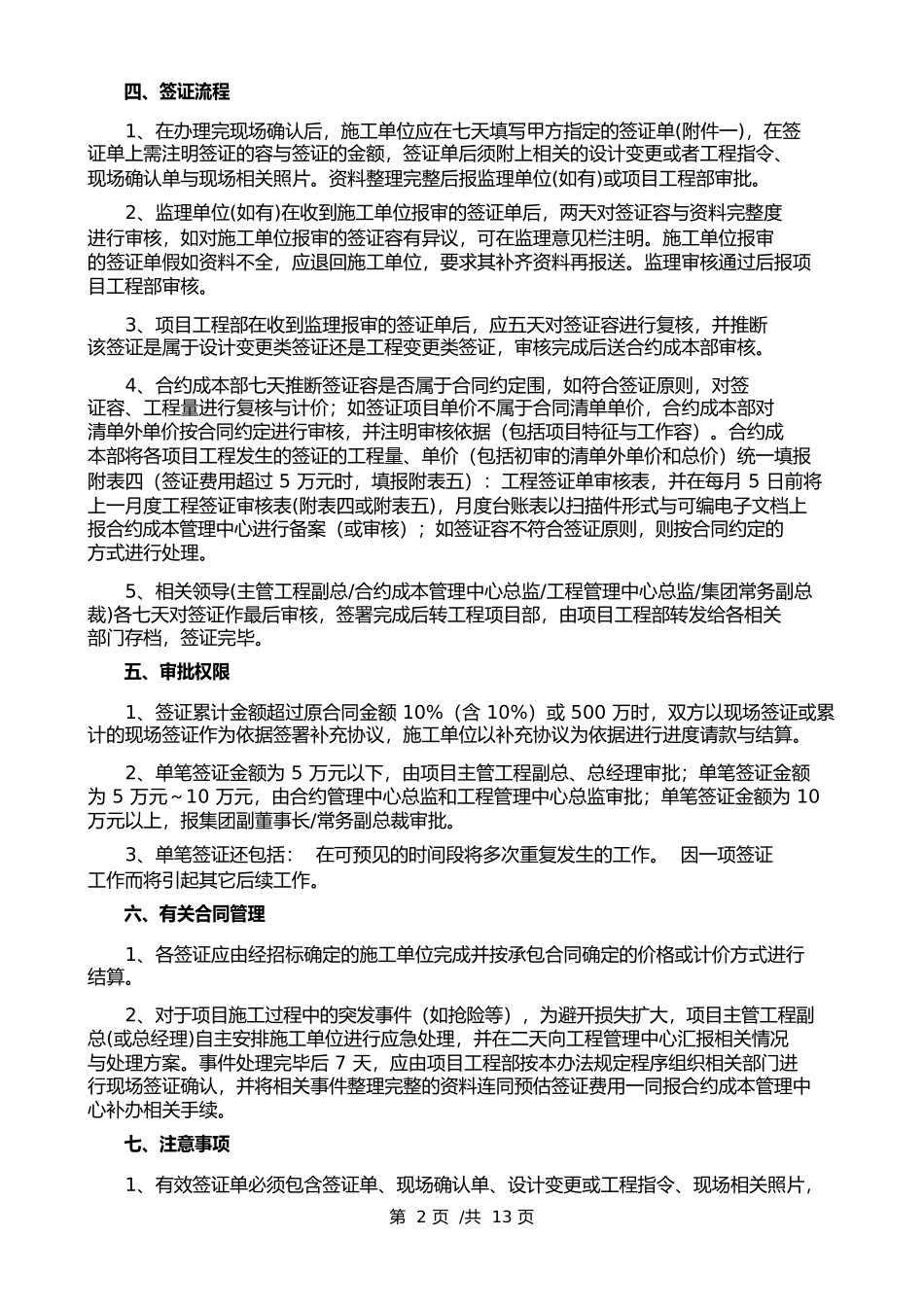

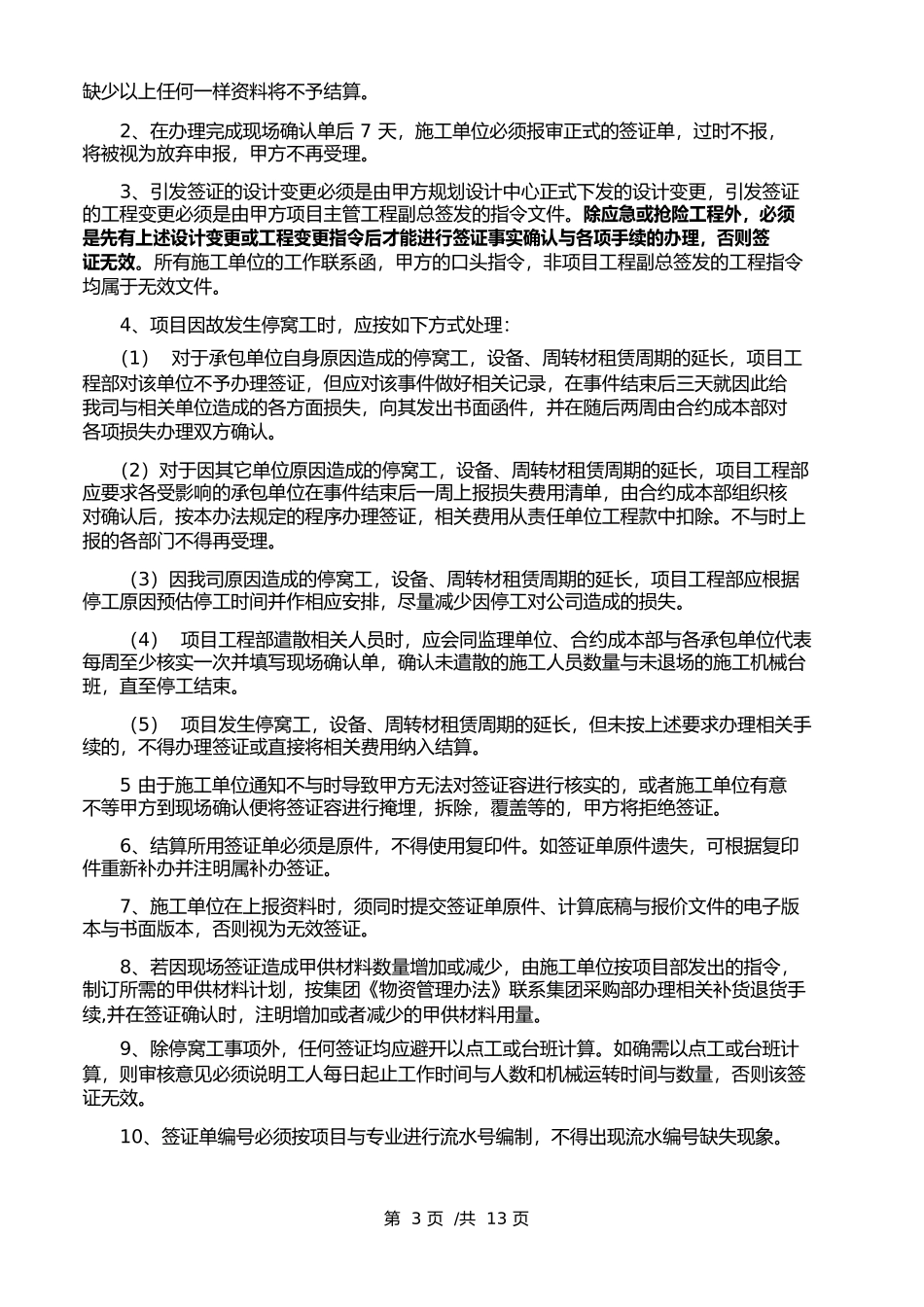

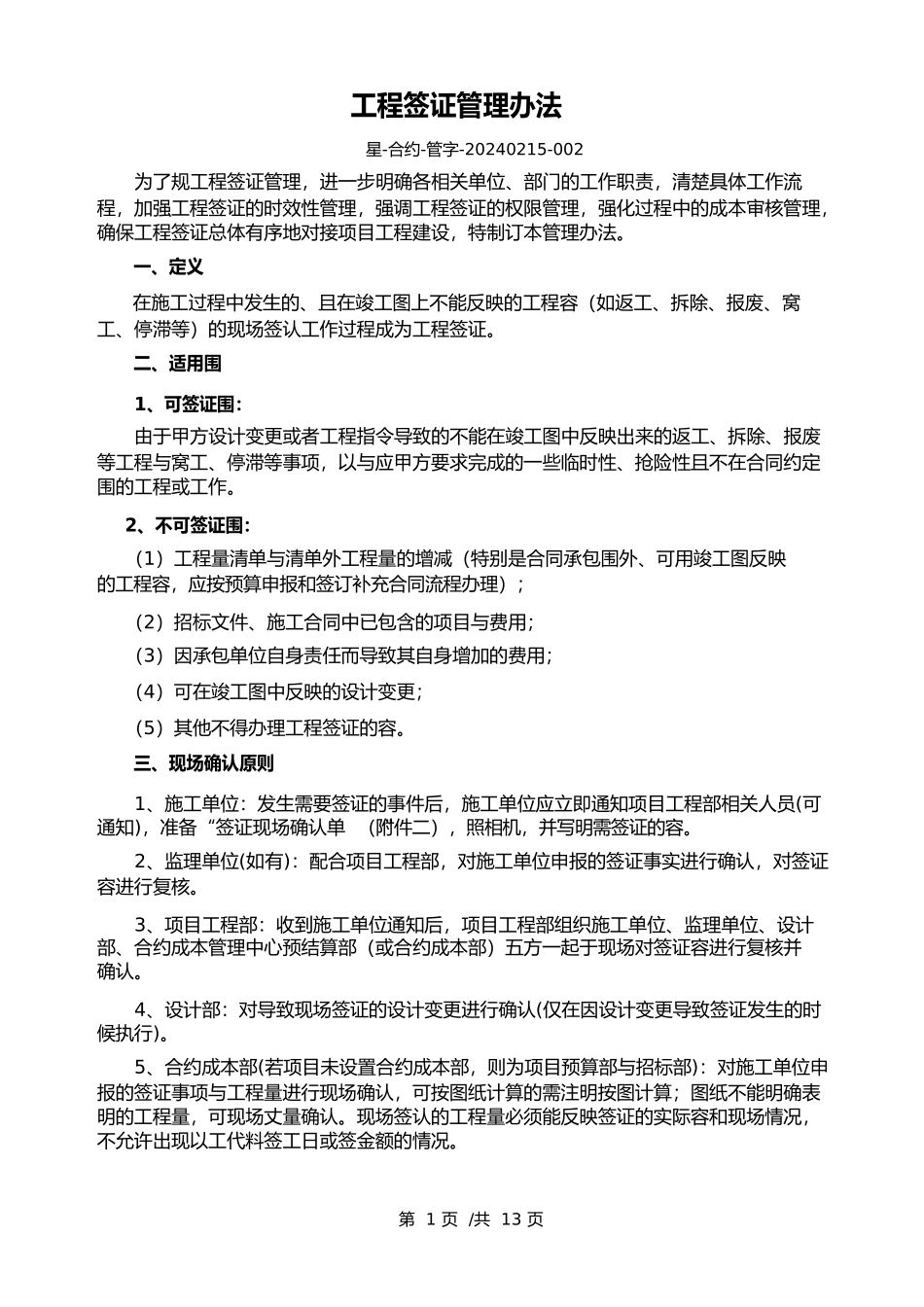

”工程签证管理办法星-合约-管字-20240215-002为了规工程签证管理,进一步明确各相关单位、部门的工作职责,清楚具体工作流程,加强工程签证的时效性管理,强调工程签证的权限管理,强化过程中的成本审核管理,确保工程签证总体有序地对接项目工程建设,特制订本管理办法。一、定义在施工过程中发生的、且在竣工图上不能反映的工程容(如返工、拆除、报废、窝工、停滞等)的现场签认工作过程成为工程签证。二、适用围1、可签证围:由于甲方设计变更或者工程指令导致的不能在竣工图中反映出来的返工、拆除、报废等工程与窝工、停滞等事项,以与应甲方要求完成的一些临时性、抢险性且不在合同约定围的工程或工作。2、不可签证围:(1)工程量清单与清单外工程量的增减(特别是合同承包围外、可用竣工图反映的工程容,应按预算申报和签订补充合同流程办理);(2)招标文件、施工合同中已包含的项目与费用;(3)因承包单位自身责任而导致其自身增加的费用;(4)可在竣工图中反映的设计变更;(5)其他不得办理工程签证的容。三、现场确认原则1、施工单位:发生需要签证的事件后,施工单位应立即通知项目工程部相关人员(可通知),准备“签证现场确认单 (附件二),照相机,并写明需签证的容。2、监理单位(如有):配合项目工程部,对施工单位申报的签证事实进行确认,对签证容进行复核。3、项目工程部:收到施工单位通知后,项目工程部组织施工单位、监理单位、设计部、合约成本管理中心预结算部(或合约成本部)五方一起于现场对签证容进行复核并确认。4、设计部:对导致现场签证的设计变更进行确认(仅在因设计变更导致签证发生的时候执行)。5、合约成本部(若项目未设置合约成本部,则为项目预算部与招标部):对施工单位申报的签证事项与工程量进行现场确认,可按图纸计算的需注明按图计算;图纸不能明确表明的工程量,可现场丈量确认。现场签认的工程量必须能反映签证的实际容和现场情况,不允许出现以工代料签工日或签金额的情况。第 1 页 /共 13 页四、签证流程1、在办理完现场确认后,施工单位应在七天填写甲方指定的签证单(附件一),在签证单上需注明签证的容与签证的金额,签证单后须附上相关的设计变更或者工程指令、现场确认单与现场相关照片。资料整理完整后报监理单位(如有)或项目工程部审批。2、监理单位(如有)在收到施工单位报审的签证单后,两天对签证容与资料完整度进行审核,如对施工单位报审的签证容有异议,可在监理意见栏注...
