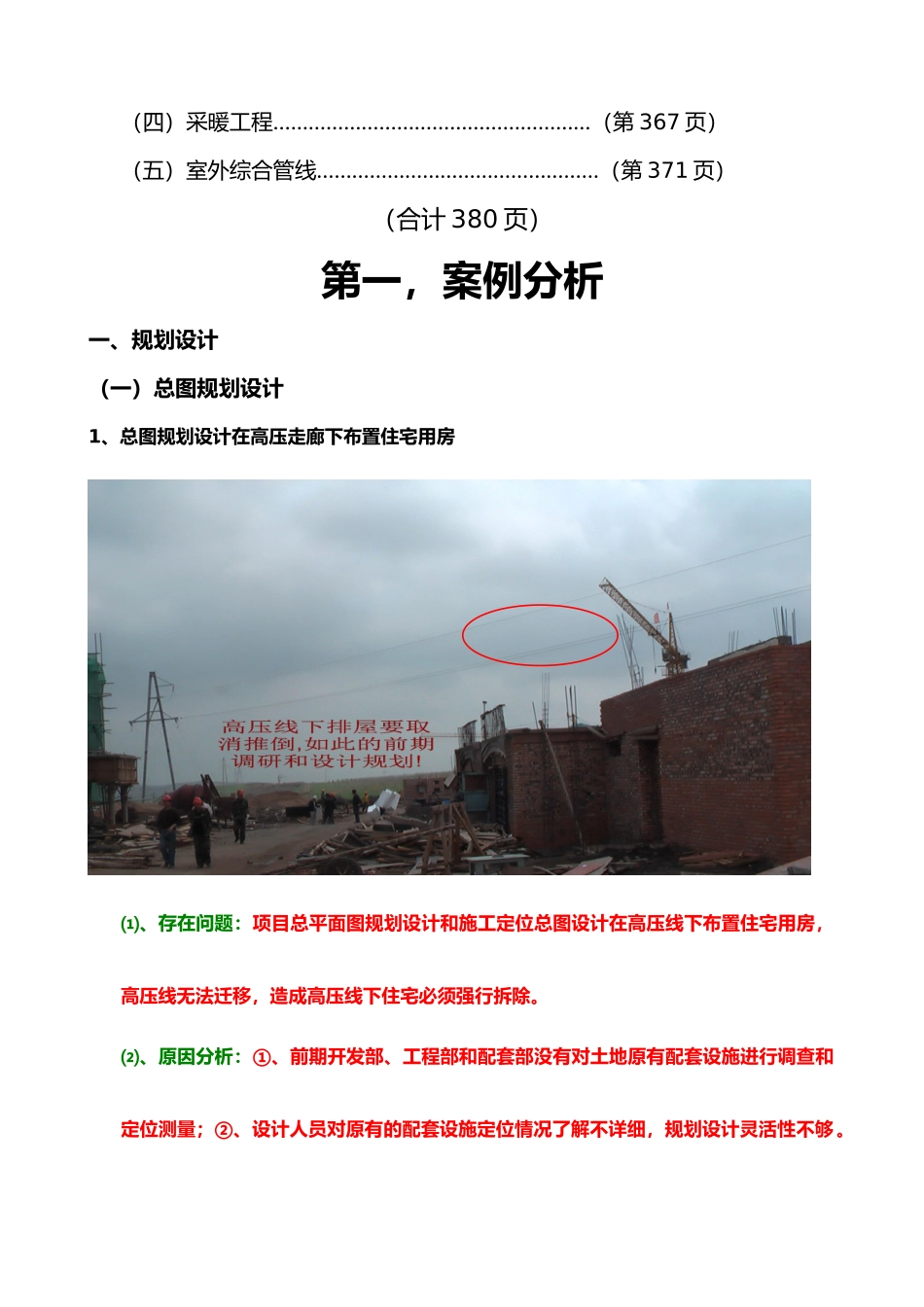

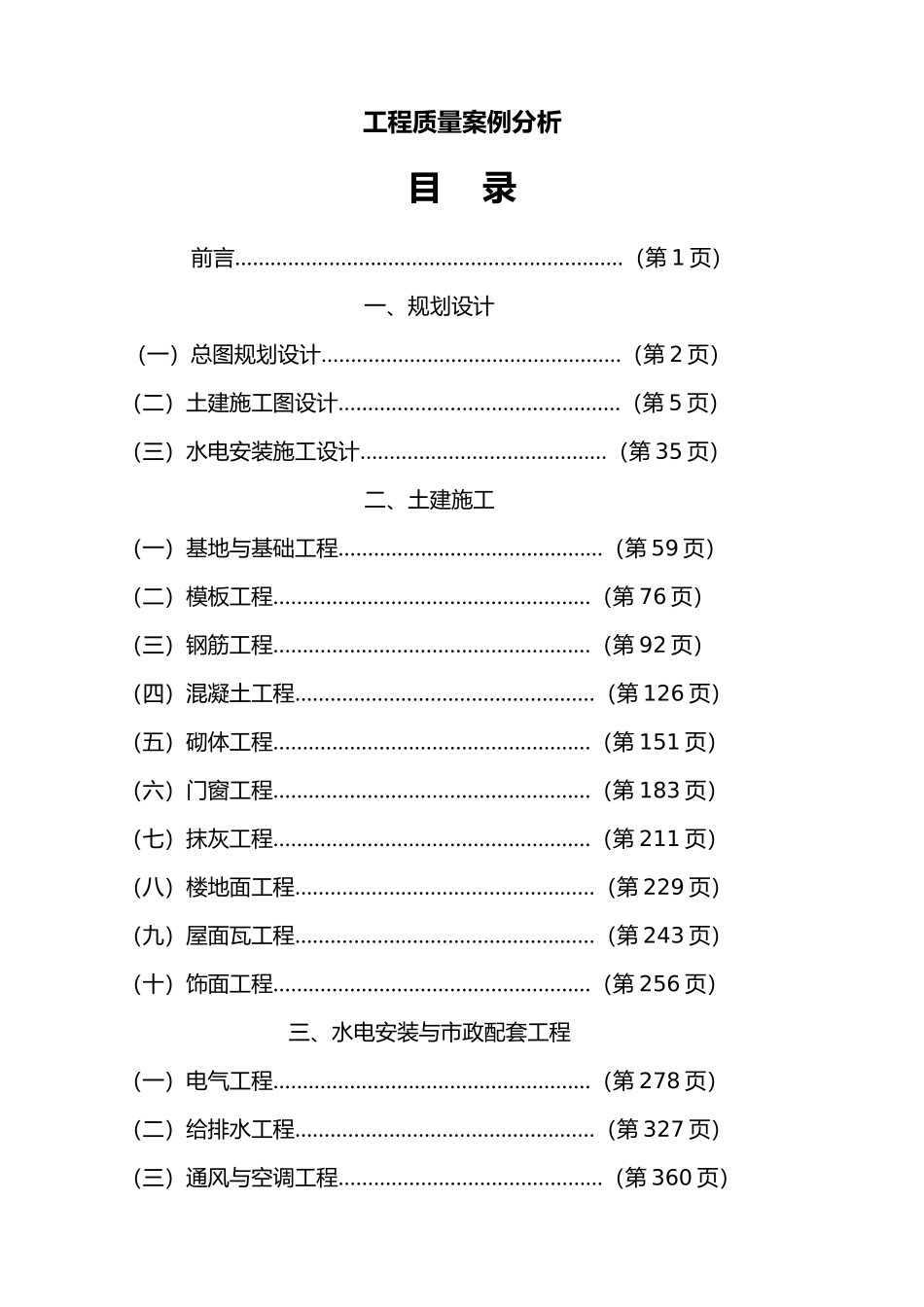

工程质量案例分析----------------------- -----------------------日期:工程质量案例分析目 录前言…………………………………………………………(第 1 页)一、规划设计(一)总图规划设计……………………………………………(第 2 页)(二)土建施工图设计…………………………………………(第 5 页)(三)水电安装施工设计……………………………………(第 35 页)二、土建施工(一)基地与基础工程………………………………………(第 59 页)(二)模板工程………………………………………………(第 76 页)(三)钢筋工程………………………………………………(第 92 页)(四)混凝土工程……………………………………………(第 126 页)(五)砌体工程………………………………………………(第 151 页)(六)门窗工程………………………………………………(第 183 页)(七)抹灰工程………………………………………………(第 211 页)(八)楼地面工程……………………………………………(第 229 页)(九)屋面瓦工程……………………………………………(第 243 页)(十)饰面工程………………………………………………(第 256 页)三、水电安装与市政配套工程(一)电气工程………………………………………………(第 278 页)(二)给排水工程……………………………………………(第 327 页)(三)通风与空调工程………………………………………(第 360 页)(四)采暖工程………………………………………………(第 367 页)(五)室外综合管线…………………………………………(第 371 页)(合计 380 页)第一,案例分析一、规划设计(一)总图规划设计1、总图规划设计在高压走廊下布置住宅用房⑴、存在问题:项目总平面图规划设计和施工定位总图设计在高压线下布置住宅用房,高压线无法迁移,造成高压线下住宅必须强行拆除。⑵、原因分析:①、前期开发部、工程部和配套部没有对土地原有配套设施进行调查和定位测量;②、设计人员对原有的配套设施定位情况了解不详细,规划设计灵活性不够。③、工程部、配套部、前期开发部和设计管理人员没有认真组织规划总图、施工定位总图的审核。④、前期开发部没有把握做好高压线迁移的情况下,工程部对高压线下的房子盲目开工。⑤前期开发部、工程部、配套部和设计之间的沟通不到位。⑶、处理措施或方法:①前期开发部、工...
