晴隆县莲城镇易地移民安置项目—四标段施工进度计划编制人:审批人:日 期:2016 年 7 月 1 日 鸿瑞腾建筑工程 XX 公司施工进度计划与保证措施一、进度计划编制说明1、根据业主施工工期要求;2、根据现场工作量由难到易进行施工;3、根据现场具备的作业条件; 4、根据我项目部精神:精心组织、精心施工、科学管理、合理安排; 5、根据我项目部要求:空间占满、时间占满、纵横交错地进行施工

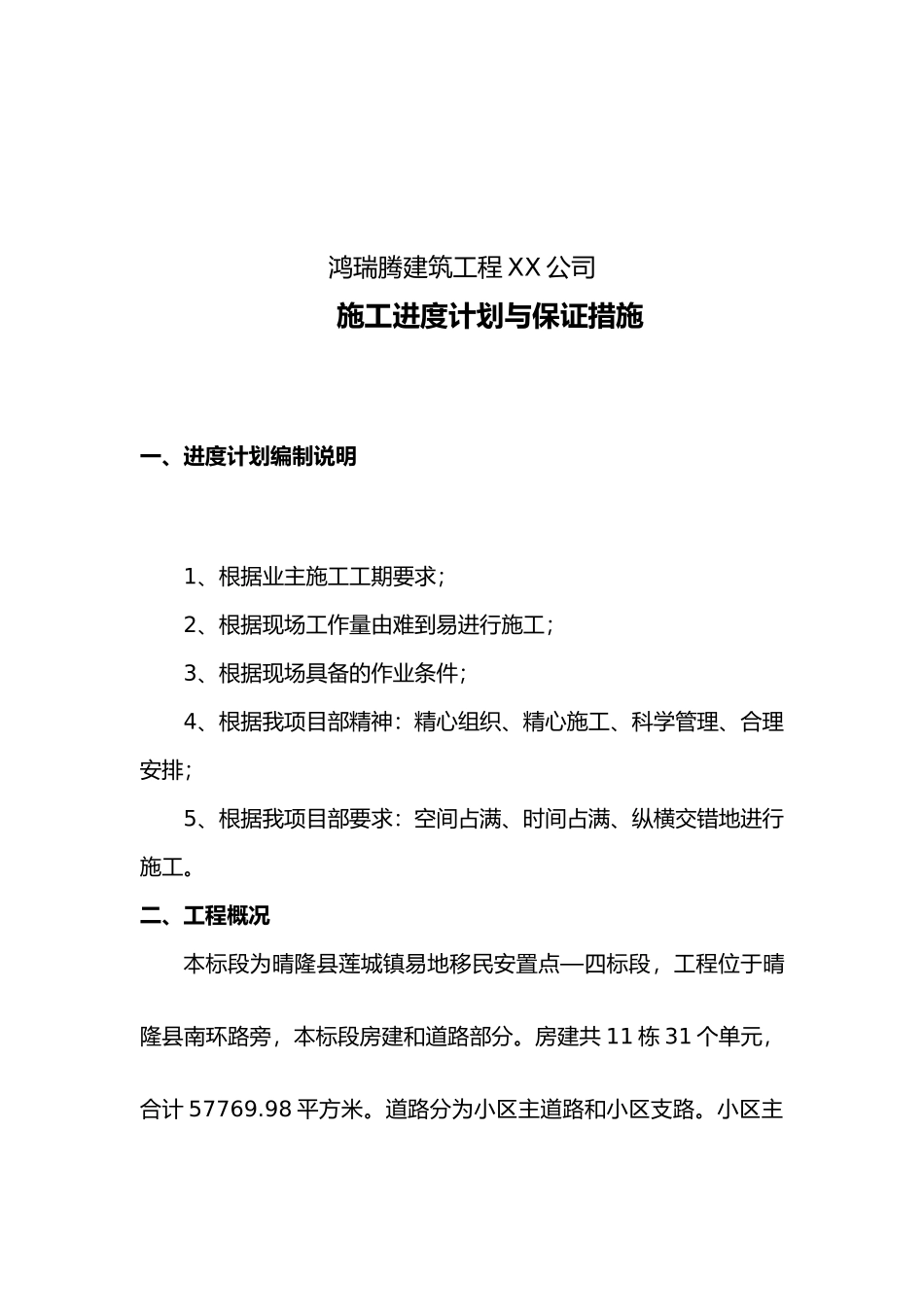

二、工程概况本标段为晴隆县莲城镇易地移民安置点—四标段,工程位于晴隆县南环路旁,本标段房建和道路部分
房建共 11 栋 31 个单元,合计 57769
98 平方米
道路分为小区主道路和小区支路

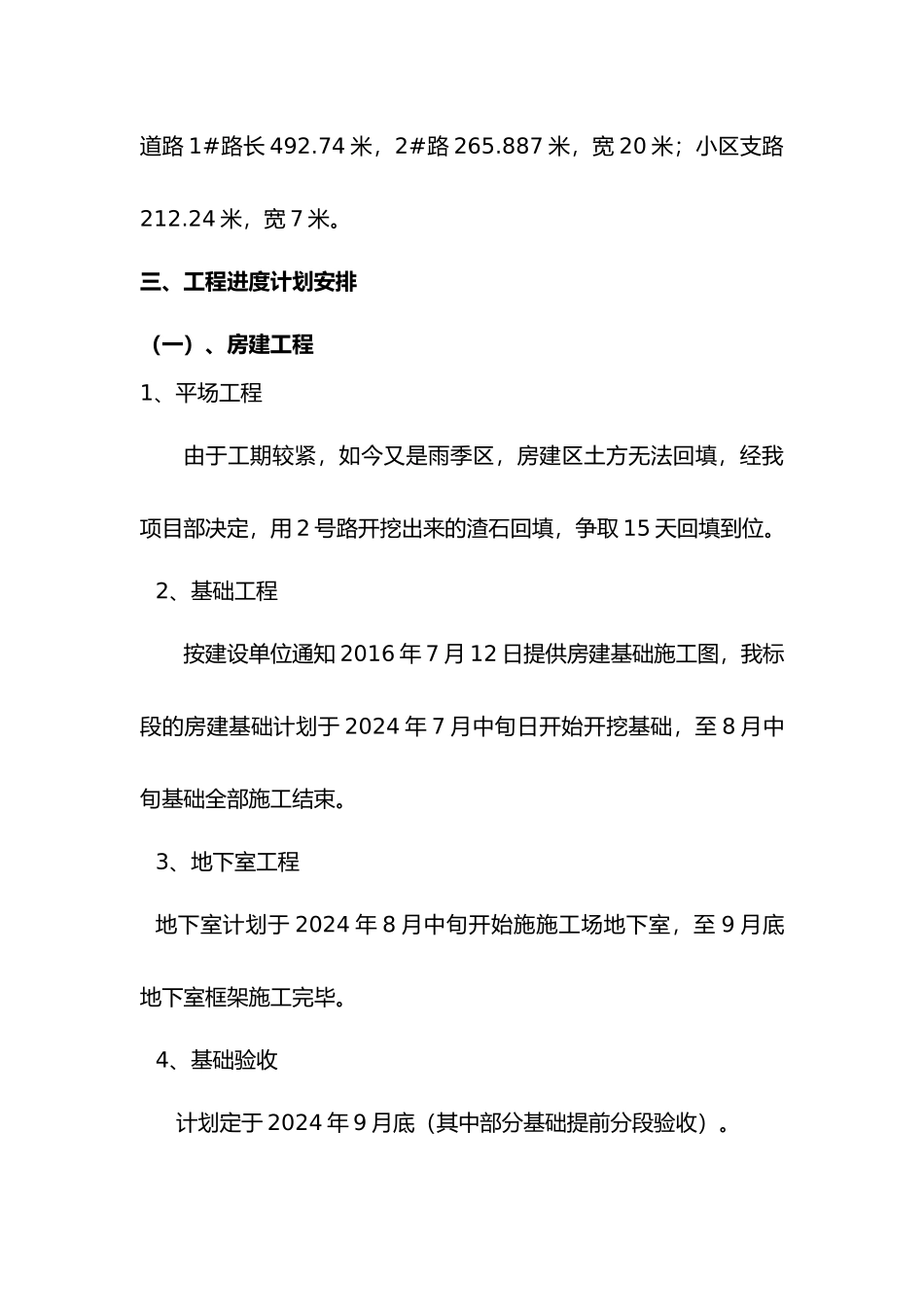

小区主道路 1#路长 492
74 米,2#路 265
887 米,宽 20 米;小区支路212
24 米,宽 7 米
三、工程进度计划安排(一)、房建工程1、平场工程由于工期较紧,如今又是雨季区,房建区土方无法回填,经我项目部决定,用 2 号路开挖出来的渣石回填,争取 15 天回填到位
2、基础工程按建设单位通知 2016 年 7 月 12 日提供房建基础施工图,我标段的房建基础计划于 2024 年 7 月中旬日开始开挖基础,至 8 月中旬基础全部施工结束
3、地下室工程地下室计划于 2024 年 8 月中旬开始施施工场地下室,至 9 月底地下室框架施工完毕
4、基础验收 计划定于 2024 年 9 月底(其中部分基础提前分段验收)
5、主体结构 计划 2024 年 8 月底开始施工主体,至 10 月底主体完工
6、主体验收 计划 2024 年 10 月底主体验收(其中主体提前分段验收)7、装饰装修工程 计划于 2024 年 9 月底开始装饰装修工程,至 2024 年 12 月底完工
8、节能工程 计划于 2024 年 9 月底开始节能工程施工,至 2024 年 12 月底完工
9、水电安装 跟土建
