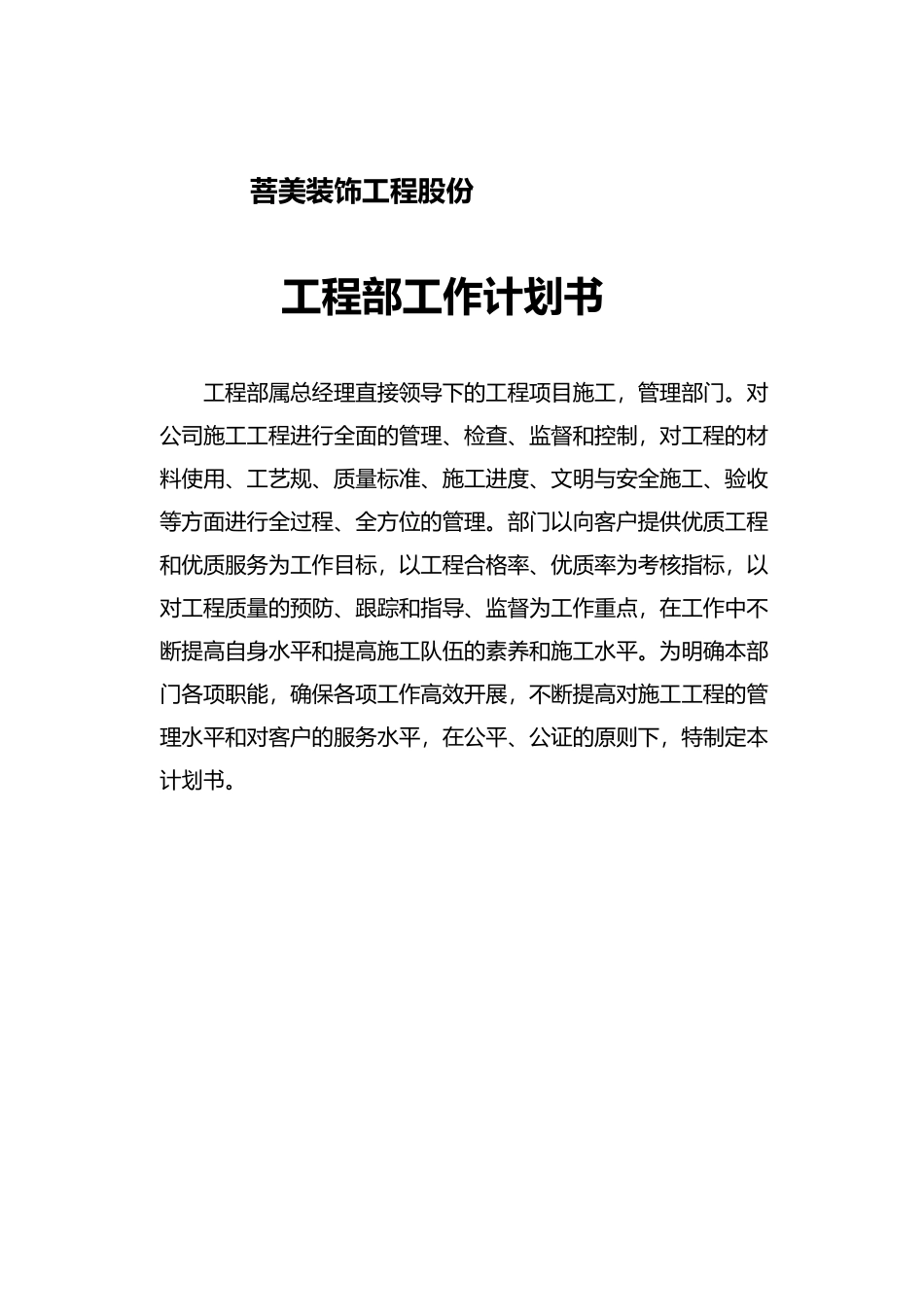

菩美装饰工程股份工程部工作计划书工程部属总经理直接领导下的工程项目施工,管理部门。对公司施工工程进行全面的管理、检查、监督和控制,对工程的材料使用、工艺规、质量标准、施工进度、文明与安全施工、验收等方面进行全过程、全方位的管理。部门以向客户提供优质工程和优质服务为工作目标,以工程合格率、优质率为考核指标,以对工程质量的预防、跟踪和指导、监督为工作重点,在工作中不断提高自身水平和提高施工队伍的素养和施工水平。为明确本部门各项职能,确保各项工作高效开展,不断提高对施工工程的管理水平和对客户的服务水平,在公平、公证的原则下,特制定本计划书。工程一、工程部工作流程:1,任务接收;工程部接收装修任务,领取图纸,预算表等各类文件资料,复核图纸与预算表,有问题与时找设计部和预算部沟通,待无异议进入下一阶段工作。指派项目经理并签订发包合同,指派工程监理。项目经理联系客户,设计师,监理协商确定开工日期。2,现场交底;召集项目经理,监理,客户,设计师召开开工会议,设计师现场交底,监理做好现场记录。项目经理检测现场是否满足施工条件,有问题与时与客户、设计师沟通,项目经理配合客户办理好装修进场各类手续。项目经理领取首期工程款。3,材料下单与进场;项目经理熟悉图纸,组织施工班长对图纸进行会审,下材料单,监理审核签字,要注明材料名称,品牌,规格,数量与进场时间。材料进场需客户,项目经理,监理共同验收。项目经理安排各工种有序进场开工。4,成品保护与形象工程;正式开工前项目经理应安排工人对现场成品实行保护措施,以免施工过程中损坏,做好形象工程,各类施工文件,标示牌,形象牌摆放到位,项目经理制作提交施工进度表。5,隐蔽工程监督与验收;项目经理组织工人进场开工后,监理要对现场施工进行监管,待隐蔽工程施工完成后,由客户、工程监理与项目经理共同验收。验收不合格要求立即返工(验收标准见附件一)设计师跟进,工程部经理进行巡检,客服人员对客户进行回访。6,施工中期监督与验收;中期施工期间,工程监理对施工场地现场的卫生,安全,施工进行监管。待木工收口、木饰面板,腻子等工程完工、工程工期过半时,整个施工工程到了中期验收阶段,同样应由客户、工程监理与项目经理对整个工程进行中期验收(验收标准见附件一),验收合格后,由客户、设计师、施工经理共同协商中期工程增减项目,并办理工程签证。工程监理协助财务部门收取二期款,并给项目经...
