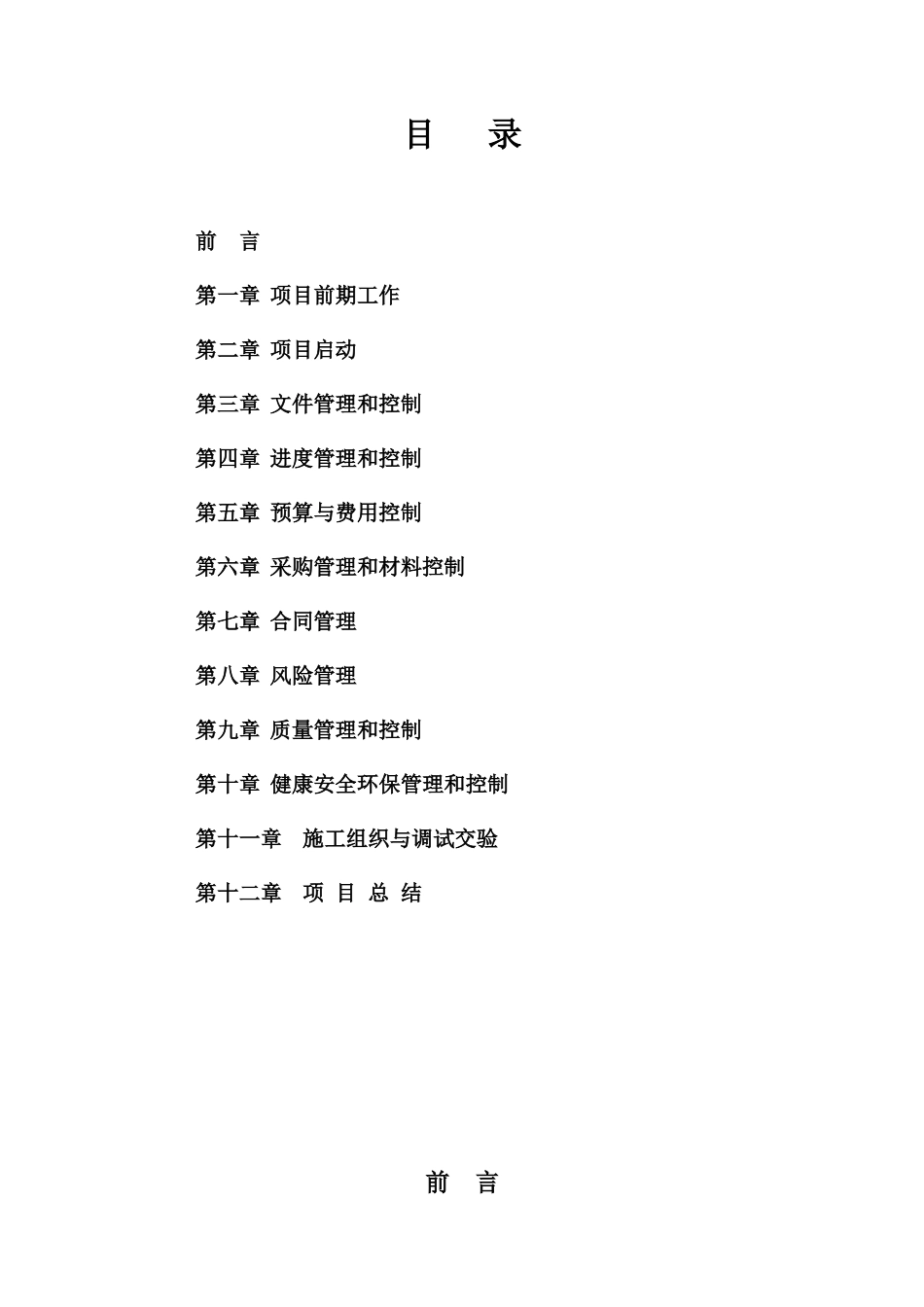

工程项目管理指南目 录前 言第一章 项目前期工作第二章 项目启动第三章 文件管理和控制第四章 进度管理和控制第五章 预算与费用控制第六章 采购管理和材料控制第七章 合同管理第八章 风险管理第九章 质量管理和控制第十章 健康安全环保管理和控制第十一章施工组织与调试交验第十二章项 目 总 结前 言1.1 目的为了加强油建公司工程项目的组织实施能力,提升公司项目管理水平;降低项目运作成本,提高项目效益;培育项目管理队伍,公司编制本《工程项目管理指南》。《工程项目管理指南》描述一个全面的项目管理生命期,以建立一个全过程的项目管理指导模板,明确项目管理流程、控制要素和控制方法,以及公司《项目管理规定》形成相互依托的项目管理系统,项目实施过程同时执行油建公司管理手册的其它相关规定,达到法律规范公司项目管理运作的目的。1.2 编写原则法律规范性:指南参照总公司、基地集团和油建的相关规定和国家相关法律法规的要求;同时借鉴国际项目管理理论和项目管理经验。阶段性:结合油建公司目前项目管理水平,以有用为目的,在使用一段时间以后,根据项目管理水平的逐步提高,进行阶段性修改完善,循序渐进,持续改进。1.3 管理指南适用范围由于油建公司项目具有种类多、异地施工、海上施工等不同特点,按启动、策划、实施、控制、收尾项目生命期阶段顺序,体现项目管理原则模式,在各类项目在操作中起到指导作用。《工程项目管理指南》适用于公司或分公司项目组对 EPC 工程项目进行全过程管理,也可以根据合同范围的不同,分别对设计、采办、施工等进行管理基于项目管理要素和控制方法的一致性,在公司《工程项目管理规定》中未包括的项目可以参考本指南进行管理控制。本指南涉及的定义及缩略语解释见附件 1《定义及缩略语》。第一章 项目前期工作工程项目生命周期分为策划、准备、实施和收尾四个阶段。项目策划阶段包括项目的前期跟踪、沟通、客户审查、接受标书、投标组织、投标及中标情况跟踪、合同洽谈、合同签订等。在标书编写阶段,由市场部牵头组织,抽调部分人员组成临时投标小组进行标书编写工作。项目的真正实施是从合同签订以后,公司任命项目经理、组建项目组开始的。为了项目的连续性,投标小组成员必须包括计划将来参加项目管理的主要人员,如项目经理、项目工程师等。项目的准备、实施和收尾由项目组具体负责实施。项目前期主要工作及工作流程:责任单位/部门/人 业务流程 相关说明 1....
