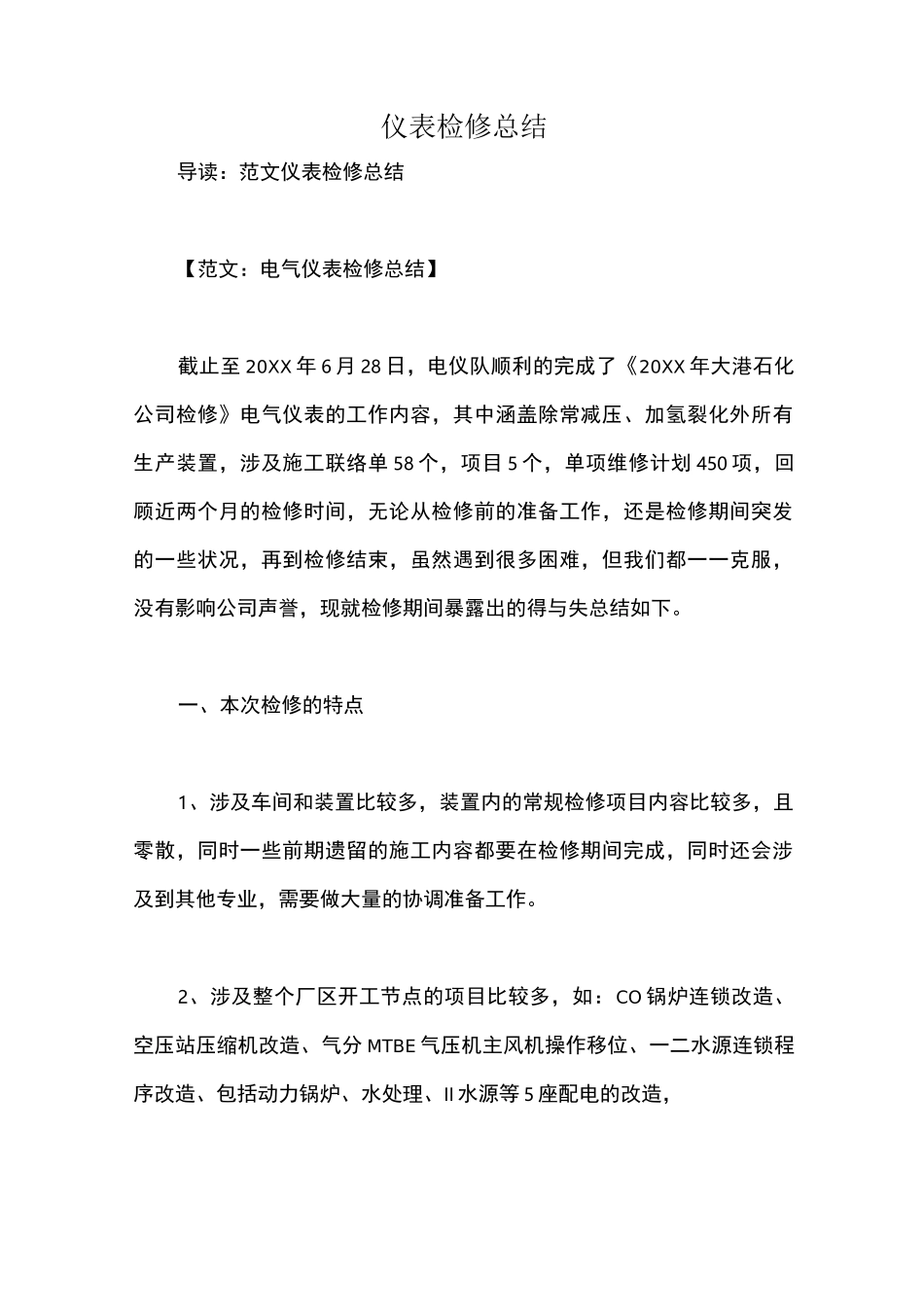

仪表检修总结导读:范文仪表检修总结【范文:电气仪表检修总结】截止至 20XX 年 6 月 28 日,电仪队顺利的完成了《20XX 年大港石化公司检修》电气仪表的工作内容,其中涵盖除常减压、加氢裂化外所有生产装置,涉及施工联络单 58 个,项目 5 个,单项维修计划 450 项,回顾近两个月的检修时间,无论从检修前的准备工作,还是检修期间突发的一些状况,再到检修结束,虽然遇到很多困难,但我们都一一克服,没有影响公司声誉,现就检修期间暴露出的得与失总结如下
一、本次检修的特点1、涉及车间和装置比较多,装置内的常规检修项目内容比较多,且零散,同时一些前期遗留的施工内容都要在检修期间完成,同时还会涉及到其他专业,需要做大量的协调准备工作

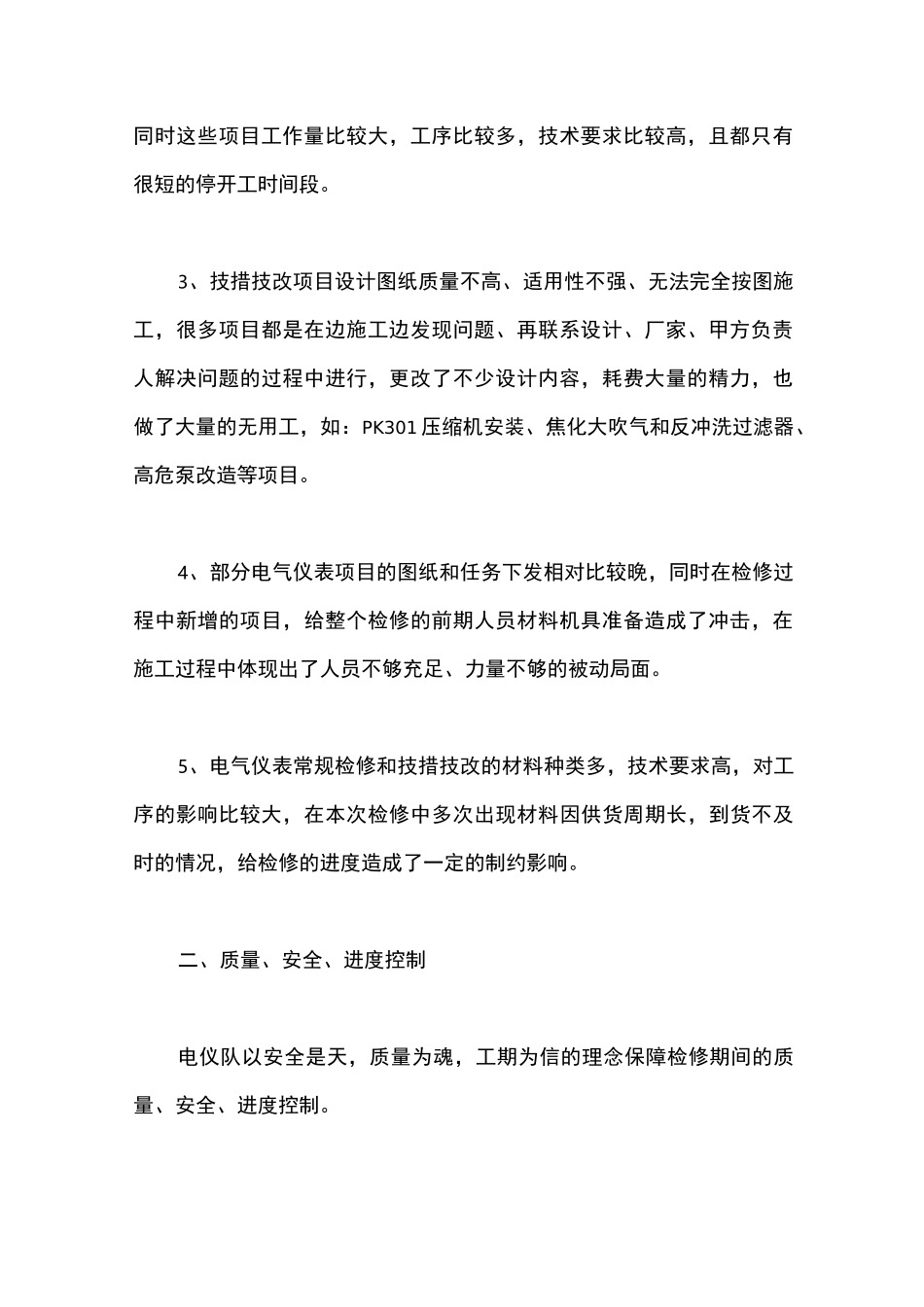

2、涉及整个厂区开工节点的项目比较多,如:CO 锅炉连锁改造、空压站压缩机改造、气分 MTBE 气压机主风机操作移位、一二水源连锁程序改造、包括动力锅炉、水处理、II 水源等 5 座配电的改造,同时这些项目工作量比较大,工序比较多,技术要求比较高,且都只有很短的停开工时间段
3、技措技改项目设计图纸质量不高、适用性不强、无法完全按图施工,很多项目都是在边施工边发现问题、再联系设计、厂家、甲方负责人解决问题的过程中进行,更改了不少设计内容,耗费大量的精力,也做了大量的无用工,如:PK301 压缩机安装、焦化大吹气和反冲洗过滤器、高危泵改造等项目
4、部分电气仪表项目的图纸和任务下发相对比较晚,同时在检修过程中新增的项目,给整个检修的前期人员材料机具准备造成了冲击,在施工过程中体现出了人员不够充足、力量不够的被动局面
5、电气仪表常规检修和技措技改的材料种类多,技术要求高,对工序的影响比较大,在本次检修中多次出现材料因供货周期长,到货不及时的情况,给检修的进度造成了一定的制约影响
二、质量、安全、进度控制电仪队以安全是天,质量为魂,工期为信的理念保障检
