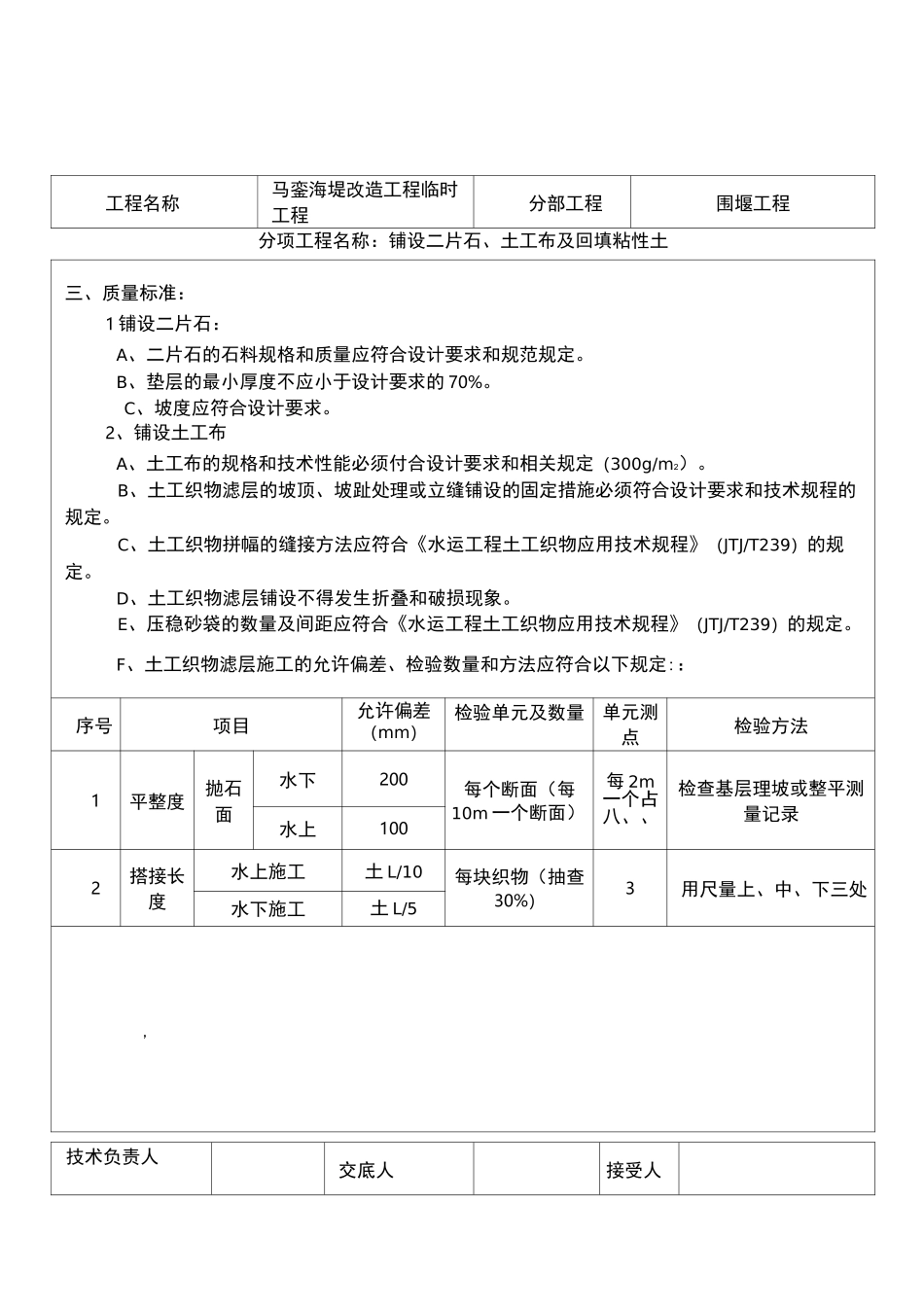

工程名称马銮海堤改造工程临时工程分部工程围堰工程分项工程名称:铺设二片石、土工布及回填粘性土交底内容:一、施工准备:1、主要人员机具材料:(1)1 台反铲挖掘机,1 台装载机,1 条交通船,1 条抛石船。(2)施工管理 4 人,质检员 2 人,安全员 2 人,测量人员 2 人,作业劳动力 10 人,机械操作人员 4人,潜水员两名,配备全套潜水装备。(3)打水水头、水尺、卷尺、绳索、防护栏、照明器具等。(4)工程采用 300g/m2 的无纺土工布。二片石规格满足 10-50kg,不大于 30cm*30cm。2、作业条件:(1)打水测量现已完成的陆上抛填块石堰体部分,其坡度及坡脚线坐标应满足设计要求,未达到设计要求的,应立即进行修补到设计要求。(2)经过反铲挖掘机堰体上理坡后,打水验收其坡面应基本满足 1:,可开始铺设 30cm 厚二片石一层。(3)二片石由自卸卡车运输进场,进场前应清理路面、平整车道,软弱地基上用碎石铺填,不得出现坑陷、淤泥以及积水现象。施工现场严禁无关车辆及闲杂人等进场。(4)二片石卸至指定地点,用装载机沿坡面推下迎水面,并在测量人员配合下调整至满足坡度要求。如不满足可在坡顶处由反铲挖掘机进行细度理坡,并在坡底处用抛石船抛至设计要求。(5)由潜水员下水检查坡度是否达到设计要求,并察看坡面是否有岩石棱角突出,处理直至满足要求后方可铺设土工布。(6)土工布铺设完毕后必须用沙袋压稳土工布,确保不会发生移位或掀翻等现象时可进行回填粘性土施工工作。二、操作工艺1、工艺流程:反铲挖掘机在迎水面进行大致理坡►自卸汽车二片石进场过地磅并由现场人员指挥到指定地点抛卸装载机、反铲挖掘机和抛石船进行细理坡面铺设土工布并压实►回填粘性土2、施工顺序:从岸边向水中在迎水面推进施工。接受人工程名称马銮海堤改造工程临时工程分部工程围堰工程交底技术负责人分项工程名称:铺设二片石、土工布及回填粘性土3、施工方法:本工程施工围堰采用“土石和粘性土内围堰+接口土围堰+现有海堤外围堰”的方案。围堰抛填堤心块石高程为+1.0m,堤心块石外侧为粘性土斜墙,高程为+1.0m。高程~3.7m 为分层回填压实粘土。抛填堤心块石施工完成后先采用挖掘机对堤心石进行理坡,保证堤心块石边坡达到设计要求理坡完毕后再进行铺设厚 30cm 的二片石垫层施工。二片石施工采用自卸汽车来料运至施工现场,由现场施工技术员进行指挥倒卸在指定的地点。汽车直接倒卸在堤心块石外侧后由挖掘机进行理坡,保证二片石垫层能均匀...
