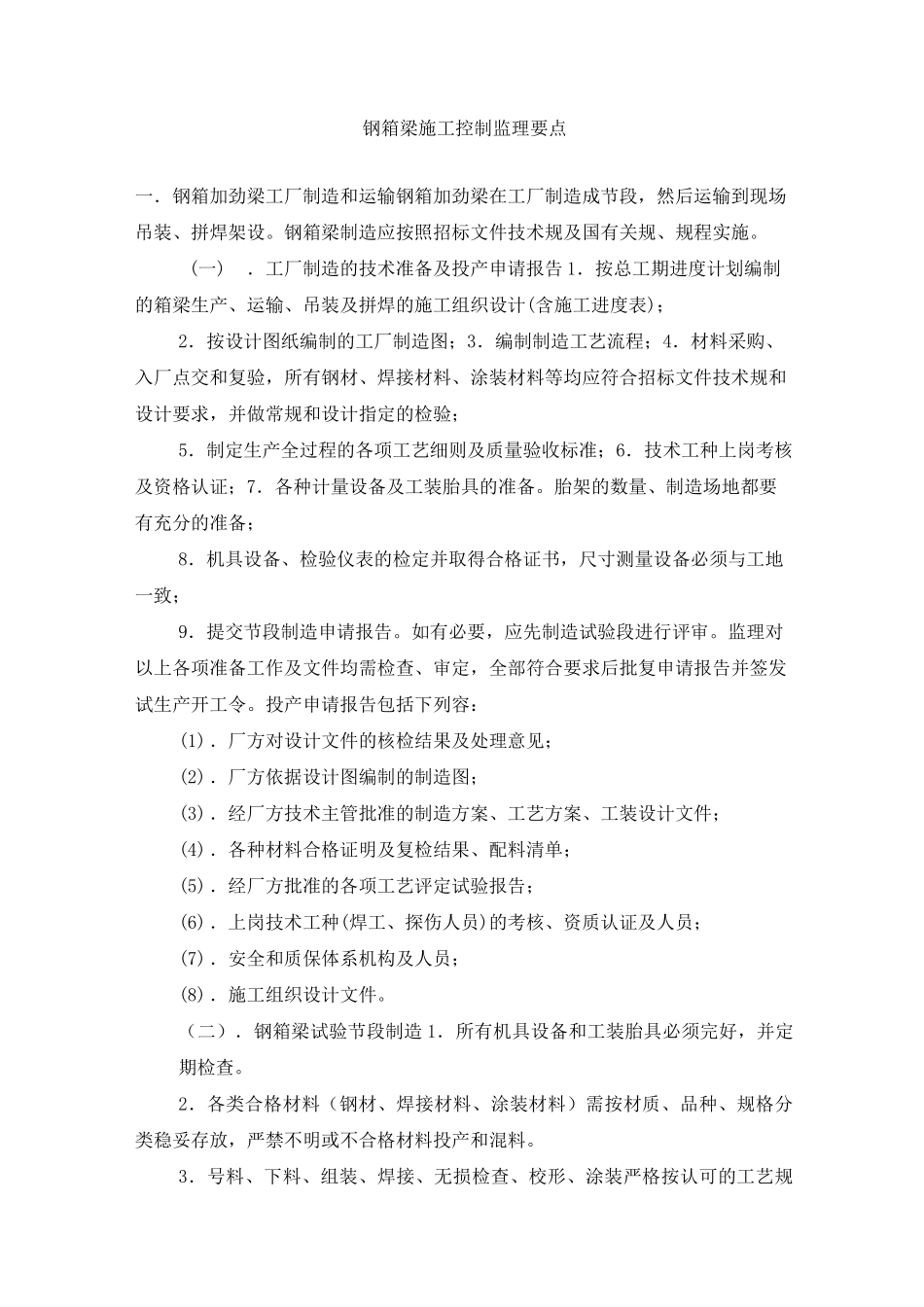

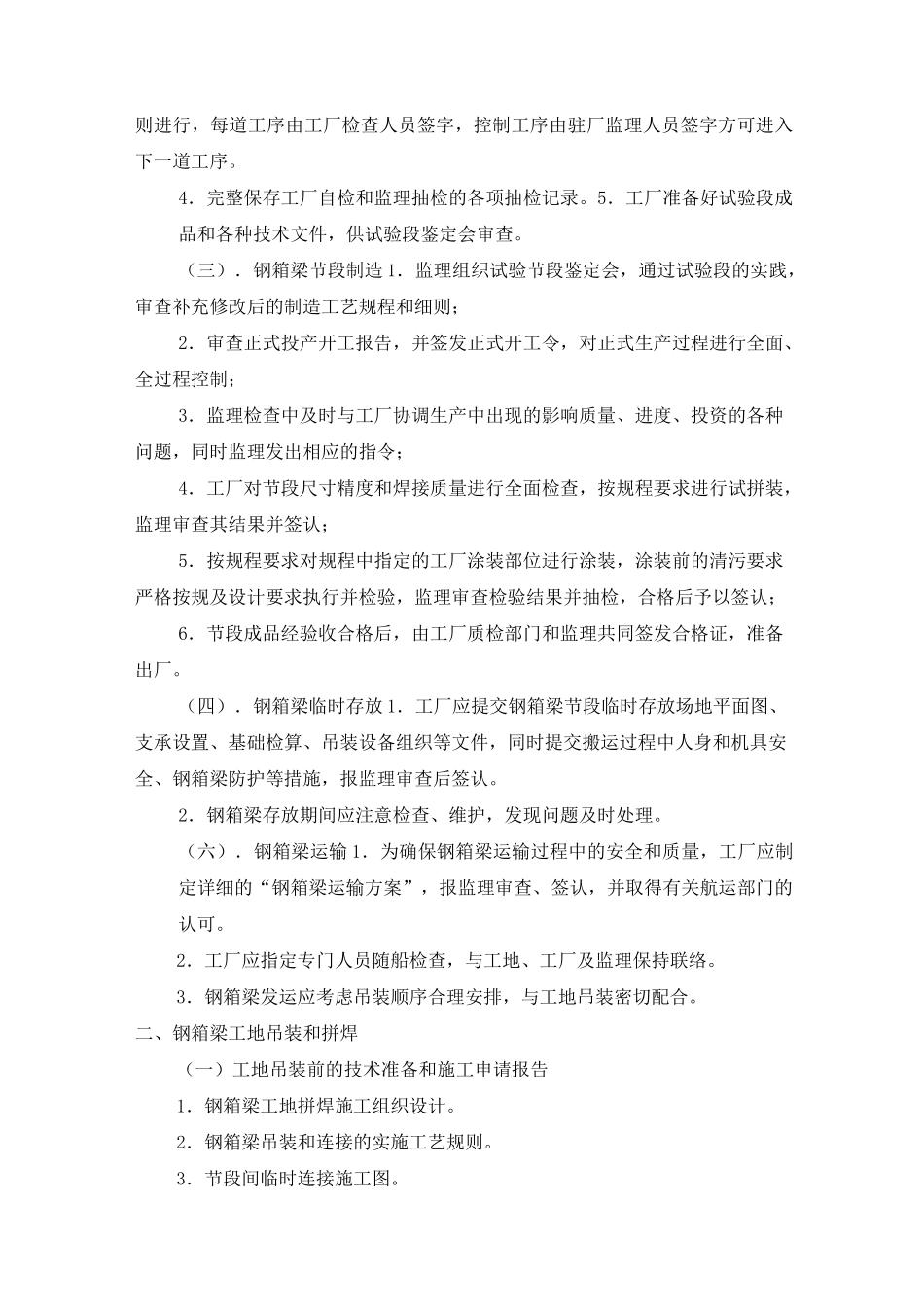

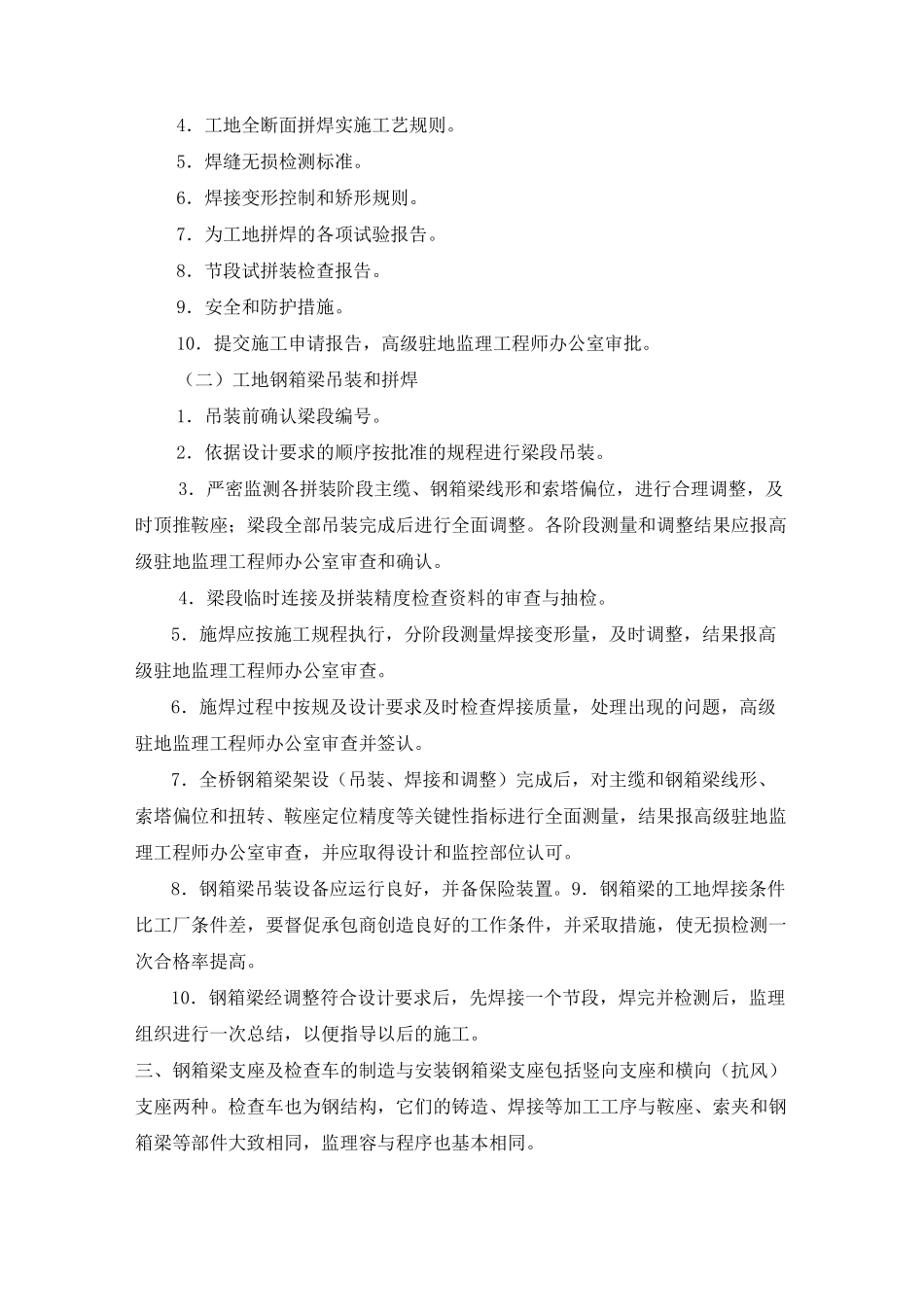

钢箱梁施工控制监理要点一.钢箱加劲梁工厂制造和运输钢箱加劲梁在工厂制造成节段,然后运输到现场吊装、拼焊架设。钢箱梁制造应按照招标文件技术规及国有关规、规程实施。(一).工厂制造的技术准备及投产申请报告 1.按总工期进度计划编制的箱梁生产、运输、吊装及拼焊的施工组织设计(含施工进度表);2.按设计图纸编制的工厂制造图;3.编制制造工艺流程;4.材料采购、入厂点交和复验,所有钢材、焊接材料、涂装材料等均应符合招标文件技术规和设计要求,并做常规和设计指定的检验;5.制定生产全过程的各项工艺细则及质量验收标准;6.技术工种上岗考核及资格认证;7.各种计量设备及工装胎具的准备。胎架的数量、制造场地都要有充分的准备;8.机具设备、检验仪表的检定并取得合格证书,尺寸测量设备必须与工地一致;9.提交节段制造申请报告。如有必要,应先制造试验段进行评审。监理对以上各项准备工作及文件均需检查、审定,全部符合要求后批复申请报告并签发试生产开工令。投产申请报告包括下列容:(1) .厂方对设计文件的核检结果及处理意见;(2) .厂方依据设计图编制的制造图;(3) .经厂方技术主管批准的制造方案、工艺方案、工装设计文件;(4) .各种材料合格证明及复检结果、配料清单;(5) .经厂方批准的各项工艺评定试验报告;(6) .上岗技术工种(焊工、探伤人员)的考核、资质认证及人员;(7) .安全和质保体系机构及人员;(8) .施工组织设计文件。(二).钢箱梁试验节段制造 1.所有机具设备和工装胎具必须完好,并定期检查。2.各类合格材料(钢材、焊接材料、涂装材料)需按材质、品种、规格分类稳妥存放,严禁不明或不合格材料投产和混料。3.号料、下料、组装、焊接、无损检查、校形、涂装严格按认可的工艺规则进行,每道工序由工厂检查人员签字,控制工序由驻厂监理人员签字方可进入下一道工序。4.完整保存工厂自检和监理抽检的各项抽检记录。5.工厂准备好试验段成品和各种技术文件,供试验段鉴定会审查。(三).钢箱梁节段制造 1.监理组织试验节段鉴定会,通过试验段的实践,审查补充修改后的制造工艺规程和细则;2.审查正式投产开工报告,并签发正式开工令,对正式生产过程进行全面、全过程控制;3.监理检查中及时与工厂协调生产中出现的影响质量、进度、投资的各种问题,同时监理发出相应的指令;4.工厂对节段尺寸精度和焊接质量进行全面检查,按规程要求进行试拼装,监理审查其结果并签认;5.按规...
