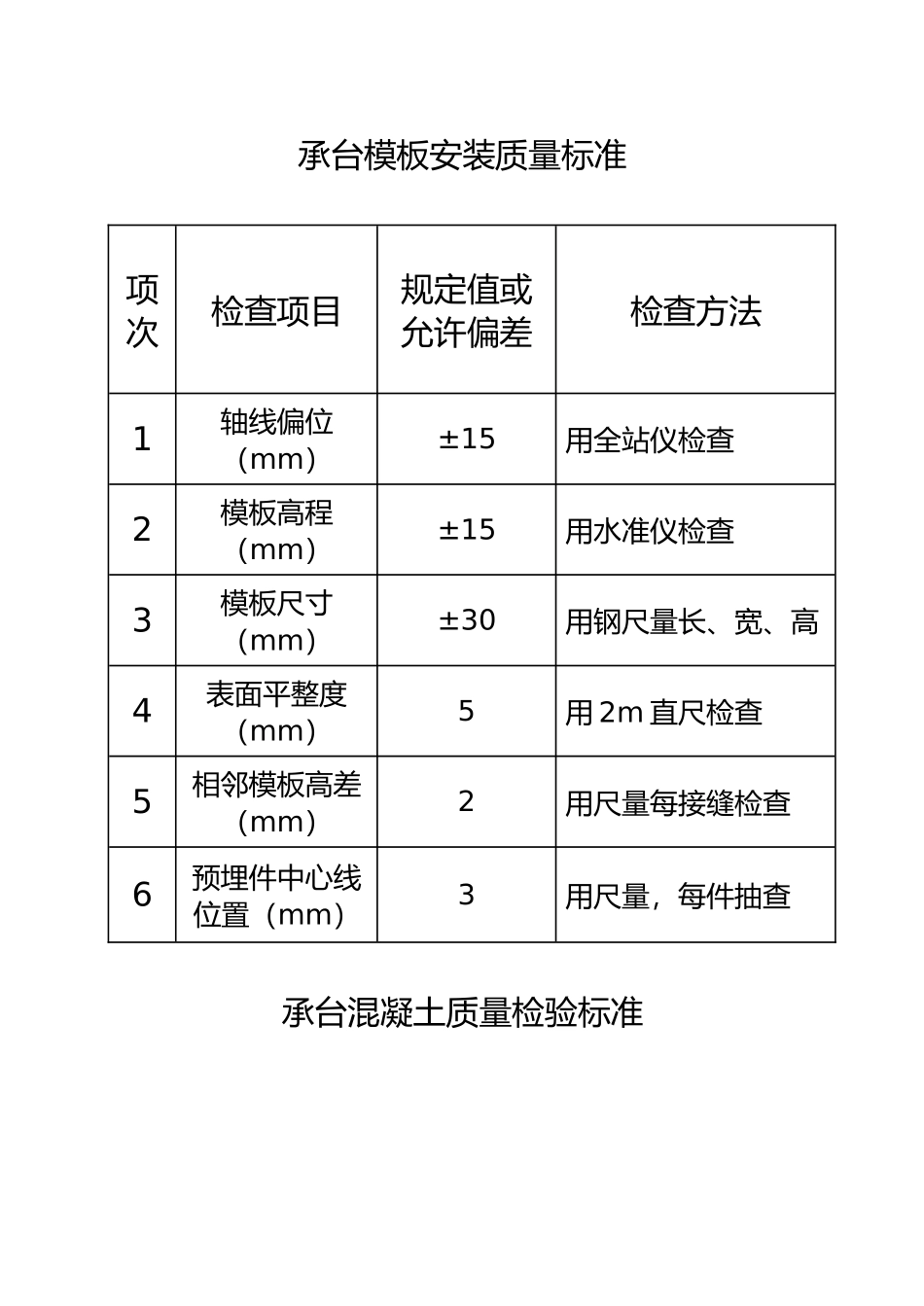

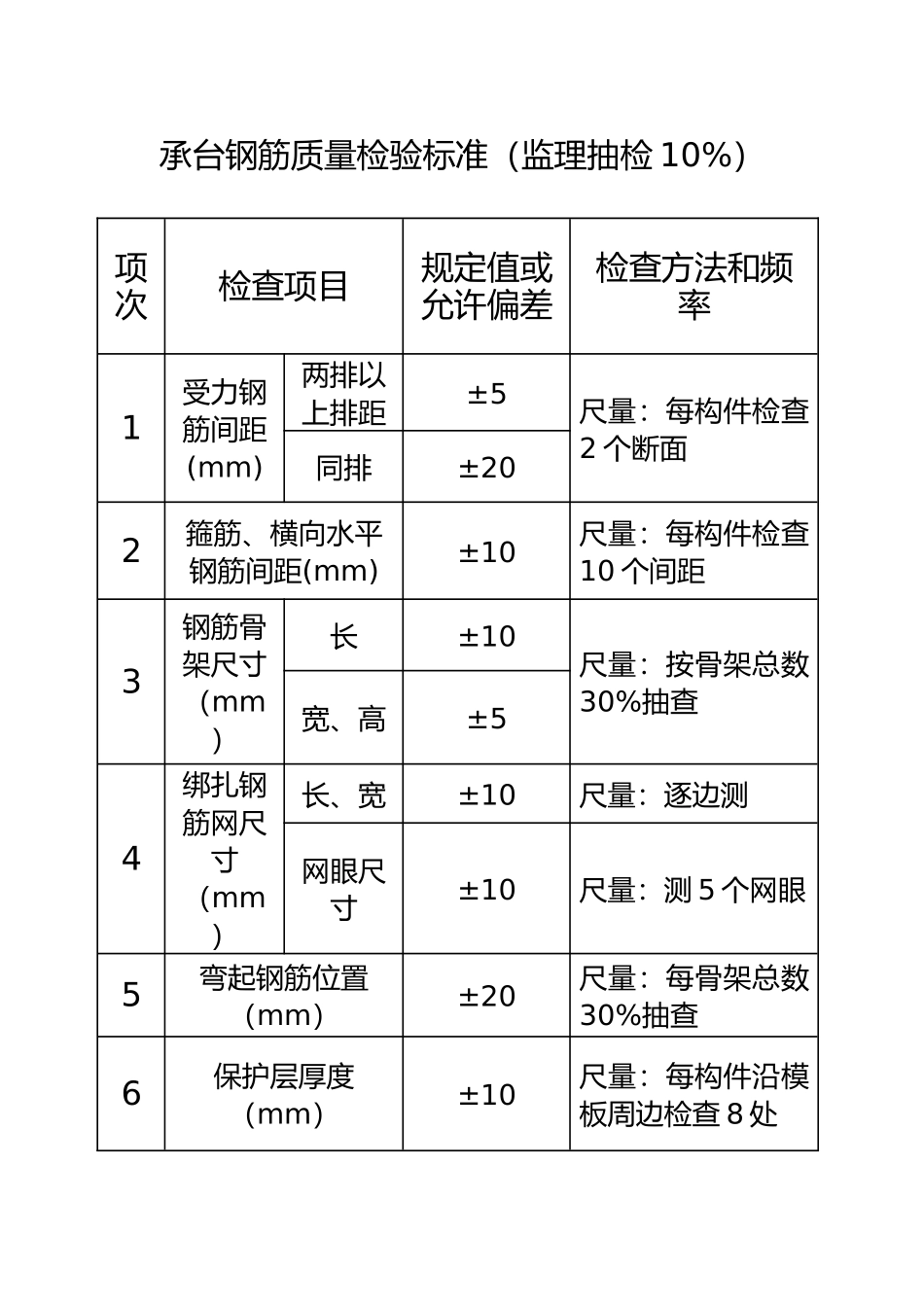

承台监理承台钢筋质量检验标准(监理抽检 10%)项次检查项目规定值或允许偏差检查方法和频率1受力钢筋间距(mm)两排以上排距±5尺量:每构件检查2 个断面同排±202箍筋、横向水平钢筋间距(mm)±10尺量:每构件检查10 个间距3钢筋骨架尺寸(mm)长±10尺量:按骨架总数30%抽查宽、高±54绑扎钢筋网尺寸(mm)长、宽±10尺量:逐边测网眼尺寸±10尺量:测 5 个网眼5弯起钢筋位置(mm)±20尺量:每骨架总数30%抽查6保护层厚度(mm)±10尺量:每构件沿模板周边检查 8 处承台模板安装质量标准承台混凝土质量检验标准项次检查项目规定值或允许偏差检查方法1轴线偏位(mm)±15用全站仪检查2模板高程(mm)±15用水准仪检查3模板尺寸(mm)±30用钢尺量长、宽、高4表面平整度(mm)5用 2m 直尺检查5相邻模板高差(mm)2用尺量每接缝检查6预埋件中心线位置(mm)3用尺量,每件抽查项次检 查 项 目规定值或允许偏差检查方法和频率1△混凝土强度(Mpa)在合格标准 按《标准》检查2平面尺寸(mm)B<30m±30尺量:测 2 个断面B≧30m±B/10003结构高度(mm)±30尺量:测 5 处4顶面高程(mm)±20水准仪:测 5 处5轴线偏位(mm)≦15全站仪:纵、横各测 2点6平整度(mm)≦82m 直尺:每侧面每 20㎡测 1 处,且不少于 3处,每处测竖直、水平两个方向承台质量控制要求序号部位具体流程要求1施工准备开工审批在开工前应上报开工报告容包括:施工组织设计、技术方案与进度计划,检查工、料、机进场,材料抽检试验,地质资料复核、安全专项方案等。2主要机械进场钢板桩施工机械与操作员、信号员应执行报检程序,并对机械进行挂牌,标明机械名称、操作员、安全负责人、施工负责人等。3原材料拌和站、钢筋加工场应严格根据《标准化指南》有关规定要求,落实标准化建设。水泥、石材、钢材、外加剂必须经过总监办验收后方允许使用。混凝土应完成配合比试验。钢筋接头应完成工艺试验。支架、模板等周转性材料应按设计或方案规定进行验收。4仪器现场配备全站仪、钢尺等测量仪器,塌落度筒等试验仪器。仪器应经过标定或复检。5人员交底培训交底包括质量安全注意事项、报验程序;钢筋、模板等原始记录要求,交接班工作纪律等。6环境施工前应进行周边杆管线的调查工作,并进行妥善处置。基坑开挖时应注意周边设施的观测与保护。7钢板桩围堰设计围堰应进行专项设计围堰的平面尺寸宜根据承台的结构尺寸、安装与放样误差等确定,且宜满足承台施工操作空间...
