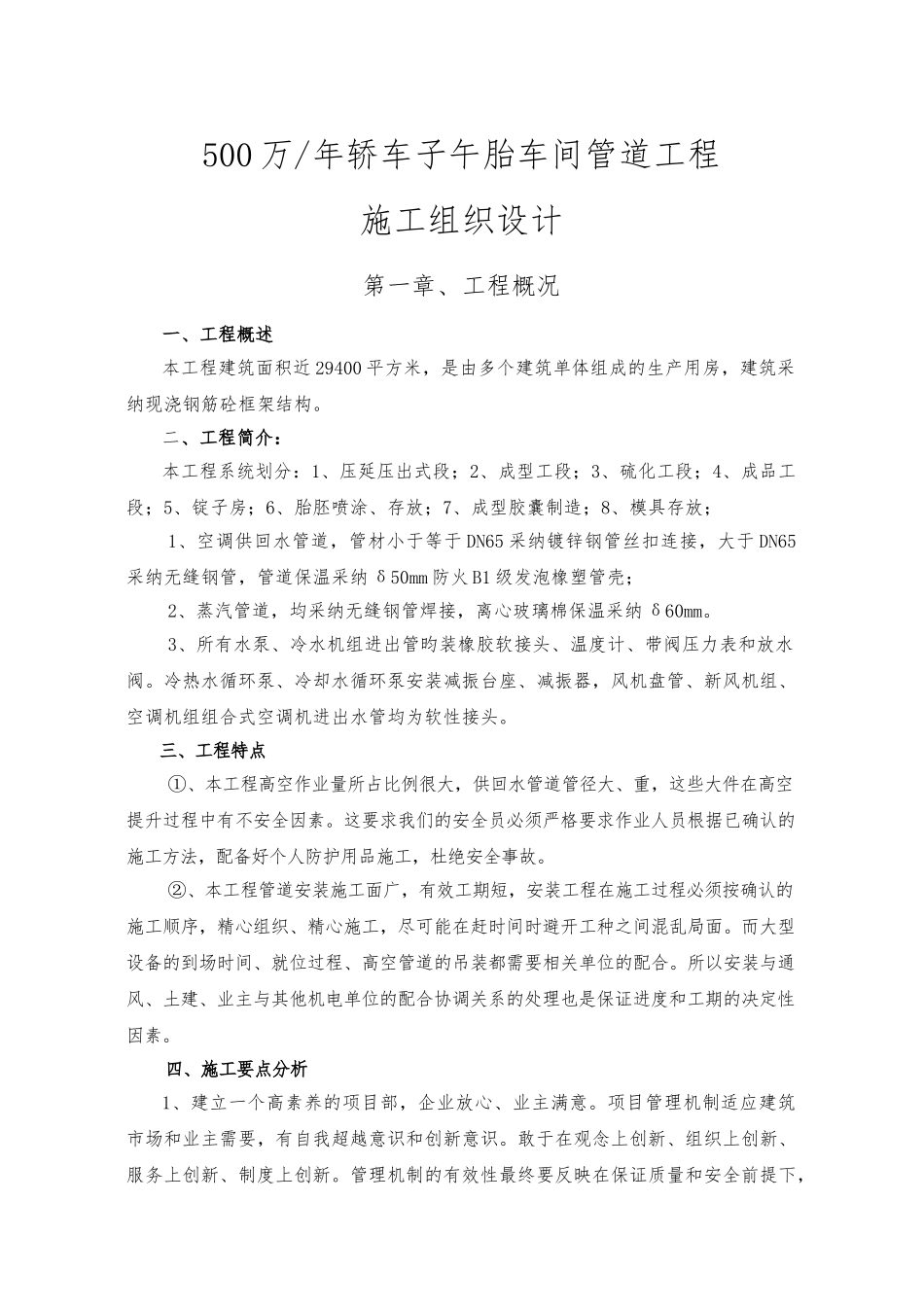

500 万/年轿车子午胎车间管道工程施工组织设计第一章、工程概况一、工程概述本工程建筑面积近 29400 平方米,是由多个建筑单体组成的生产用房,建筑采纳现浇钢筋砼框架结构
二、工程简介:本工程系统划分:1、压延压出式段;2、成型工段;3、硫化工段;4、成品工段;5、锭子房;6、胎胚喷涂、存放;7、成型胶囊制造;8、模具存放;1、空调供回水管道,管材小于等于 DN65 采纳镀锌钢管丝扣连接,大于 DN65采纳无缝钢管,管道保温采纳 δ50mm 防火 B1 级发泡橡塑管壳;2、蒸汽管道,均采纳无缝钢管焊接,离心玻璃棉保温采纳 δ60mm
3、所有水泵、冷水机组进出管昀装橡胶软接头、温度计、带阀压力表和放水阀
冷热水循环泵、冷却水循环泵安装减振台座、减振器,风机盘管、新风机组、空调机组组合式空调机进出水管均为软性接头
三、工程特点①、本工程高空作业量所占比例很大,供回水管道管径大、重,这些大件在高空提升过程中有不安全因素
这要求我们的安全员必须严格要求作业人员根据已确认的施工方法,配备好个人防护用品施工,杜绝安全事故
②、本工程管道安装施工面广,有效工期短,安装工程在施工过程必须按确认的施工顺序,精心组织、精心施工,尽可能在赶时间时避开工种之间混乱局面
而大型设备的到场时间、就位过程、高空管道的吊装都需要相关单位的配合
所以安装与通风、土建、业主与其他机电单位的配合协调关系的处理也是保证进度和工期的决定性因素
四、施工要点分析1、建立一个高素养的项目部,企业放心、业主满意
项目管理机制适应建筑市场和业主需要,有自我超越意识和创新意识
敢于在观念上创新、组织上创新、服务上创新、制度上创新
管理机制的有效性最终要反映在保证质量和安全前提下,实现本工程独特的节点工期和总体工期目标

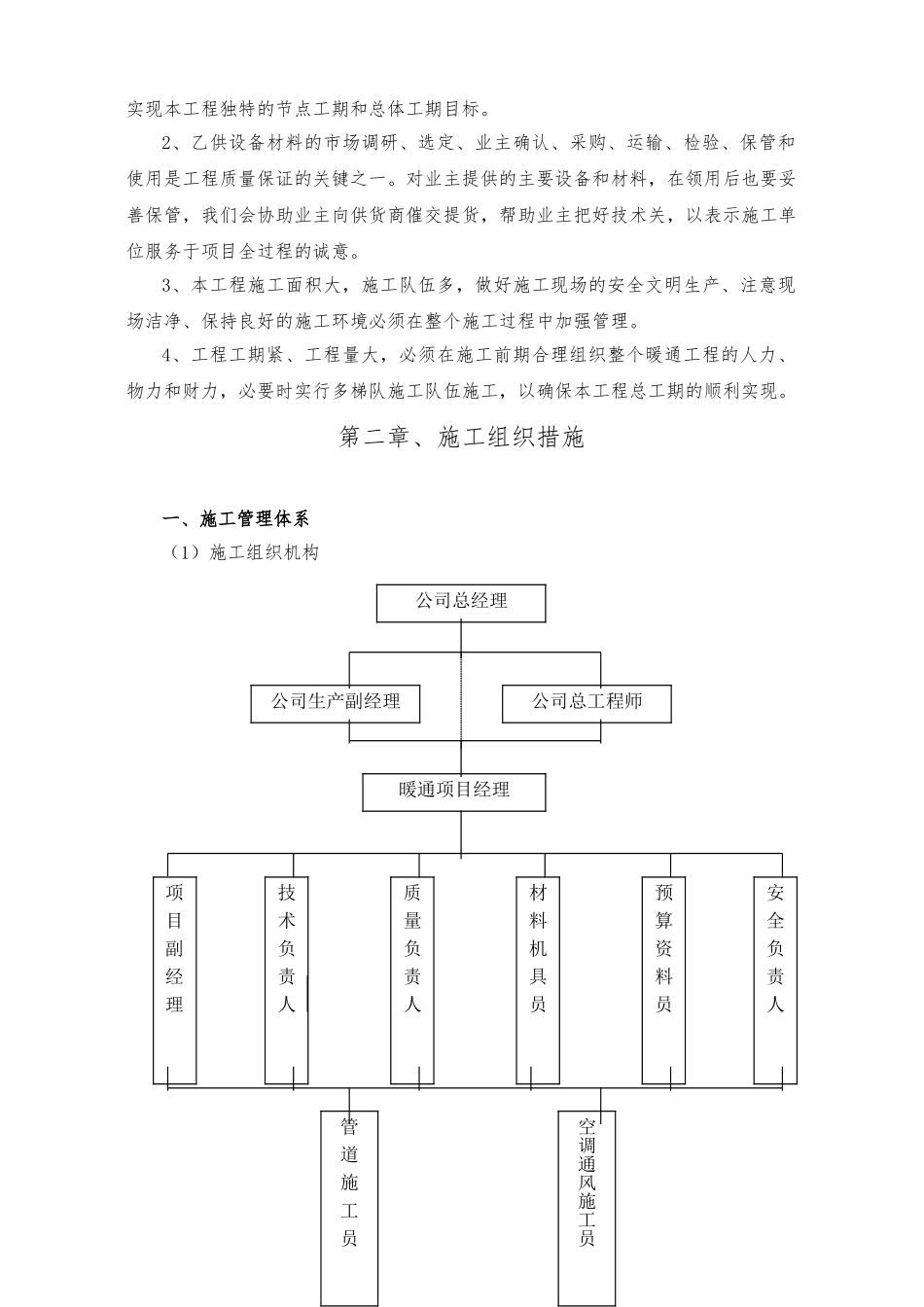

2、乙供设备材料的市场调研、选定、业主确认、采购、运输、检验、保管和使用是工程质量保证的关键之一
