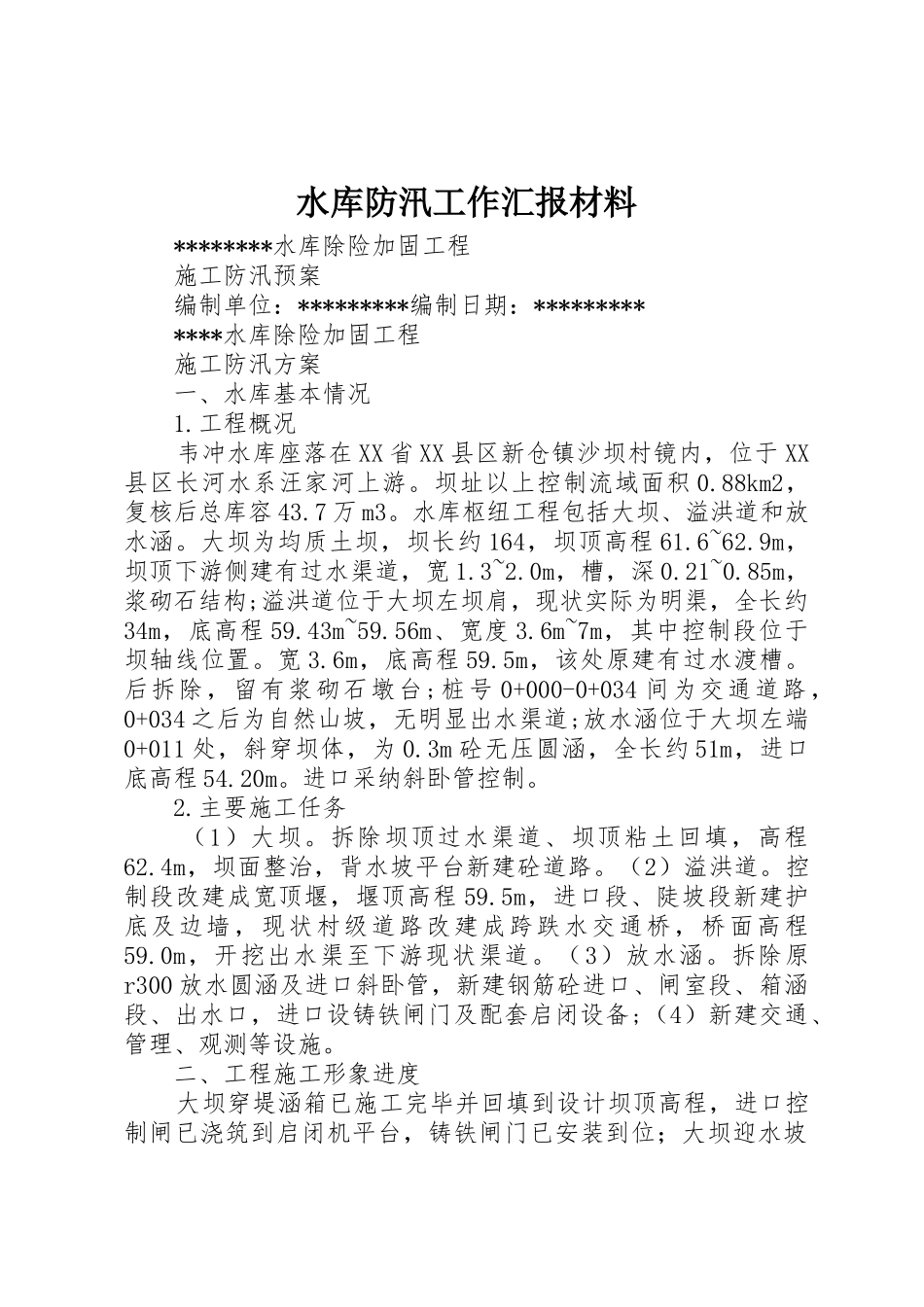

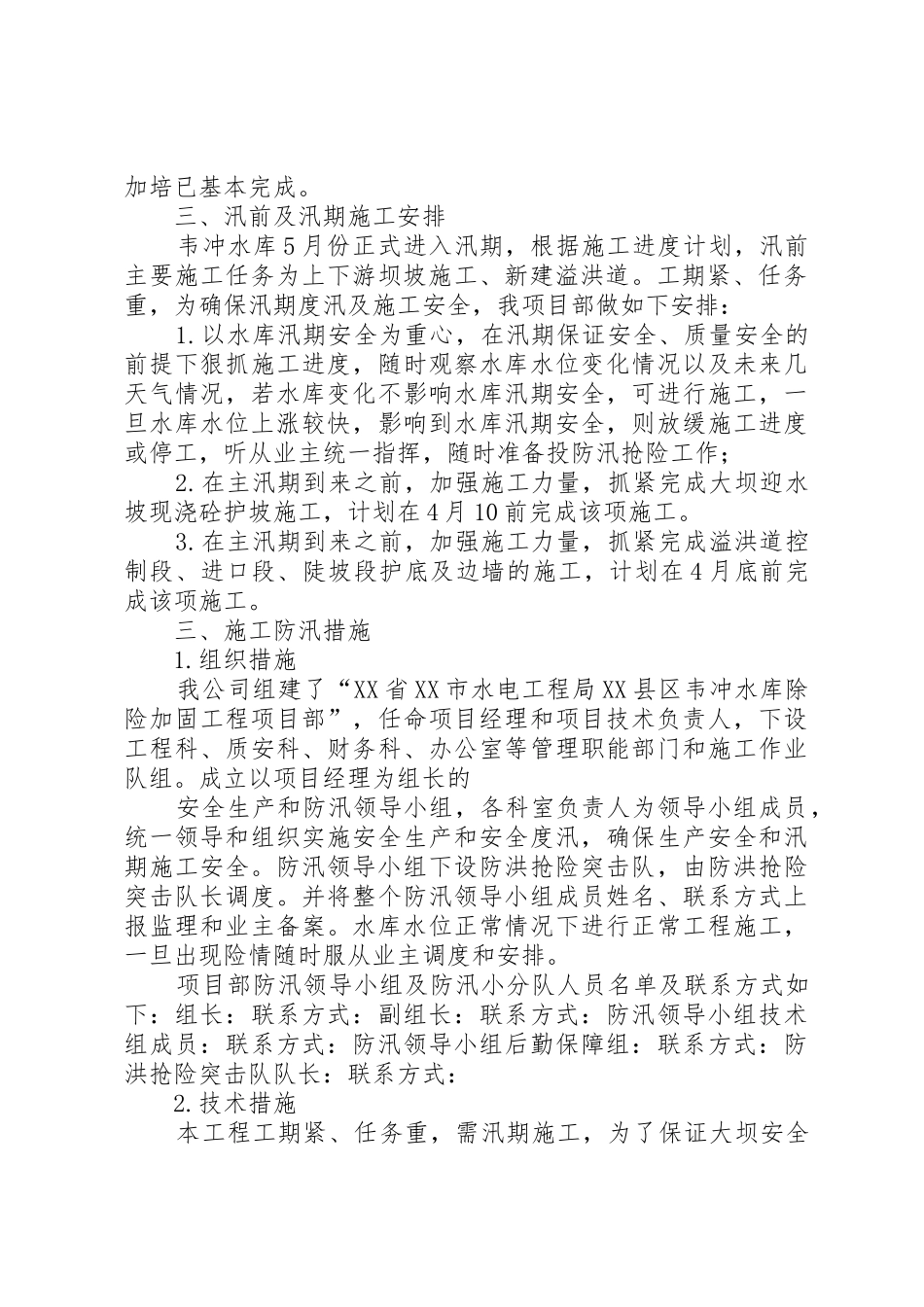

水库防汛工作汇报材料 ********水库除险加固工程 施工防汛预案 编制单位:*********编制日期:********* ****水库除险加固工程 施工防汛方案 一、水库基本情况 1.工程概况 韦冲水库座落在 XX 省 XX 县区新仓镇沙坝村镜内,位于 XX县区长河水系汪家河上游。坝址以上控制流域面积 0.88km2,复核后总库容 43.7 万 m3。水库枢纽工程包括大坝、溢洪道和放水涵。大坝为均质土坝,坝长约 164,坝顶高程 61.6~62.9m,坝顶下游侧建有过水渠道,宽 1.3~2.0m,槽,深 0.21~0.85m,浆砌石结构;溢洪道位于大坝左坝肩,现状实际为明渠,全长约34m,底高程 59.43m~59.56m、宽度 3.6m~7m,其中控制段位于坝轴线位置。宽 3.6m,底高程 59.5m,该处原建有过水渡槽。后拆除,留有浆砌石墩台;桩号 0+000-0+034 间为交通道路,0+034 之后为自然山坡,无明显出水渠道;放水涵位于大坝左端0+011 处,斜穿坝体,为 0.3m 砼无压圆涵,全长约 51m,进口底高程 54.20m。进口采纳斜卧管控制。 2.主要施工任务 (1)大坝。拆除坝顶过水渠道、坝顶粘土回填,高程62.4m,坝面整治,背水坡平台新建砼道路。(2)溢洪道。控制段改建成宽顶堰,堰顶高程 59.5m,进口段、陡坡段新建护底及边墙,现状村级道路改建成跨跌水交通桥,桥面高程59.0m,开挖出水渠至下游现状渠道。(3)放水涵。拆除原r300 放水圆涵及进口斜卧管,新建钢筋砼进口、闸室段、箱涵段、出水口,进口设铸铁闸门及配套启闭设备;(4)新建交通、管理、观测等设施。 二、工程施工形象进度 大坝穿堤涵箱已施工完毕并回填到设计坝顶高程,进口控制闸已浇筑到启闭机平台,铸铁闸门已安装到位;大坝迎水坡加培已基本完成。 三、汛前及汛期施工安排 韦冲水库 5 月份正式进入汛期,根据施工进度计划,汛前主要施工任务为上下游坝坡施工、新建溢洪道。工期紧、任务重,为确保汛期度汛及施工安全,我项目部做如下安排: 1.以水库汛期安全为重心,在汛期保证安全、质量安全的前提下狠抓施工进度,随时观察水库水位变化情况以及未来几天气情况,若水库变化不影响水库汛期安全,可进行施工,一旦水库水位上涨较快,影响到水库汛期安全,则放缓施工进度或停工,听从业主统一指挥,随时准备投防汛抢险工作; 2.在主汛期到来之前,加强施工力量,抓紧完成大坝迎水坡现浇砼护坡施工,计划在 4 月 10 前完成该项施工。 3.在主汛期到来之前,加强施工力量,抓紧完成溢洪道控制段、进口...
