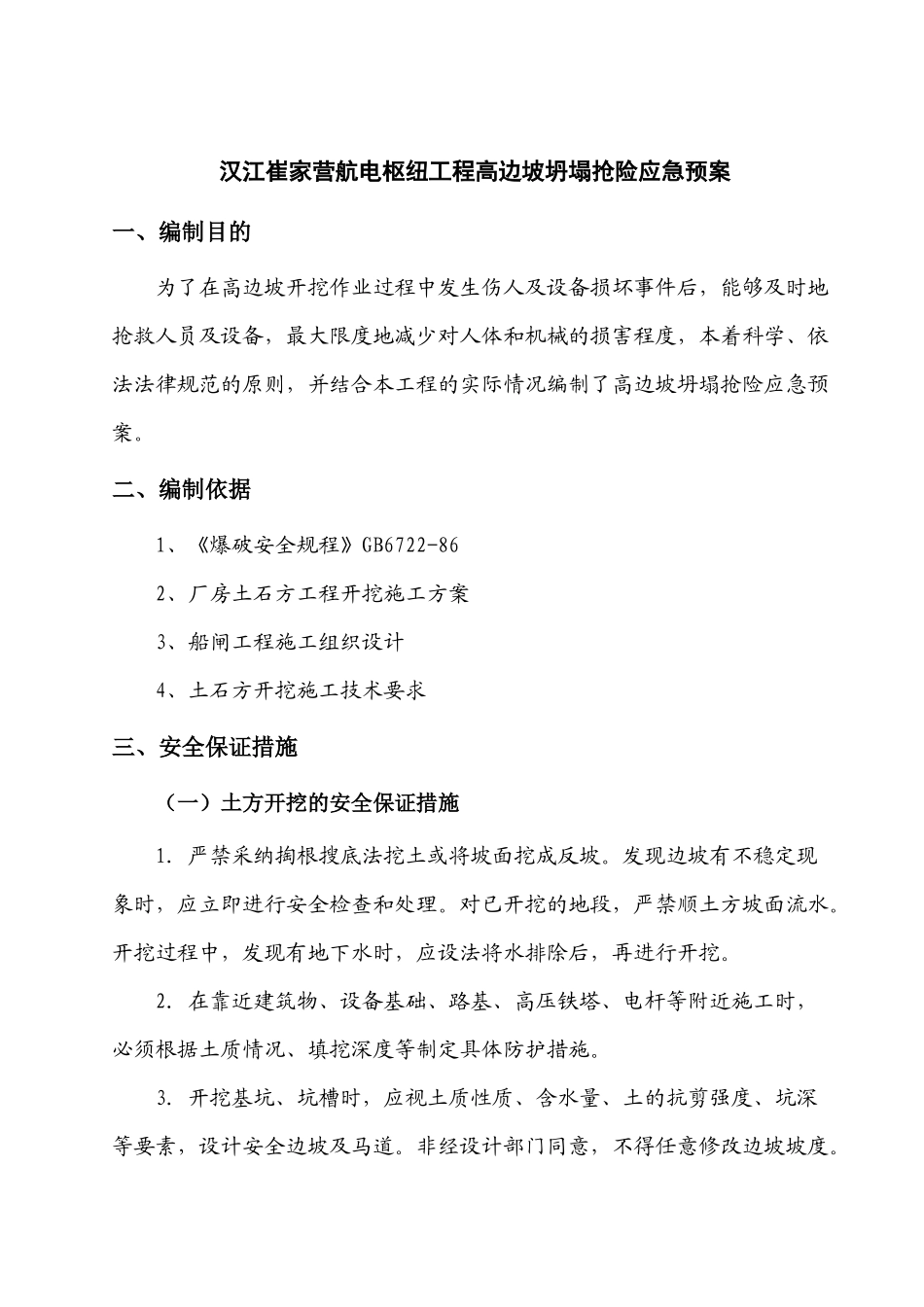

汉江崔家营航电枢纽工程高边坡坍塌抢险应急预案一、编制目的为了在高边坡开挖作业过程中发生伤人及设备损坏事件后,能够及时地抢救人员及设备,最大限度地减少对人体和机械的损害程度,本着科学、依法法律规范的原则,并结合本工程的实际情况编制了高边坡坍塌抢险应急预案
二、编制依据1、《爆破安全规程》GB6722-862、厂房土石方工程开挖施工方案3、船闸工程施工组织设计4、土石方开挖施工技术要求三、安全保证措施(一)土方开挖的安全保证措施1.严禁采纳掏根搜底法挖土或将坡面挖成反坡
发现边坡有不稳定现象时,应立即进行安全检查和处理
对已开挖的地段,严禁顺土方坡面流水
开挖过程中,发现有地下水时,应设法将水排除后,再进行开挖
2.在靠近建筑物、设备基础、路基、高压铁塔、电杆等附近施工时,必须根据土质情况、填挖深度等制定具体防护措施
3.开挖基坑、坑槽时,应视土质性质、含水量、土的抗剪强度、坑深等要素,设计安全边坡及马道
非经设计部门同意,不得任意修改边坡坡度

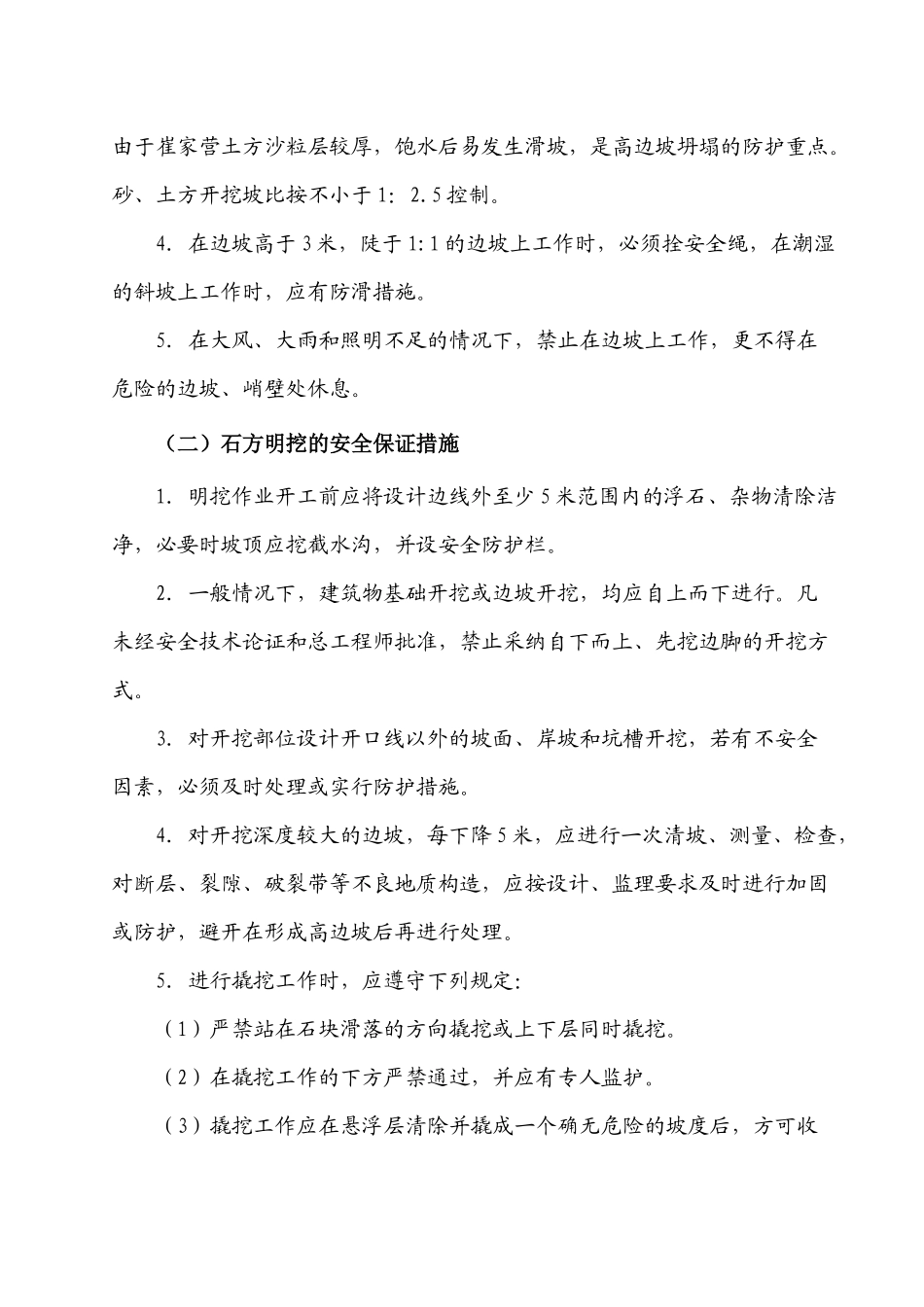

由于崔家营土方沙粒层较厚,饱水后易发生滑坡,是高边坡坍塌的防护重点
砂、土方开挖坡比按不小于 1:2
4.在边坡高于 3 米,陡于 1:1 的边坡上工作时,必须拴安全绳,在潮湿的斜坡上工作时,应有防滑措施
5.在大风、大雨和照明不足的情况下,禁止在边坡上工作,更不得在危险的边坡、峭壁处休息
(二)石方明挖的安全保证措施1.明挖作业开工前应将设计边线外至少 5 米范围内的浮石、杂物清除洁净,必要时坡顶应挖截水沟,并设安全防护栏
2.一般情况下,建筑物基础开挖或边坡开挖,均应自上而下进行
凡未经安全技术论证和总工程师批准,禁止采纳自下而上、先挖边脚的开挖方式
3.对开挖部位设计开口线以外的坡面、岸坡和坑槽开挖,若有不安全因素,必须及时处理或实行防护措施

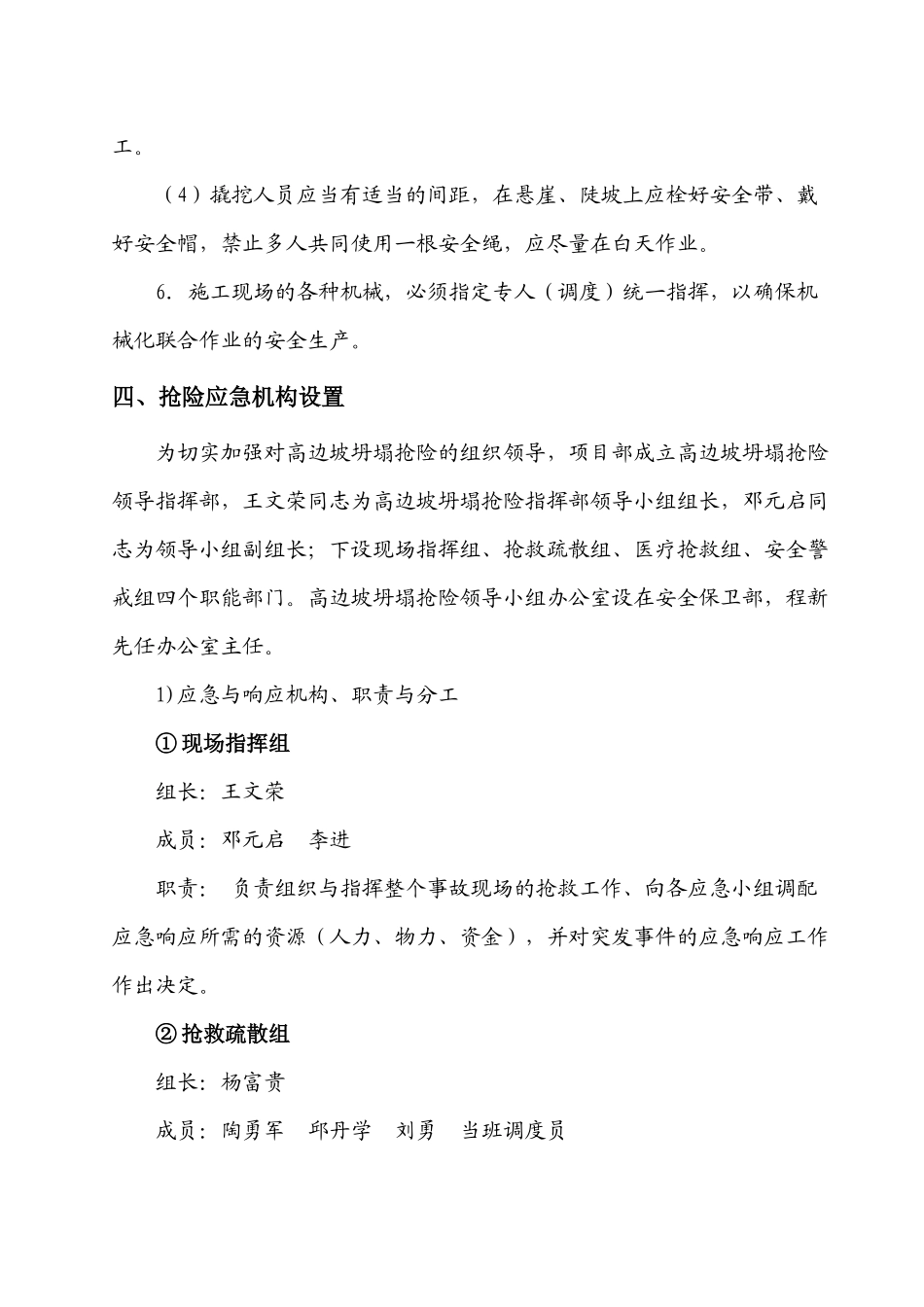

4.对开挖深度较大的边坡,每下降 5 米,应进行一次清坡、测量、检查,对断层、
