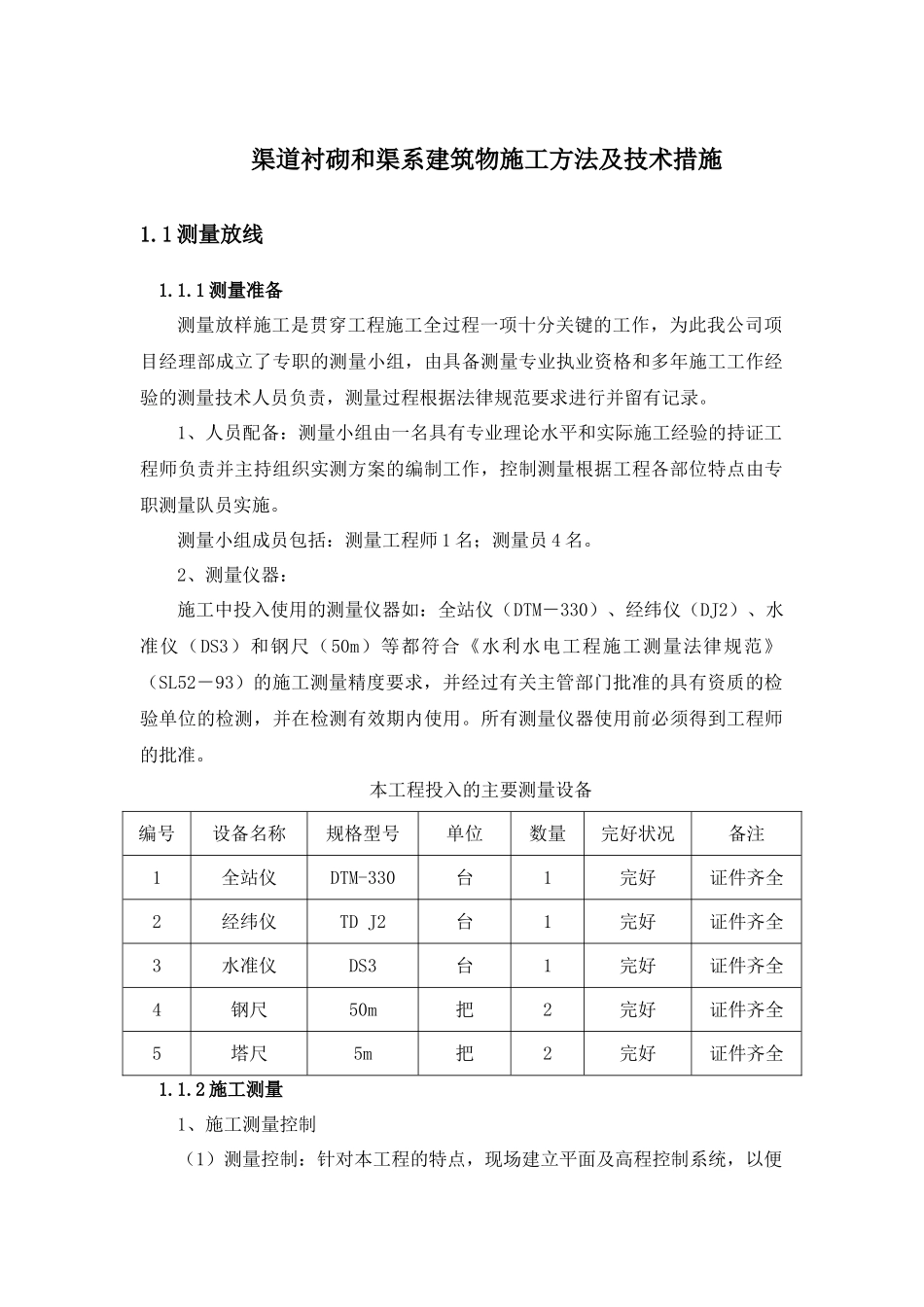

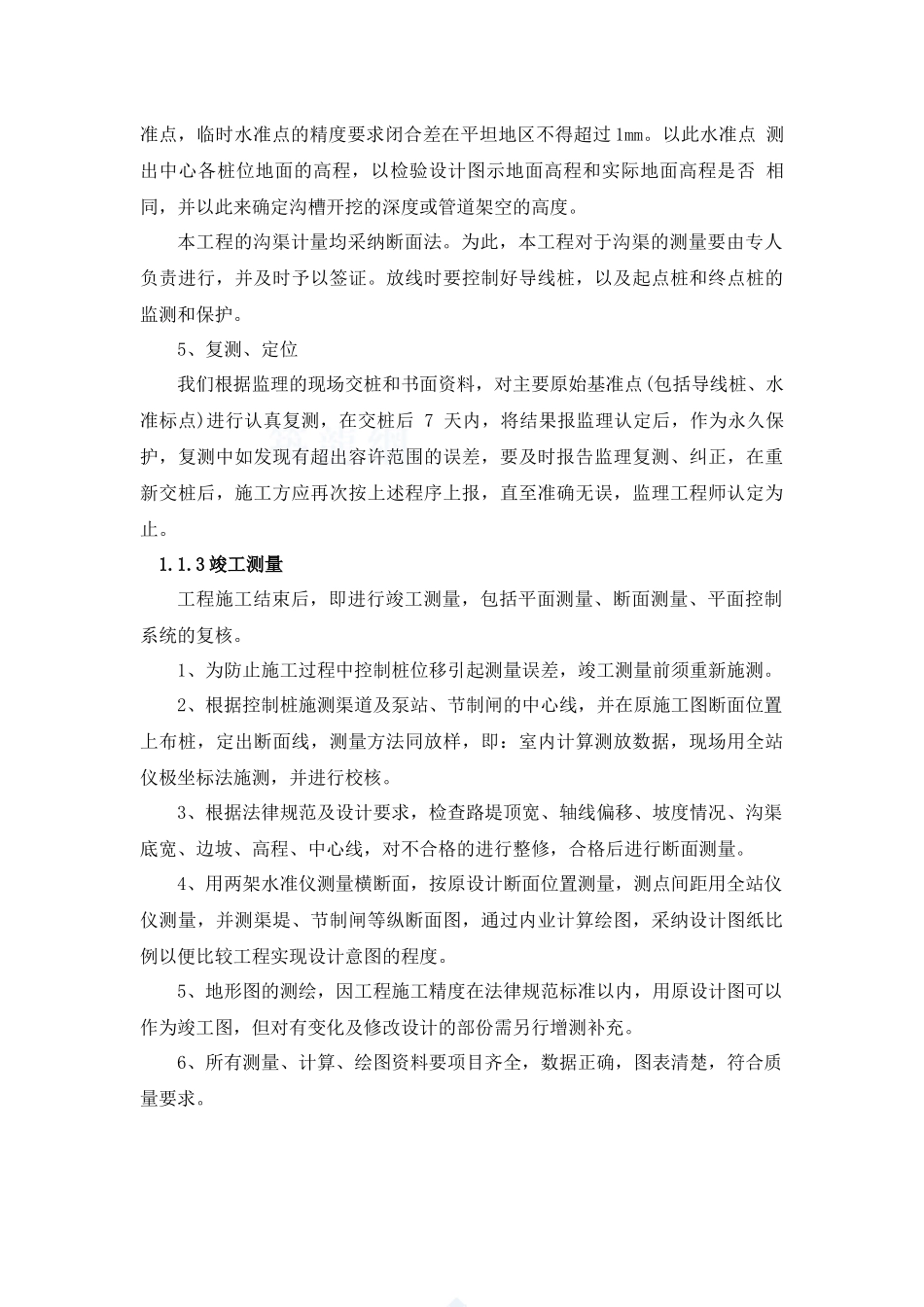

渠道衬砌和渠系建筑物施工方法及技术措施1.1 测量放线1.1.1 测量准备测量放样施工是贯穿工程施工全过程一项十分关键的工作,为此我公司项目经理部成立了专职的测量小组,由具备测量专业执业资格和多年施工工作经验的测量技术人员负责,测量过程根据法律规范要求进行并留有记录。1、人员配备:测量小组由一名具有专业理论水平和实际施工经验的持证工程师负责并主持组织实测方案的编制工作,控制测量根据工程各部位特点由专职测量队员实施。测量小组成员包括:测量工程师 1 名;测量员 4 名。2、测量仪器:施工中投入使用的测量仪器如:全站仪(DTM-330)、经纬仪(DJ2)、水准仪(DS3)和钢尺(50m)等都符合《水利水电工程施工测量法律规范》(SL52-93)的施工测量精度要求,并经过有关主管部门批准的具有资质的检验单位的检测,并在检测有效期内使用。所有测量仪器使用前必须得到工程师的批准。本工程投入的主要测量设备编号设备名称规格型号单位数量完好状况备注1全站仪DTM-330台1完好证件齐全2经纬仪TD J2台1完好证件齐全3水准仪DS3台1完好证件齐全4钢尺50m把2完好证件齐全5塔尺5m把2完好证件齐全1.1.2 施工测量1、施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。(2)平面控制系统:拟采纳导线测量的方法建立平面控制系统,测量仪器采纳 J2 经纬仪及 50m 钢卷尺。用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。(3)高程控制系统:测量仪器采纳 DS3 型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于 200m 且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水准线长度公里数)。2、测放临时水准点 工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过法律规范要求,并标在图纸上。根据需要和设置的牢固程度应定期进行复测。临时水准点的设置要求是:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2)在野外每 400m 设置一个水准点;(3)两水准点之间能保持通视...
