柱、梁、过梁等的尺寸标高,皮数线经质量部门验收合格
技术交底记录工程名称驻马店财经学校新校区实训楼分项工程砌体工程交底部位加气块填充墙砌体交底时间年月日交底内容:一、材料性能要求(1)加气混凝土砌块的品种、强度等级必须符合设计要求,并应规格一致,砌块龄期应超过 28d;产品有出厂合格证及复试单
(2)砌筑砂浆:采用 M5 普通混合砌筑砂浆
(3)水:自来水
(4)其他材料:墙体拉结筋、门窗洞口预埋件(水泥预制块)、门窗洞口预制过梁等砌筑前应准备完善
二、主要机具设备(1)机具:应备有砂浆搅拌机、等
(2)工具:应备有大铲、刨锛、瓦刀、泥桶、存灰槽、砖夹、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等
(3)检测工具:水准仪、检尺、钢卷尺、百格网、皮数杆、线坠、水平尺、一磅秤、砂浆试模等
三、作业条件(1)砌筑前,弹好墙身轴线、墙边线、门窗洞口和柱子的位置线
(2)根据统一标高控制线及窗台、窗顶标高,预排出砌块的皮数线,皮数线可划在(3)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过 20□,先用C15 以上细石混凝土找平
严禁用砂浆或砂浆包碎砖找平
(4)砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润
(5)砌筑砂浆按设计要求确定配合比;根据砌筑量准备好砂浆试模做好砂浆试块
(6)卫生间等有防水要求的房间先浇筑好同墙厚高混凝土坎台
(7)随砌随搭好脚手架;垂直运输机具准备就绪
(8)构造柱钢筋绑扎,隐蔽工程验收完毕
(9)填充外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外脚手架间的间隙应设置水平防护,防止高空坠落
内墙已准备好工具式脚手架

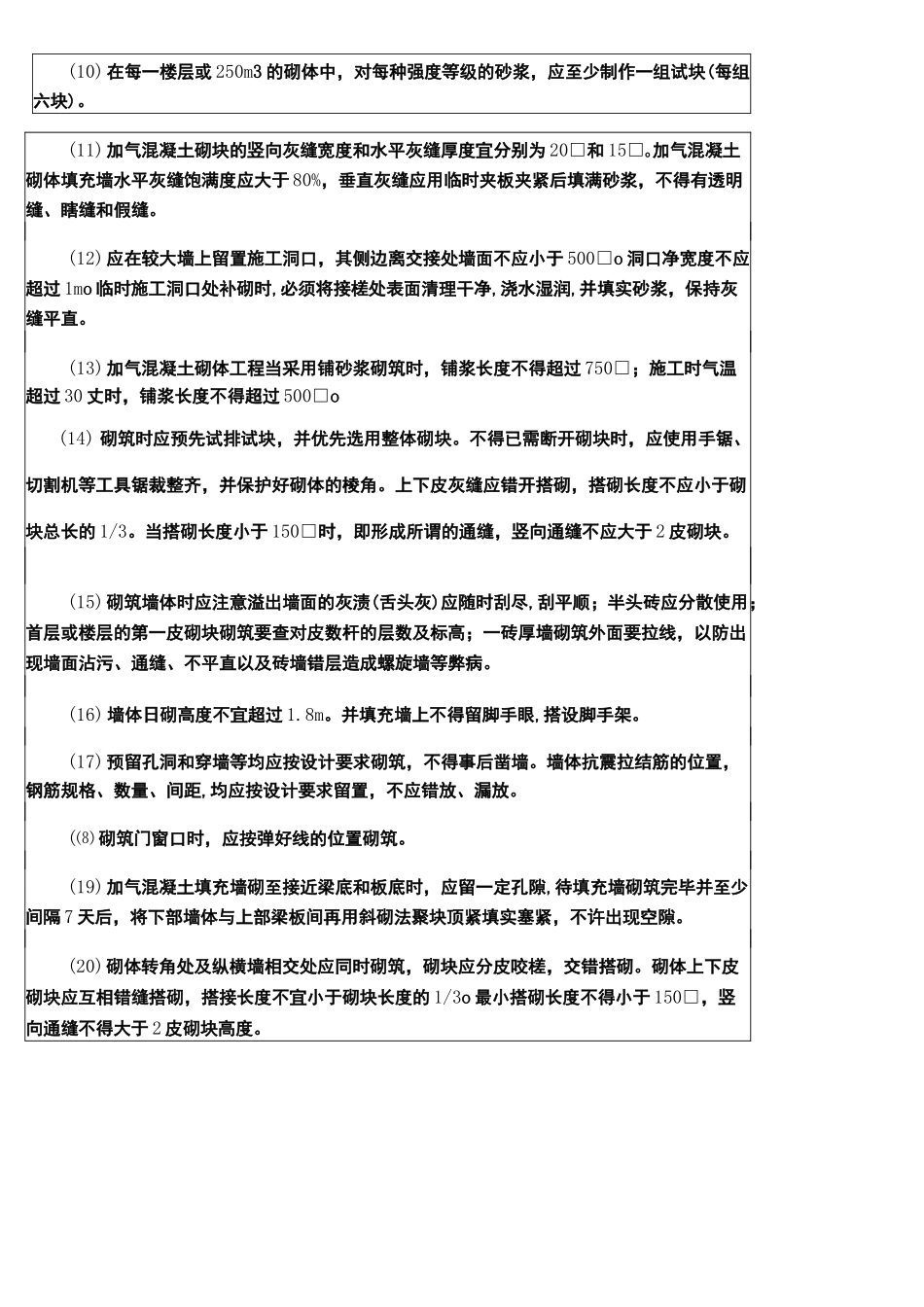

四、工艺流程弹墙线-立皮数杆-确定组砌方法-砌块浇水-拌制砂浆-排砌块-砌砌块墙-验收五、施工要点(1)根据楼层中的控制轴线,事先测放出墙体的轴线和门窗洞口的位置线,将门顶及窗台窗顶的位置标高线标识在墙或柱上
