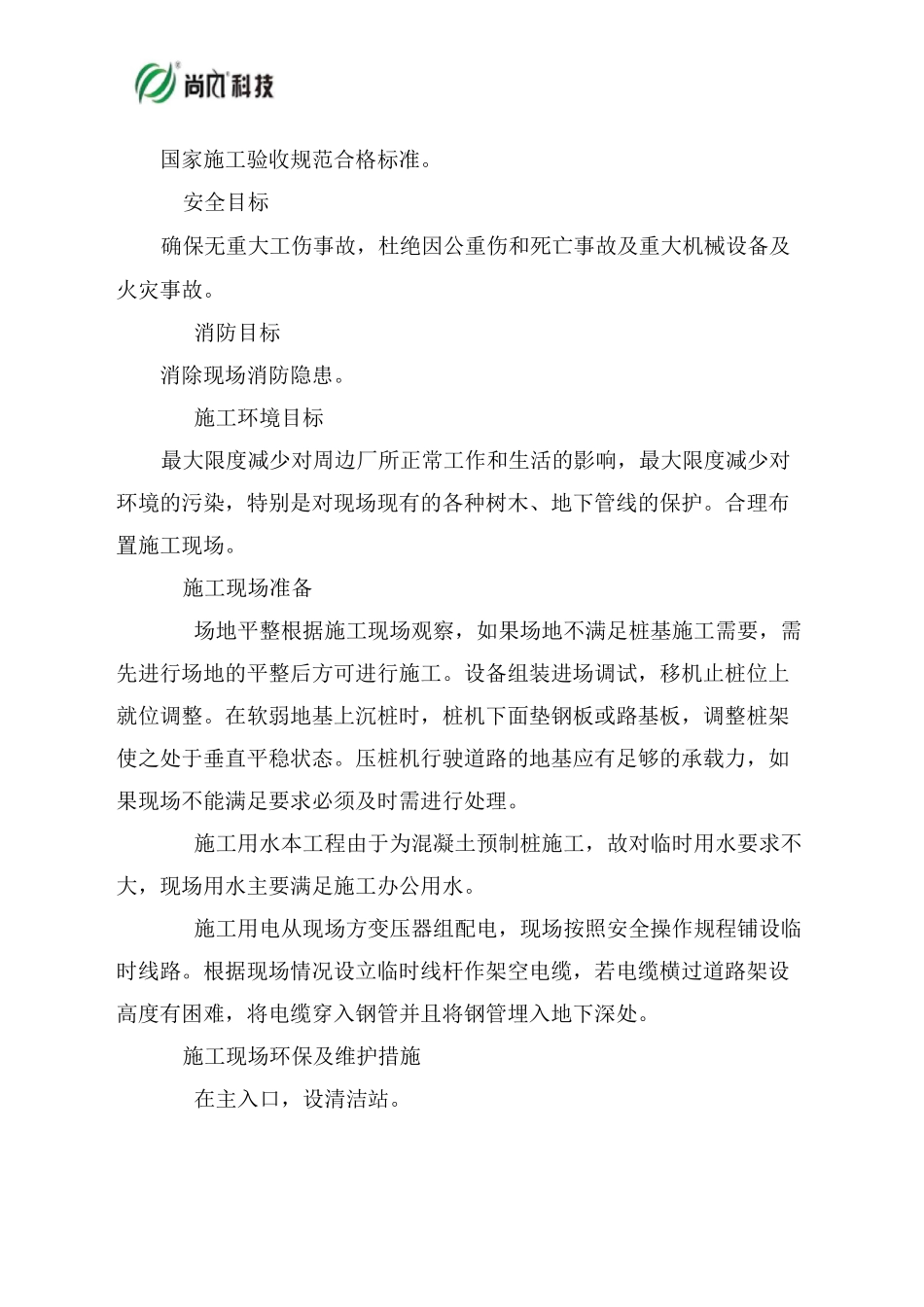

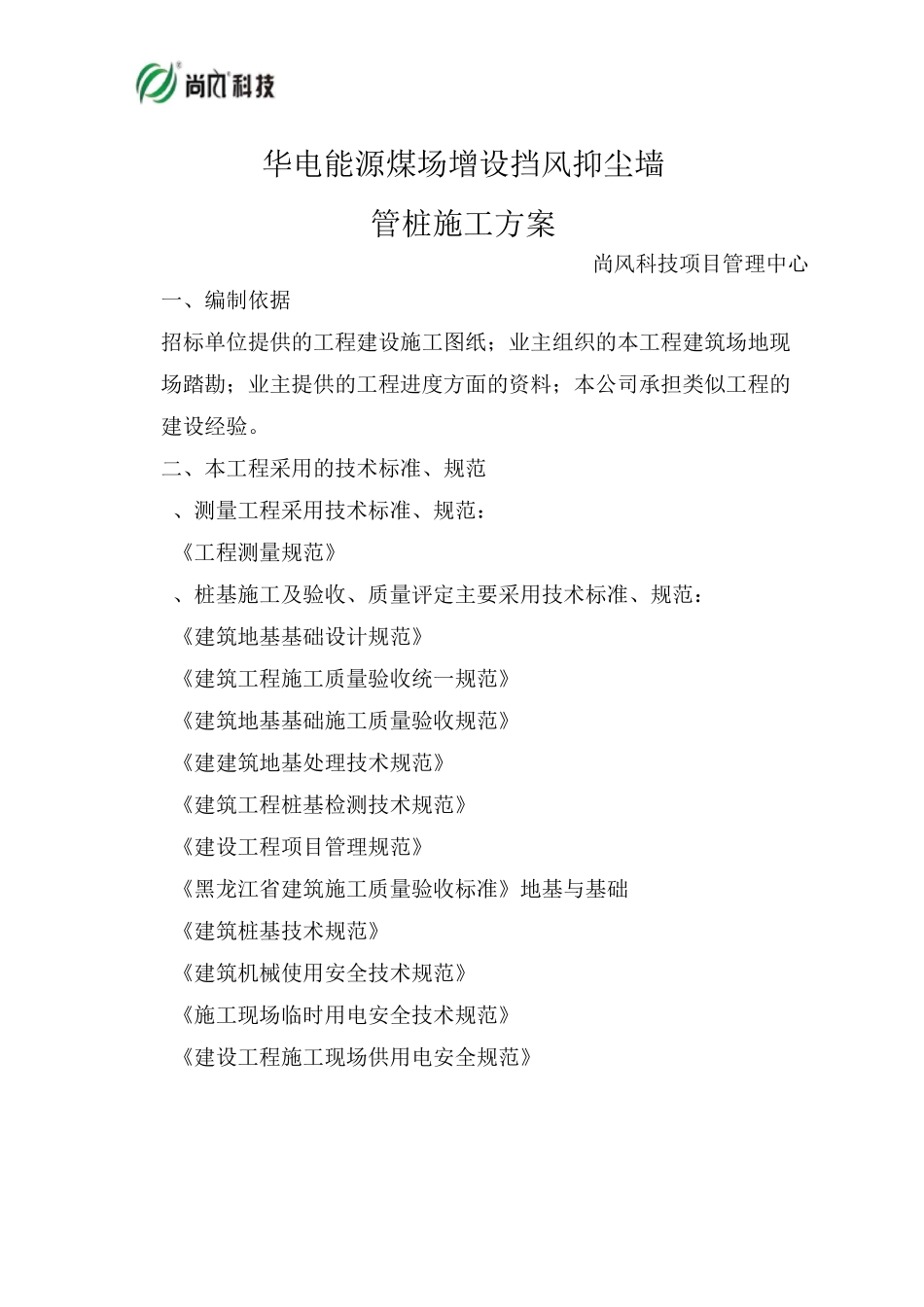

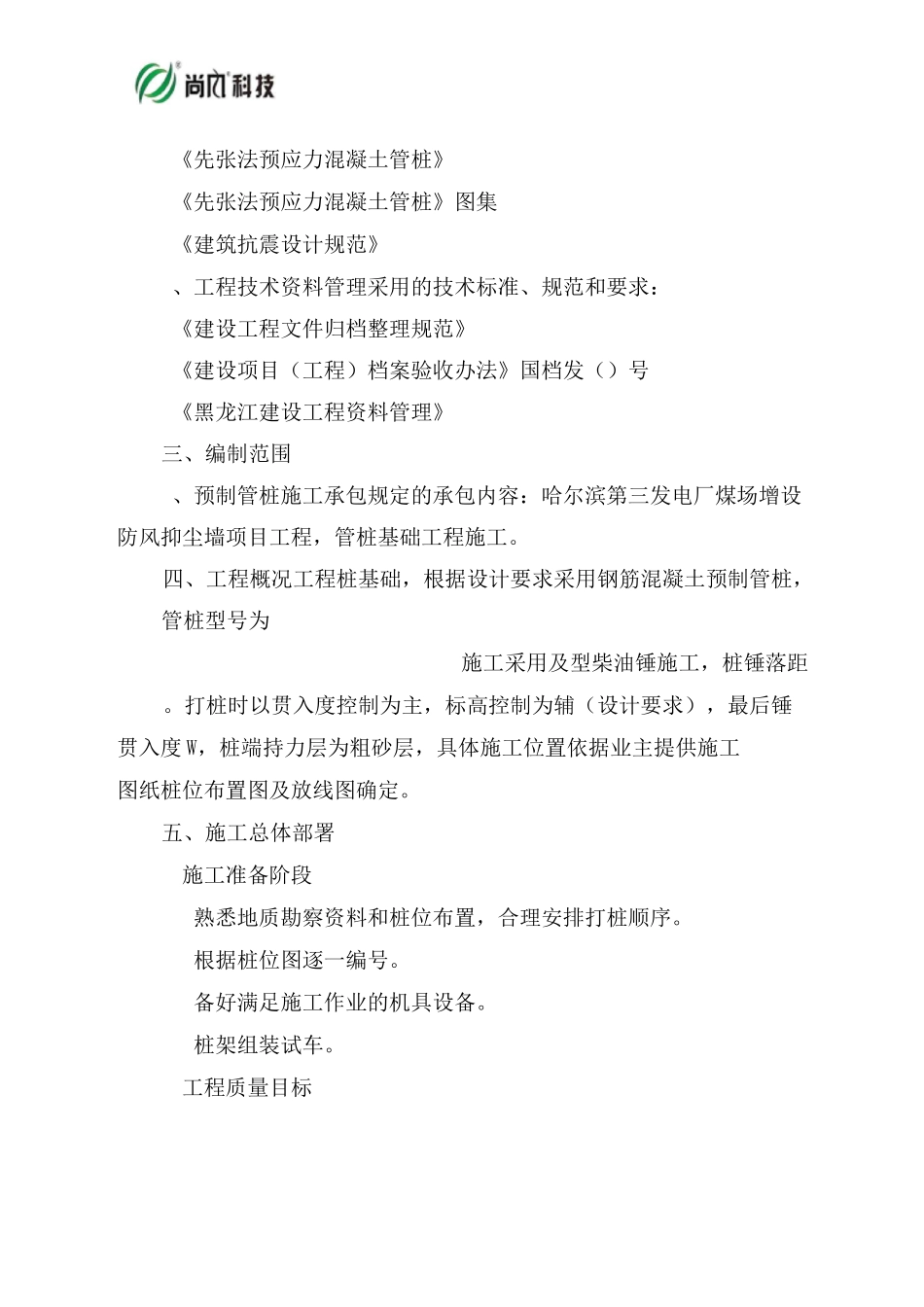

华电能源煤场增设挡风抑尘墙管桩施工方案尚风科技项目管理中心一、编制依据招标单位提供的工程建设施工图纸;业主组织的本工程建筑场地现场踏勘;业主提供的工程进度方面的资料;本公司承担类似工程的建设经验。二、本工程采用的技术标准、规范、测量工程采用技术标准、规范:《工程测量规范》、桩基施工及验收、质量评定主要采用技术标准、规范:《建筑地基基础设计规范》《建筑工程施工质量验收统一规范》《建筑地基基础施工质量验收规范》《建建筑地基处理技术规范》《建筑工程桩基检测技术规范》《建设工程项目管理规范》《黑龙江省建筑施工质量验收标准》地基与基础《建筑桩基技术规范》《建筑机械使用安全技术规范》《施工现场临时用电安全技术规范》《建设工程施工现场供用电安全规范》《先张法预应力混凝土管桩》《先张法预应力混凝土管桩》图集《建筑抗震设计规范》、工程技术资料管理采用的技术标准、规范和要求:《建设工程文件归档整理规范》《建设项目(工程)档案验收办法》国档发()号《黑龙江建设工程资料管理》三、编制范围、预制管桩施工承包规定的承包内容:哈尔滨第三发电厂煤场增设防风抑尘墙项目工程,管桩基础工程施工。四、工程概况工程桩基础,根据设计要求采用钢筋混凝土预制管桩,管桩型号为施工采用及型柴油锤施工,桩锤落距。打桩时以贯入度控制为主,标高控制为辅(设计要求),最后锤贯入度 W,桩端持力层为粗砂层,具体施工位置依据业主提供施工图纸桩位布置图及放线图确定。五、施工总体部署施工准备阶段熟悉地质勘察资料和桩位布置,合理安排打桩顺序。根据桩位图逐一编号。备好满足施工作业的机具设备。桩架组装试车。工程质量目标国家施工验收规范合格标准。安全目标确保无重大工伤事故,杜绝因公重伤和死亡事故及重大机械设备及火灾事故。消防目标消除现场消防隐患。施工环境目标最大限度减少对周边厂所正常工作和生活的影响,最大限度减少对环境的污染,特别是对现场现有的各种树木、地下管线的保护。合理布置施工现场。施工现场准备场地平整根据施工现场观察,如果场地不满足桩基施工需要,需先进行场地的平整后方可进行施工。设备组装进场调试,移机止桩位上就位调整。在软弱地基上沉桩时,桩机下面垫钢板或路基板,调整桩架使之处于垂直平稳状态。压桩机行驶道路的地基应有足够的承载力,如果现场不能满足要求必须及时需进行处理。施工用水本工程由于为混凝土预制桩施工,故对临时用水要求不大,现场用...
