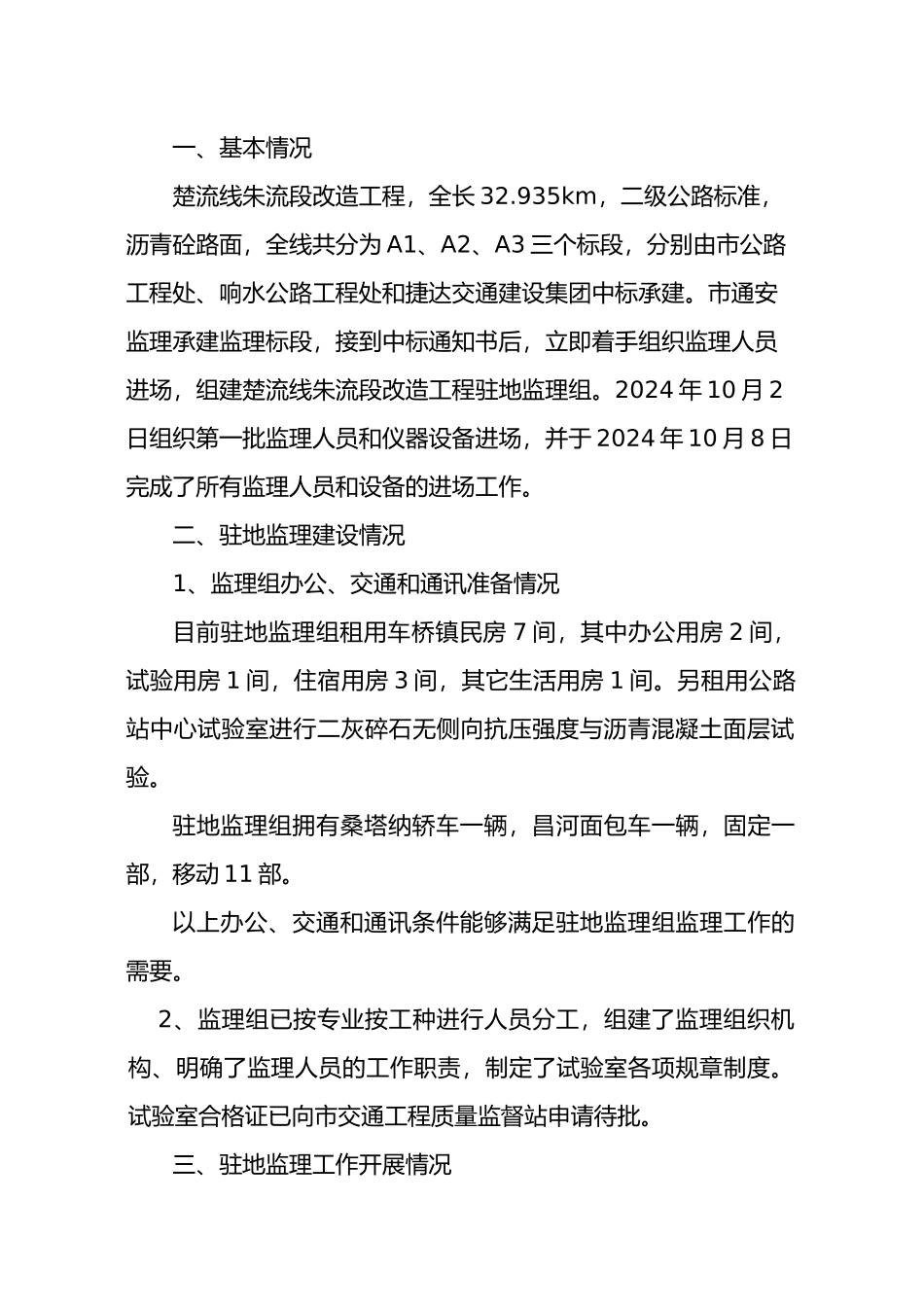

监理工作施工场地例会汇报教材----------------------- -----------------------日期:楚流线朱流段改造工程(第一次施工场地例会) 监理汇报材料 楚流线朱流段改造工程驻地监理组二 00 四年十月十日一、基本情况楚流线朱流段改造工程,全长 32.935km,二级公路标准,沥青砼路面,全线共分为 A1、A2、A3 三个标段,分别由市公路工程处、响水公路工程处和捷达交通建设集团中标承建。市通安监理承建监理标段,接到中标通知书后,立即着手组织监理人员进场,组建楚流线朱流段改造工程驻地监理组。2024 年 10 月 2日组织第一批监理人员和仪器设备进场,并于 2024 年 10 月 8 日完成了所有监理人员和设备的进场工作。二、驻地监理建设情况1、监理组办公、交通和通讯准备情况目前驻地监理组租用车桥镇民房 7 间,其中办公用房 2 间,试验用房 1 间,住宿用房 3 间,其它生活用房 1 间。另租用公路站中心试验室进行二灰碎石无侧向抗压强度与沥青混凝土面层试验。驻地监理组拥有桑塔纳轿车一辆,昌河面包车一辆,固定一部,移动 11 部。以上办公、交通和通讯条件能够满足驻地监理组监理工作的需要。 2、监理组已按专业按工种进行人员分工,组建了监理组织机构、明确了监理人员的工作职责,制定了试验室各项规章制度。试验室合格证已向市交通工程质量监督站申请待批。三、驻地监理工作开展情况1、在进场初期就积极同各施工单位进行联系,积极要求各施工单位按合同要求组建项目部,落实进场人员、机械设备。进场以来,监理已下发各种行文若干份,其中包括:①“关于要求加快施工准备阶段工作进度的通知”(楚流监{2024}001 号);②“关于统一石灰土碎石与二灰碎石中石灰剂量测定方法的通知”(楚流监{2024}002 号)。2、积极要求各施工单位尽快着手进行导线点和水准点加密复测与中桩放样、老路纵横断面测量、弯沉测量与病害调查工作,并要求各施工单位将破坏的导线、水准控制点进行恢复,对有可能破坏的导线、水准控制点进行移位。3、检查承包人准备工作结果汇总项目部驻地建设表 1序号标段容A1 标A2 标A3 标1质量公示牌√√√2项目部标志牌√√√3彩旗与宣传标语×××4组织机构上墙√√√5形象进度图上墙×××6工程概况上墙×××7质量目标上墙√√√8自检体系上墙√√√9质保体系上墙√√√10考勤表上墙√√√12安全生产组织机构上墙√√√13项目经理证书复印件上墙√√√14项目部各项规章制度上墙√√√15各分项...
