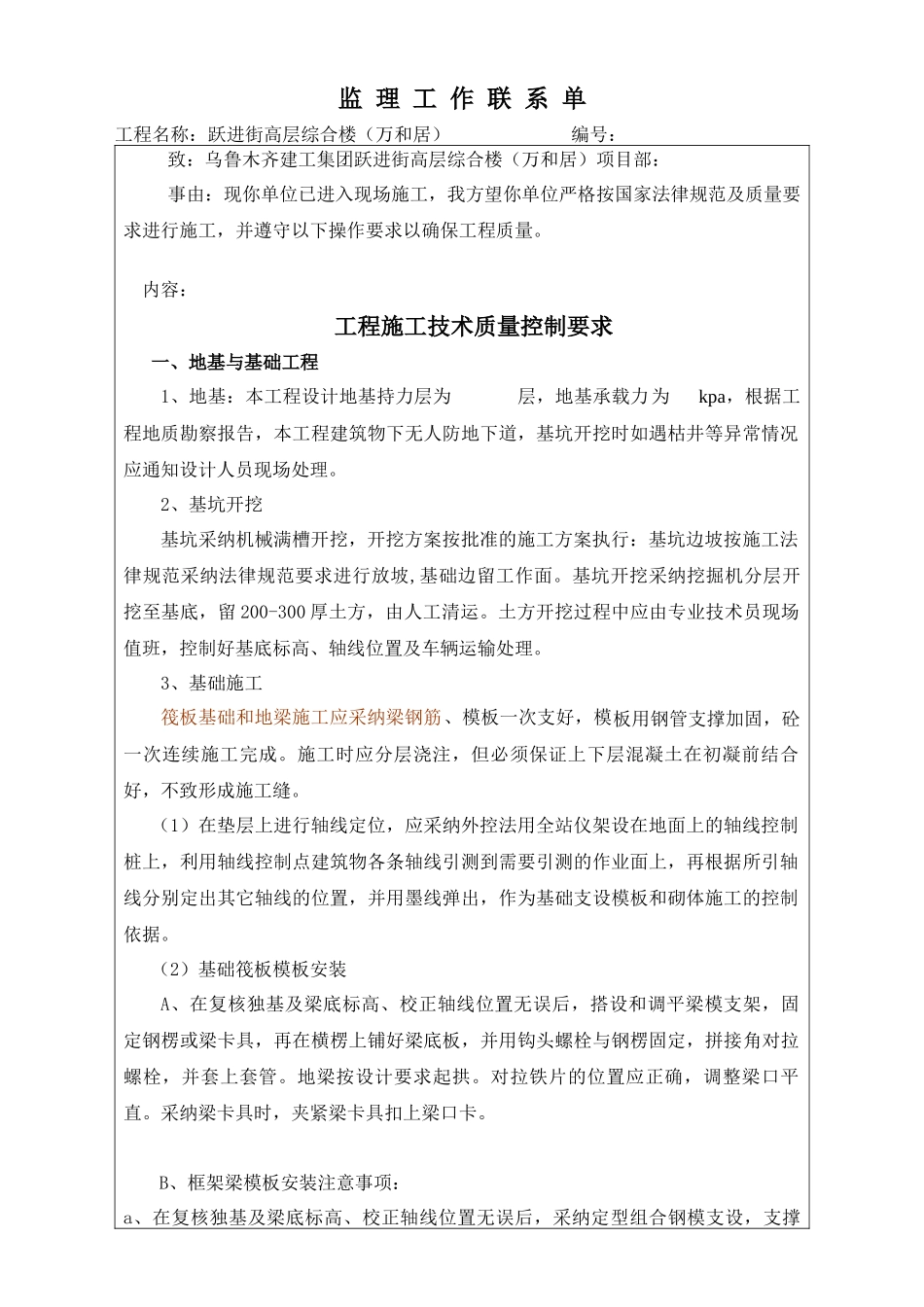

监 理 工 作 联 系 单工程名称:跃进街高层综合楼(万和居) 编号:致:乌鲁木齐建工集团跃进街高层综合楼(万和居)项目部:事由:现你单位已进入现场施工,我方望你单位严格按国家法律规范及质量要求进行施工,并遵守以下操作要求以确保工程质量
内容:工程施工技术质量控制要求一、地基与基础工程1、地基:本工程设计地基持力层为 层,地基承载力为 kpa,根据工程地质勘察报告,本工程建筑物下无人防地下道,基坑开挖时如遇枯井等异常情况应通知设计人员现场处理
2、基坑开挖基坑采纳机械满槽开挖,开挖方案按批准的施工方案执行:基坑边坡按施工法律规范采纳法律规范要求进行放坡,基础边留工作面
基坑开挖采纳挖掘机分层开挖至基底,留 200-300 厚土方,由人工清运
土方开挖过程中应由专业技术员现场值班,控制好基底标高、轴线位置及车辆运输处理
3、基础施工筏板基础和地梁施工应采纳梁钢筋、模板一次支好,模板用钢管支撑加固,砼一次连续施工完成
施工时应分层浇注,但必须保证上下层混凝土在初凝前结合好,不致形成施工缝
(1)在垫层上进行轴线定位,应采纳外控法用全站仪架设在地面上的轴线控制桩上,利用轴线控制点建筑物各条轴线引测到需要引测的作业面上,再根据所引轴线分别定出其它轴线的位置,并用墨线弹出,作为基础支设模板和砌体施工的控制依据
(2)基础筏板模板安装A、在复核独基及梁底标高、校正轴线位置无误后,搭设和调平梁模支架,固定钢楞或梁卡具,再在横楞上铺好梁底板,并用钩头螺栓与钢楞固定,拼接角对拉螺栓,并套上套管
地梁按设计要求起拱
对拉铁片的位置应正确,调整梁口平直
采纳梁卡具时,夹紧梁卡具扣上梁口卡
B、框架梁模板安装注意事项:a、在复核独基及梁底标高、校正轴线位置无误后,采纳定型组合钢模支设,支撑采纳钢架杆
B、模板安装注意事项:梁口与柱头模板的连接采纳角模拼接
模板加固钢管纵横方向应设置水平两道,纵横方
