第三章 劳动力计划与主要设备材料、构件的配备与管理第一节 分包计划和劳动力计划1 暂估价施工项目幕墙工程、精装修工程、弱电工程、空调工程、消防工程、电梯工程、变配电工程
2 施工阶段劳动力安排劳动力计划表如下劳动力计划表12

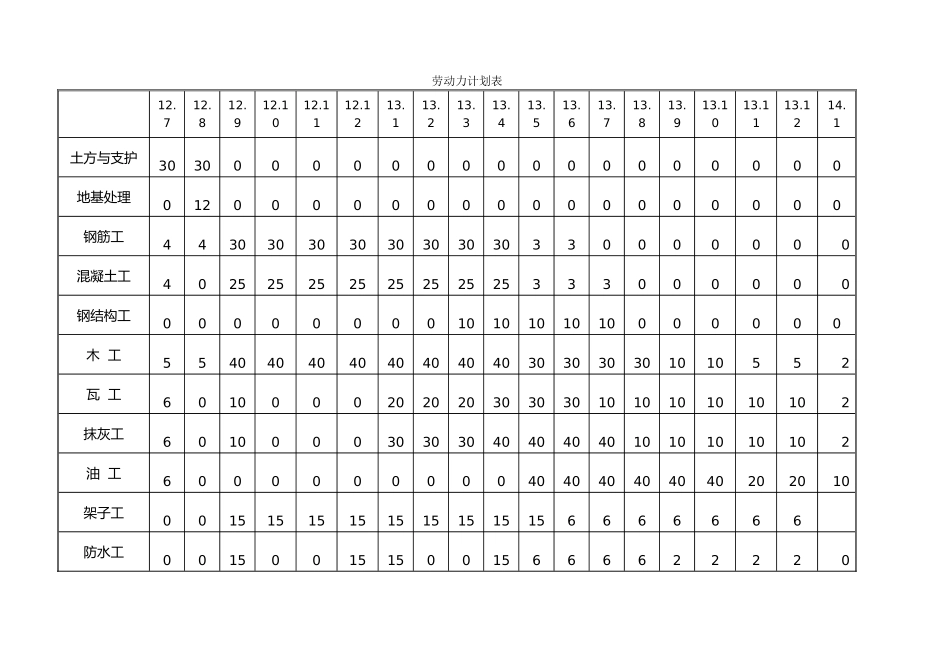

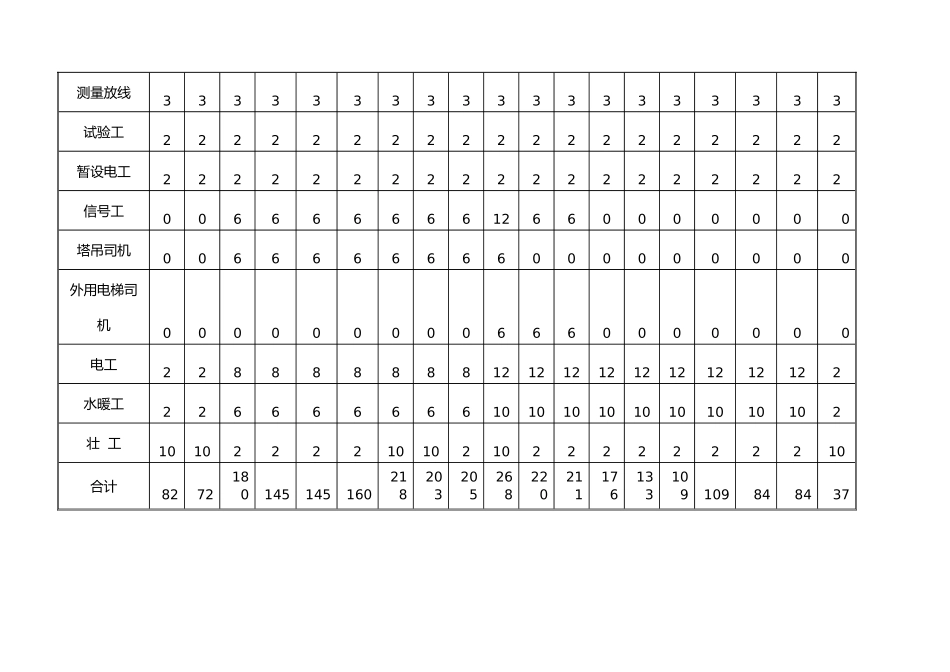

1土方与支护303000000000000000000地基处理01200000000000000000钢筋工443030303030303030330000000混凝土工402525252525252525333000000钢结构工000000001010101010000000木 工554040404040404040303030301010552瓦 工60100002020203030301010101010102抹灰工60100003030304040404010101010102油 工6000000000404040404040202010架子工001515151515151515156666666防水工00150015150015666622220测量放线3333333333333333333试验工2222222222222222222暂设电工2222222222222222222信号工00666666612660000000塔吊司机0066666666000000000外用电梯司机0000000006660000000电工2288888881212121212121212122水暖工2266666661010101010101010102壮 工1010222210102102222222210合计8272180145145160218203205268220211176133109109
