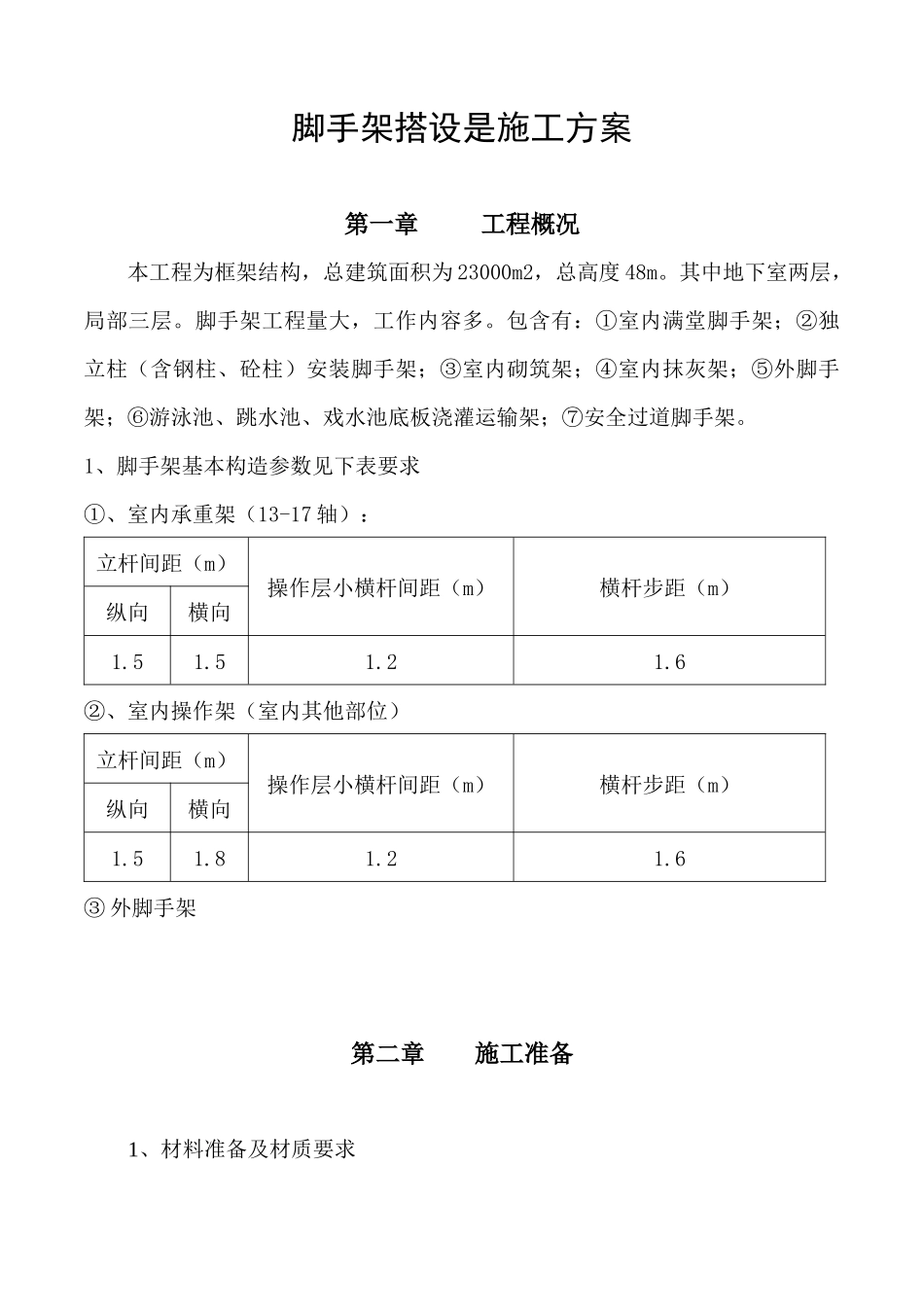

脚手架搭设是施工方案第一章 工程概况本工程为框架结构,总建筑面积为 23000m2,总高度 48m。其中地下室两层,局部三层。脚手架工程量大,工作内容多。包含有:①室内满堂脚手架;②独立柱(含钢柱、砼柱)安装脚手架;③室内砌筑架;④室内抹灰架;⑤外脚手架;⑥游泳池、跳水池、戏水池底板浇灌运输架;⑦安全过道脚手架。1、脚手架基本构造参数见下表要求①、室内承重架(13-17 轴):立杆间距(m)操作层小横杆间距(m)横杆步距(m)纵向横向1.51.51.21.6②、室内操作架(室内其他部位)立杆间距(m)操作层小横杆间距(m)横杆步距(m)纵向横向1.51.81.21.6③ 外脚手架第二章 施工准备1、材料准备及材质要求钢管:外架全部采纳 φ48×3.5 无缝钢管,表面除锈、去污后刷上橘黄色油漆,使用前严格进行钢管筛选,凡严重锈蚀、薄壁、弯曲裂变的插件禁止使用于外架及作其它安全防护架用。扣件:钢管采纳扣件连接,严重锈蚀、变形、裂缝、螺杆螺纹已损坏的扣件不准使用。安全网:立网采纳深绿色,平网采纳白色,生产厂家必须是政府或公司安监站指定或认可的厂家。竹架板:刚度好,连接可靠,不易变形,无腐蚀现象。长度尺寸为 3m/块,厚度不小于 50mm、宽度 20cm 以上。其它材料:14#铁丝、木夹板等。 在搭设前必须对进场的脚手架杆 Φ48 钢管及配件进行严格的检查,禁止使用规格和质量不合格的杆配件。2、作业条件从事架子及安全防护施工人员必须执证上岗,责任心强,身体健康,没有阻碍从事外架搭设的疾病和生理缺陷,且从事该项工作人员要相对固定,中途变换人员时,必须将名单报项目质安部备案以便项目部严格控制。操作者上岗前均能接受项目部的有关安全技术交底工作。六级以上大风、大雾、大雨和大雪天气应暂停在作业层作业,雨雪后上架要有防滑措施。第三章施工组织与部署1、满堂脚手架根据网架的安装顺序,满堂架的搭设顺序为:17-13 轴→13-7 轴→17-22 轴→1-7 轴。满堂架的搭设分为 4 个区段搭设,拆除,搭设时依据钢结构的要求先行满足钢结构安装的需要,同时在搭设时注意满足幕墙的需要,在搭设满堂架,要求注意局部构架的砼施工。在拆除时要注意网架本身的变形,在征得网架及监理的同意后,方可进行拆除。拆除时分区拆除。搭设时要求每个区段自成体系。2、其他脚架依据砌体、装修、幕墙安装等的顺序进行搭设。第四章 施 工 工 艺1、搭设方法1)搭设作业必须在统一指挥下,严格按规定规程进行:平整场地→摆...
