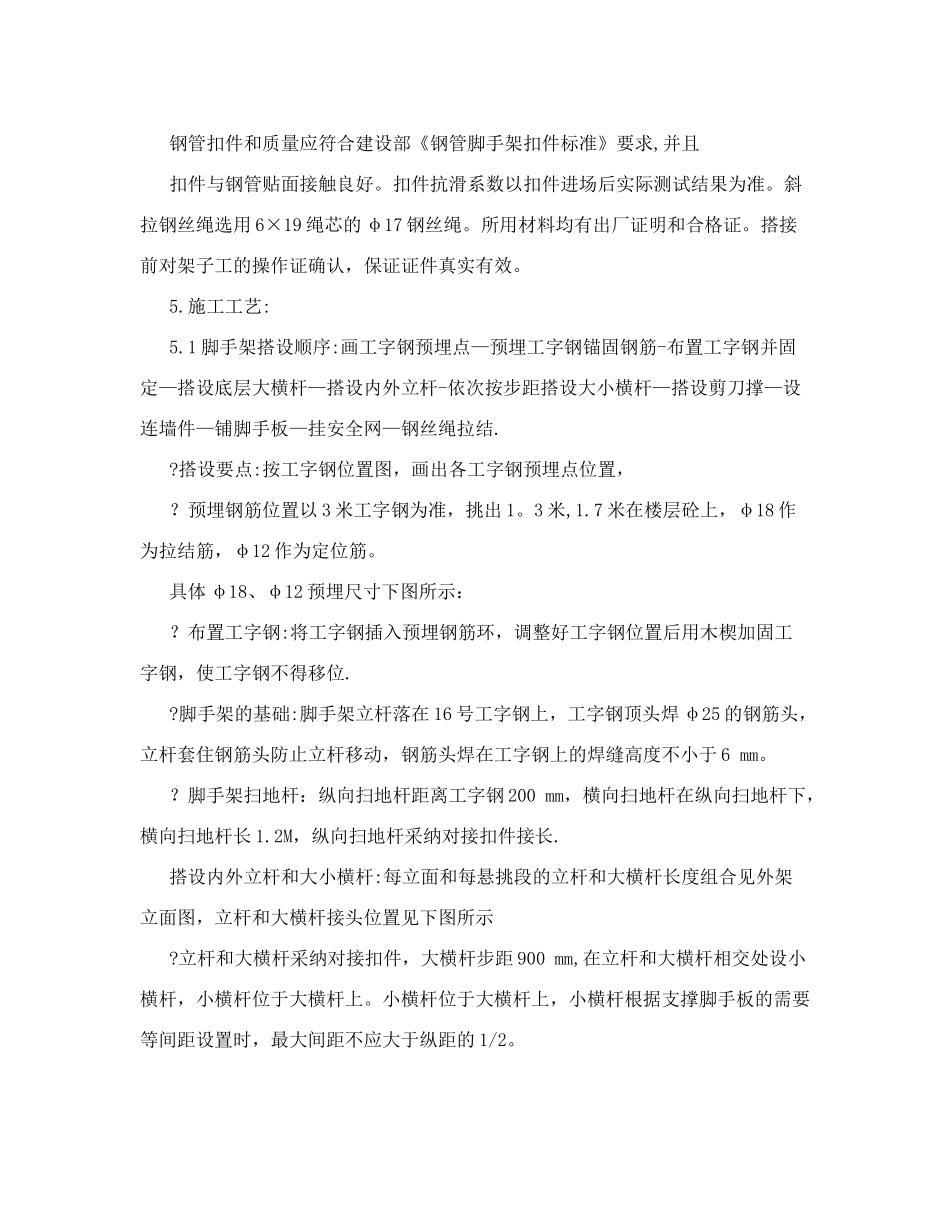

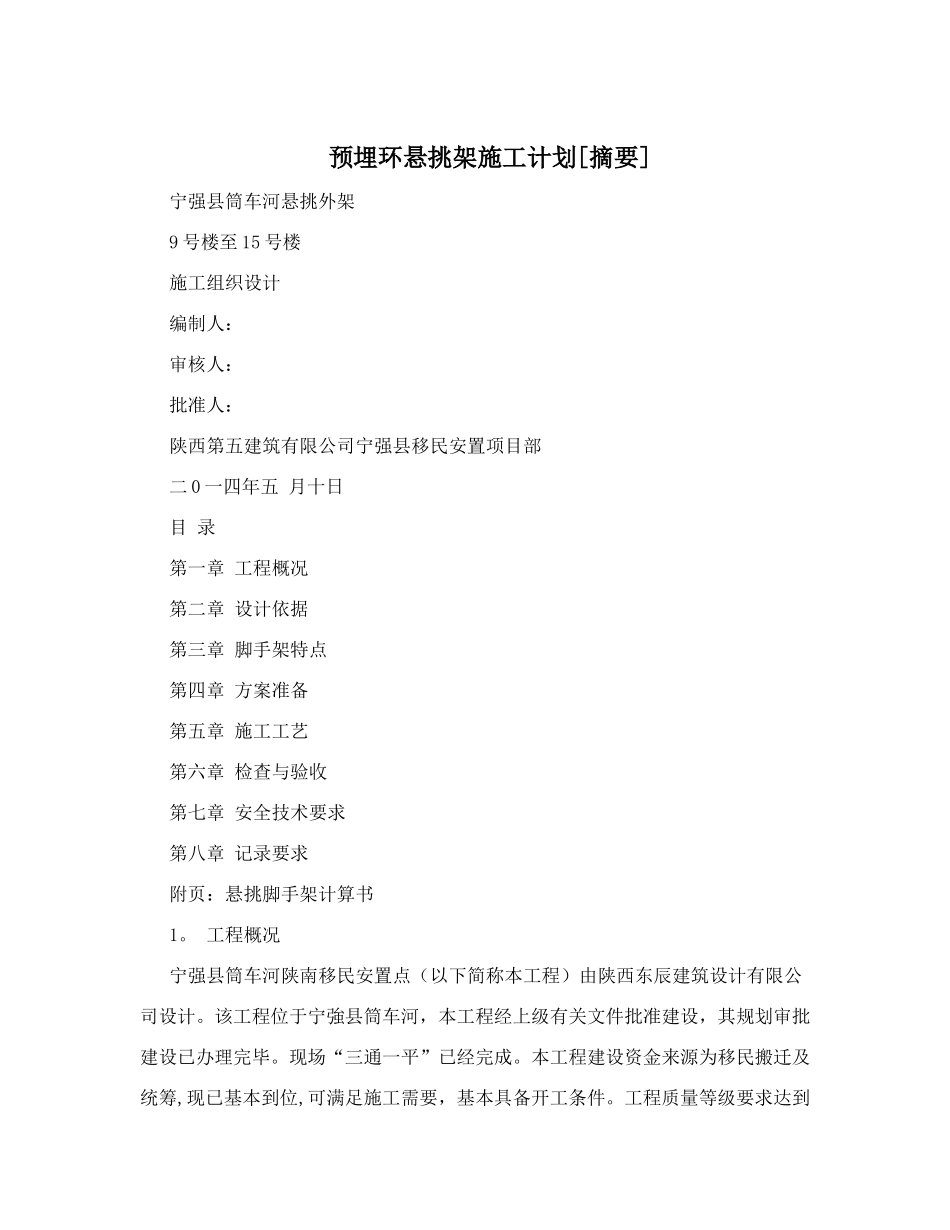

预埋环悬挑架施工计划[摘要]宁强县筒车河悬挑外架 9 号楼至 15 号楼 施工组织设计 编制人: 审核人: 批准人: 陕西第五建筑有限公司宁强县移民安置项目部二 0 一四年五 月十日 目 录 第一章 工程概况 第二章 设计依据 第三章 脚手架特点 第四章 方案准备 第五章 施工工艺第六章 检查与验收 第七章 安全技术要求 第八章 记录要求 附页:悬挑脚手架计算书 1。 工程概况 宁强县筒车河陕南移民安置点(以下简称本工程)由陕西东辰建筑设计有限公司设计。该工程位于宁強县筒车河,本工程经上级有关文件批准建设,其规划审批建设已办理完毕。现场“三通一平”已经完成。本工程建设资金来源为移民搬迁及统筹,现已基本到位,可满足施工需要,基本具备开工条件。工程质量等级要求达到二级。本工程由西安五建承建 9,、10,、11,、12,、13,、14,、15,楼。其中 9 号楼至 14 号楼均为 11 层,15 号楼 17 层。本工程 9 号楼至 15 号楼搭设落地式外架至7 层,7 层上面实行悬挑式外架。特制定以下悬挑式外架方案。2。编制依据:1。1 设计蓝图; 1。2《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20241。3《建筑结构荷载法律规范》(GB50009—2024) 1。4《建筑施工安全检查标准》(JGJ59-59) 1.5《钢结构设计法律规范》(GB50017-2024) 1.6《建筑结构静力计算手册》 3。脚手架特点: 本工程脚手架搭设及拆除工程量大,整个架体需布设大量工字钢,预埋大量钢筋拉环,标准层层高 2900mm,脚手架布距 0。9m。4。方案准备 4.1 劳动力准备:外架操作工人必须经过培训教育、考试、体检合格,并且持证上岗,劳动力需求见下表: 工 种 人数 任 务 架子工 负责脚手架的搭设和拆除 测量放线工 负责脚手架立杆定位、垂直度控制 电焊工 预埋钢筋定位焊接 其它 材料运输、现场清理、安全警戒 4。2 材料和机具的准备: 材料:脚手板、φ48×3。5 对接扣件、旋转扣件、小眼密目网(1。8*6)、平网(0。5*6); 机具:架子扳手、力矩扳手. 钢管扣件和质量应符合建设部《钢管脚手架扣件标准》要求,并且扣件与钢管贴面接触良好。扣件抗滑系数以扣件进场后实际测试结果为准。斜拉钢丝绳选用 6×19 绳芯的 φ17 钢丝绳。所用材料均有出厂证明和合格证。搭接前对架子工的操作证确认,保证证件真实有效。5.施工工艺: 5.1 脚手架搭设顺序:画工字钢预埋点—预埋工字钢锚固钢筋-布置工字钢并固定—搭设...
