3 第一章:总 说 明1、综合说明:我公司认真、详细地研读了工程施工图,有信心实现业主的工程各项目标
针对工程的施工特点,将抽调一批有着丰富的构筑物施工经验和掌握了造粒塔的结构和工艺技术管理人员组建凯龙楚兴化工高塔项目班子,将充分发挥技术优势,有信心有能力保证凯龙楚兴化工高塔工程高效率高质量按时交付安装
1、编制依据:1、武汉理工大设计讨论院设计的施工图一套(设计号 20241031)
2、《建筑工程施工质量验收统一标准》GB50300—2001
3、《混凝土结构工程施工质量验收法律规范》GB5024-2024
4、《砌体工程施工质量验收法律规范》GB50203—2024
5、《屋面工程质量验收法律规范》GB50207-2024
6、《建筑地面工程施工质量验收法律规范》GB50209-2001
7、《建筑施工扣件式钢管脚手架》安全技术法律规范
8、《预应力混凝土管桩 03SG409》验收法律规范
9、我公司目前具备的施资力量以及近年来在同类工程建设中积累的施工技术和管理经验
2、编制原则:1、充分利用时间和空间的原则
2、人尽其力、物尽其用的原则
3、施工工艺与机具、材料相匹配的原则
4、专业分工与紧密协作相结合的原则
5、最佳技术经济决策的原则
3、适用范围:本方案仅适用于凯龙楚兴化工塔体工程
4、工程施工目标:根据业主要求及我公司承诺,确定以下目标
1、工程质量目标:合格2、施工工期目标:确保 160 工作日的工期目标

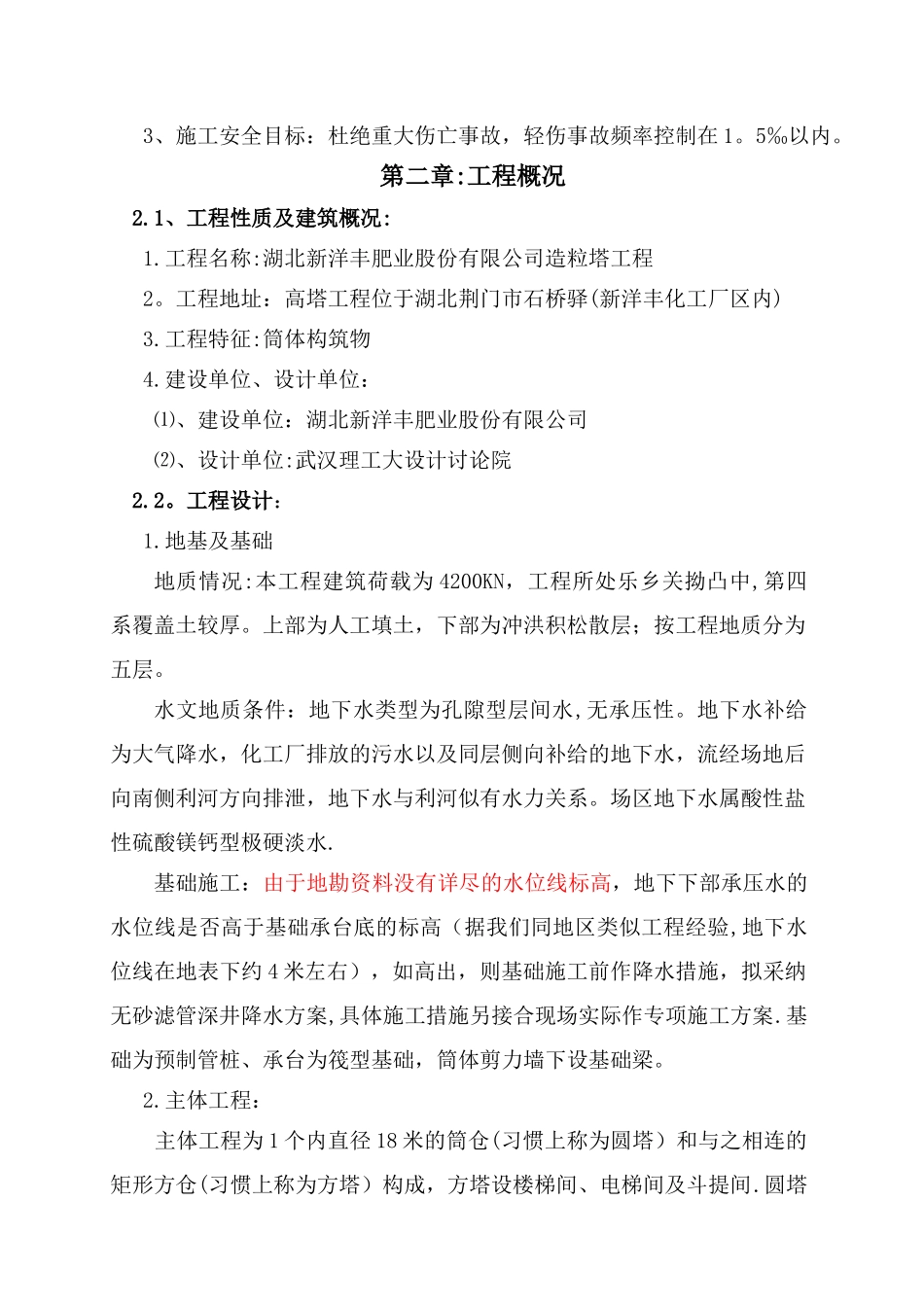

3、施工安全目标:杜绝重大伤亡事故,轻伤事故频率控制在 1
第二章:工程概况2
1、工程性质及建筑概况:1
工程名称:湖北新洋丰肥业股份有限公司造粒塔工程2
工程地址:高塔工程位于湖北荆门市石桥驿(新洋丰化工厂区内)3
工程特征:筒体构筑物4
建设单位、设计单位:⑴、建设单位:湖北新洋丰肥业股份有限公司⑵、设计单位:武汉理工大设
