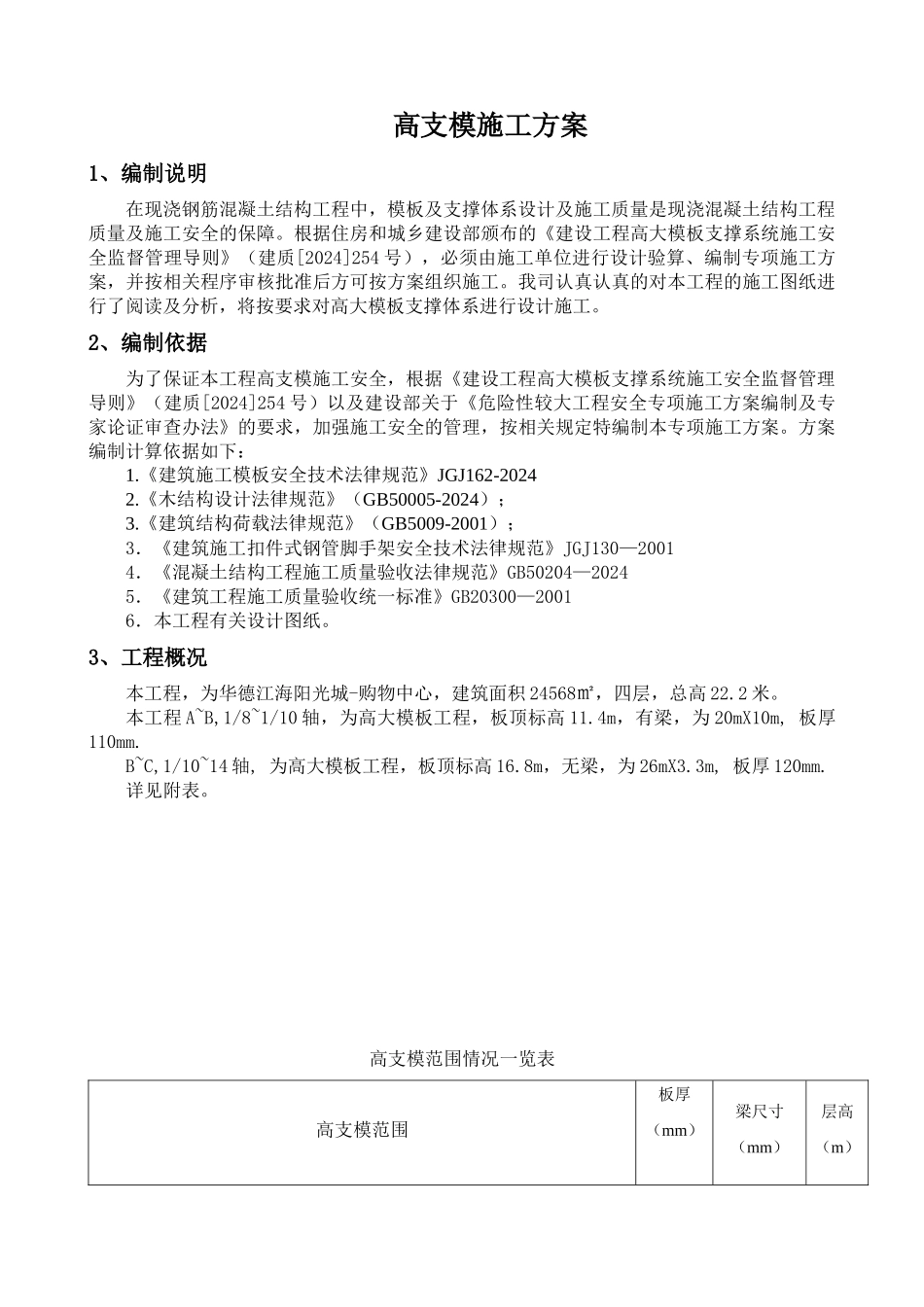

高支模施工方案1、编制说明在现浇钢筋混凝土结构工程中,模板及支撑体系设计及施工质量是现浇混凝土结构工程质量及施工安全的保障
根据住房和城乡建设部颁布的《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2024]254 号),必须由施工单位进行设计验算、编制专项施工方案,并按相关程序审核批准后方可按方案组织施工
我司认真认真的对本工程的施工图纸进行了阅读及分析,将按要求对高大模板支撑体系进行设计施工

2、编制依据为了保证本工程高支模施工安全,根据《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2024]254 号)以及建设部关于《危险性较大工程安全专项施工方案编制及专家论证审查办法》的要求,加强施工安全的管理,按相关规定特编制本专项施工方案
方案编制计算依据如下:1
《建筑施工模板安全技术法律规范》JGJ162-20242
《木结构设计法律规范》(GB50005-2024);3
《建筑结构荷载法律规范》(GB5009-2001);3.《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—20014.《混凝土结构工程施工质量验收法律规范》GB50204—20245.《建筑工程施工质量验收统一标准》GB20300—20016.本工程有关设计图纸
3、工程概况本工程,为华德江海阳光城-购物中心,建筑面积 24568㎡,四层,总高 22
本工程 A~B,1/8~1/10 轴,为高大模板工程,板顶标高 11
4m,有梁,为 20mX10m, 板厚110mm
B~C,1/10~14 轴, 为高大模板工程,板顶标高 16
8m,无梁,为 26mX3
3m, 板厚 120mm
高支模范围情况一览表高支模范围板厚(mm)梁尺寸(mm)层高(m)12016
8110350×1000240×85011
44、施工准备 4
1 技术准备在施工前完善施工方案工作,并
