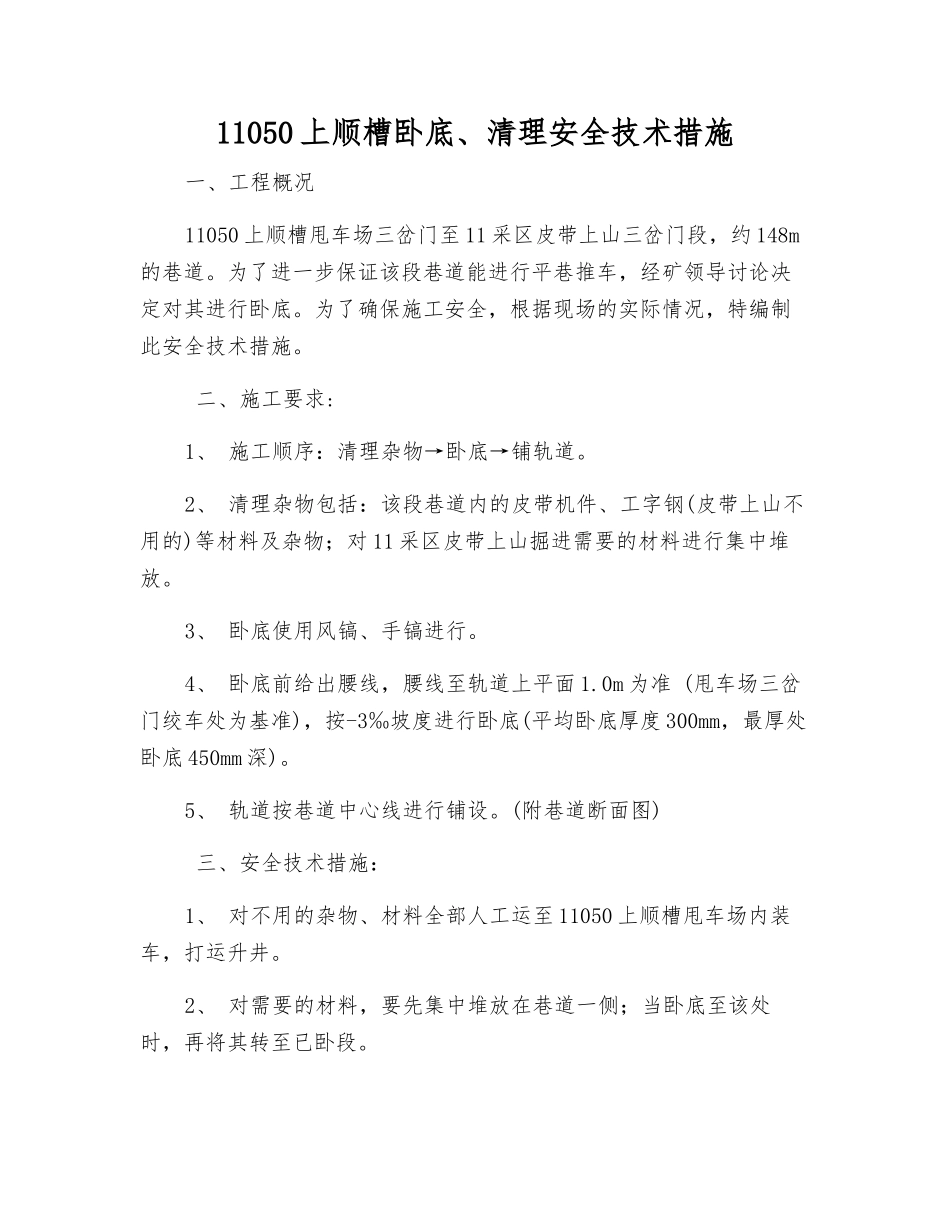

11050 上顺槽卧底、清理安全技术措施一、工程概况11050 上顺槽甩车场三岔门至 11 采区皮带上山三岔门段,约 148m的巷道
为了进一步保证该段巷道能进行平巷推车,经矿领导讨论决定对其进行卧底
为了确保施工安全,根据现场的实际情况,特编制此安全技术措施
二、施工要求:1、 施工顺序:清理杂物→卧底→铺轨道
2、 清理杂物包括:该段巷道内的皮带机件、工字钢(皮带上山不用的)等材料及杂物;对 11 采区皮带上山掘进需要的材料进行集中堆放
3、 卧底使用风镐、手镐进行
4、 卧底前给出腰线,腰线至轨道上平面 1
0m 为准 (甩车场三岔门绞车处为基准),按-3‰坡度进行卧底(平均卧底厚度 300mm,最厚处卧底 450mm 深)
5、 轨道按巷道中心线进行铺设
(附巷道断面图) 三、安全技术措施:1、 对不用的杂物、材料全部人工运至 11050 上顺槽甩车场内装车,打运升井
2、 对需要的材料,要先集中堆放在巷道一侧;当卧底至该处时,再将其转至已卧段
3、 人工运送物料前,应该先与综采队在 11050 上顺槽绞车司机联系好时间,运料与绞车运输时间必须错开,不得同时进行

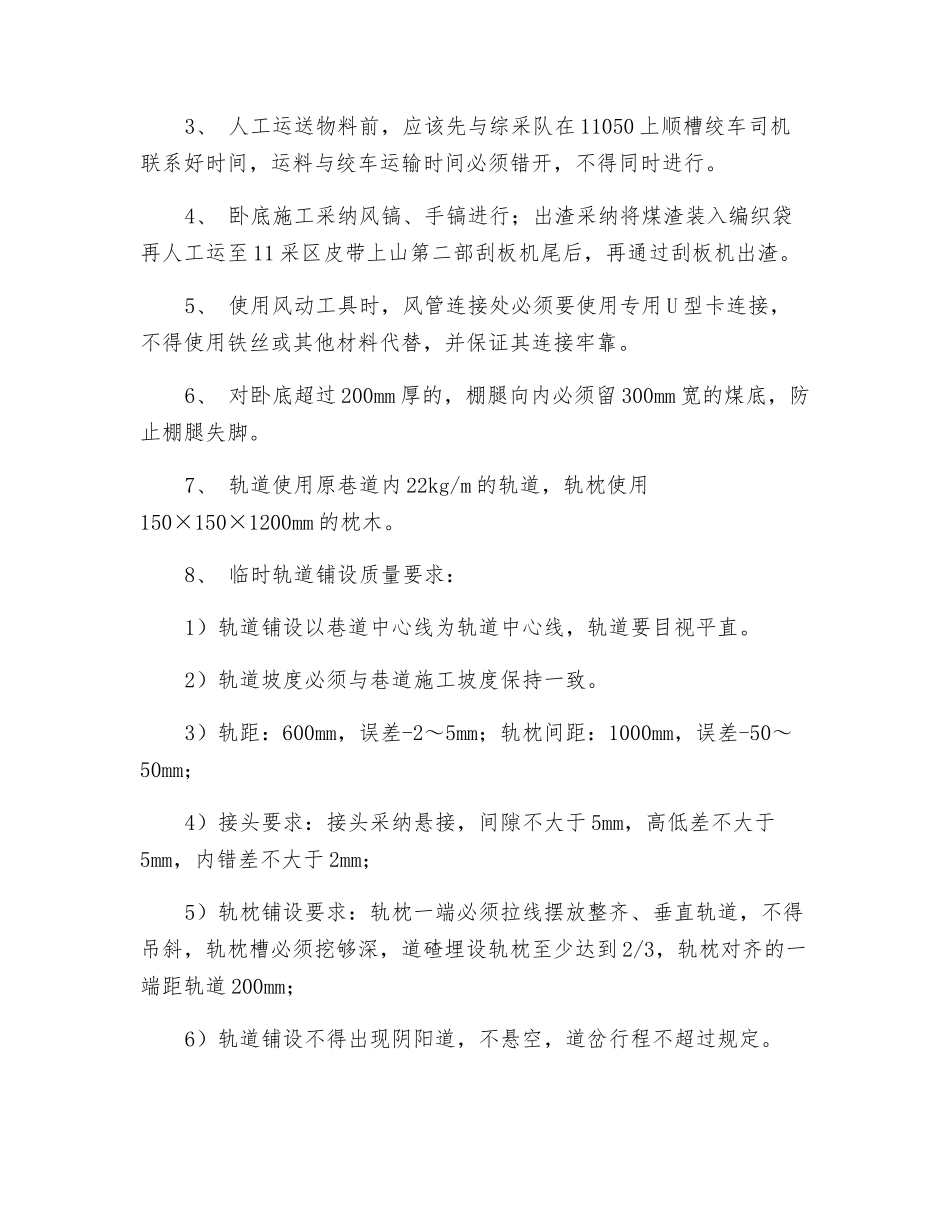

4、 卧底施工采纳风镐、手镐进行;出渣采纳将煤渣装入编织袋再人工运至 11 采区皮带上山第二部刮板机尾后,再通过刮板机出渣
5、 使用风动工具时,风管连接处必须要使用专用 U 型卡连接,不得使用铁丝或其他材料代替,并保证其连接牢靠
6、 对卧底超过 200mm 厚的,棚腿向内必须留 300mm 宽的煤底,防止棚腿失脚
7、 轨道使用原巷道内 22kg/m 的轨道,轨枕使用150×150×1200mm 的枕木
8、 临时轨道铺设质量要求:1)轨道铺设以巷道中心线为轨道中心线,轨道要目视平直
2)轨道坡度必须与巷道施工坡度保持一致

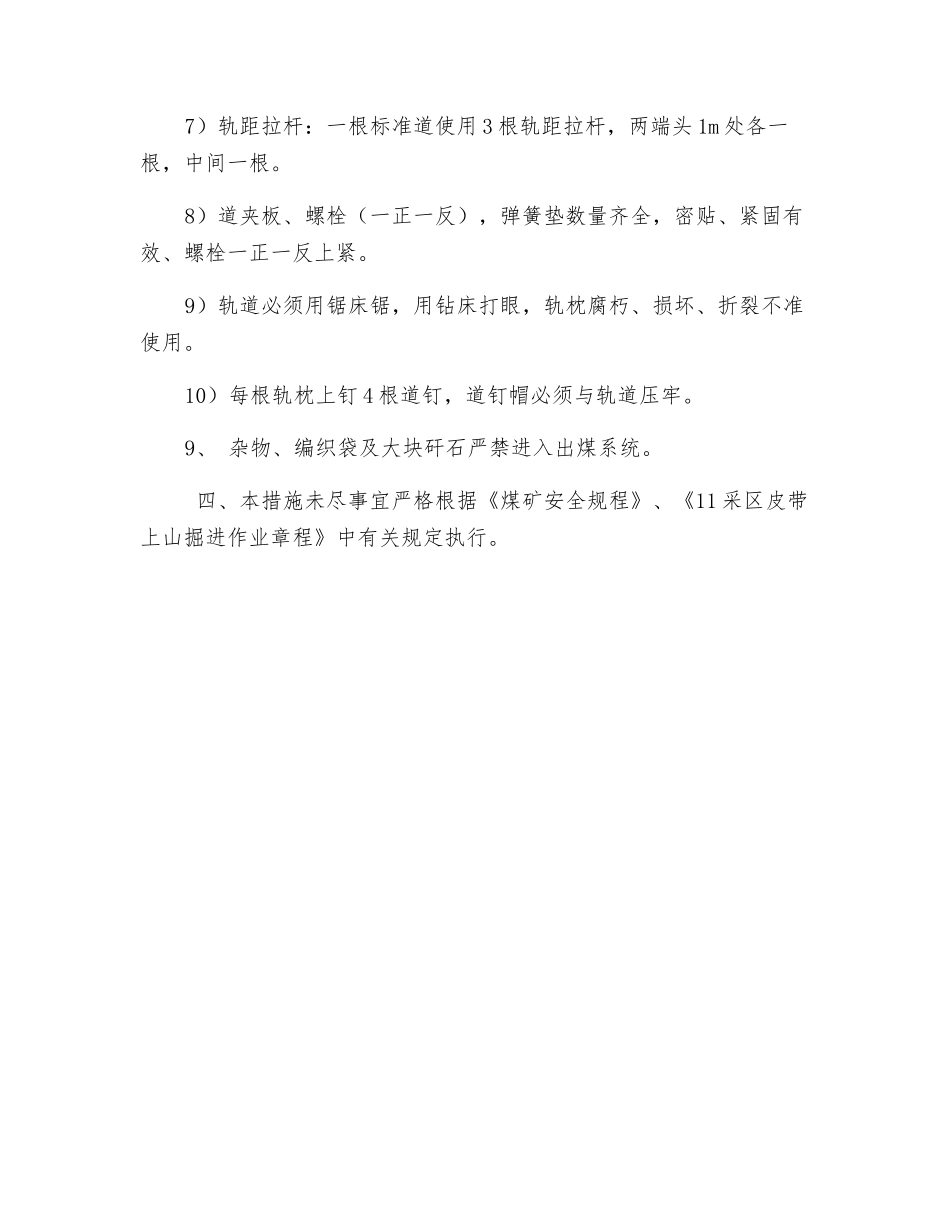

3)轨距:600mm,误差-2~5mm;轨枕间距:1000mm,误差-50~5
