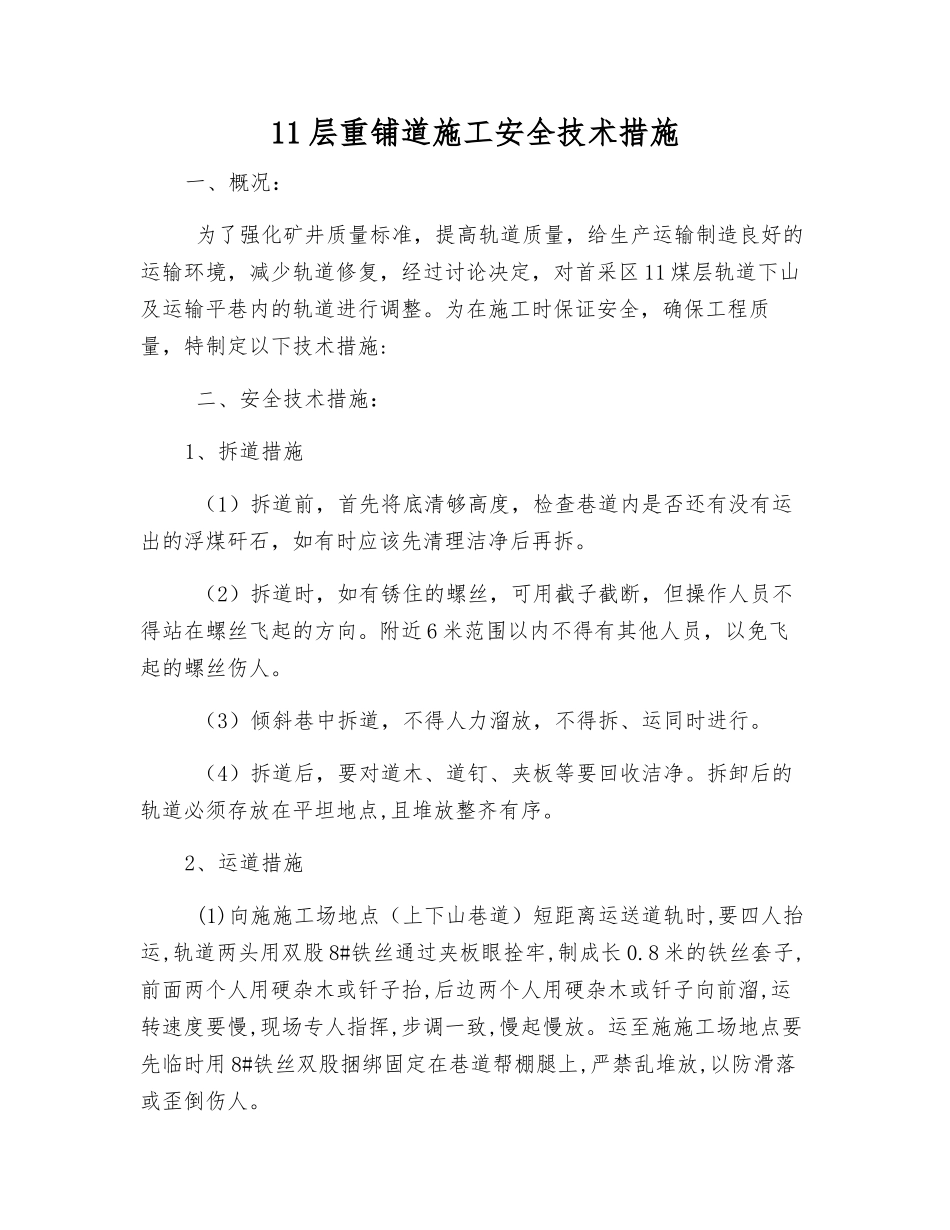

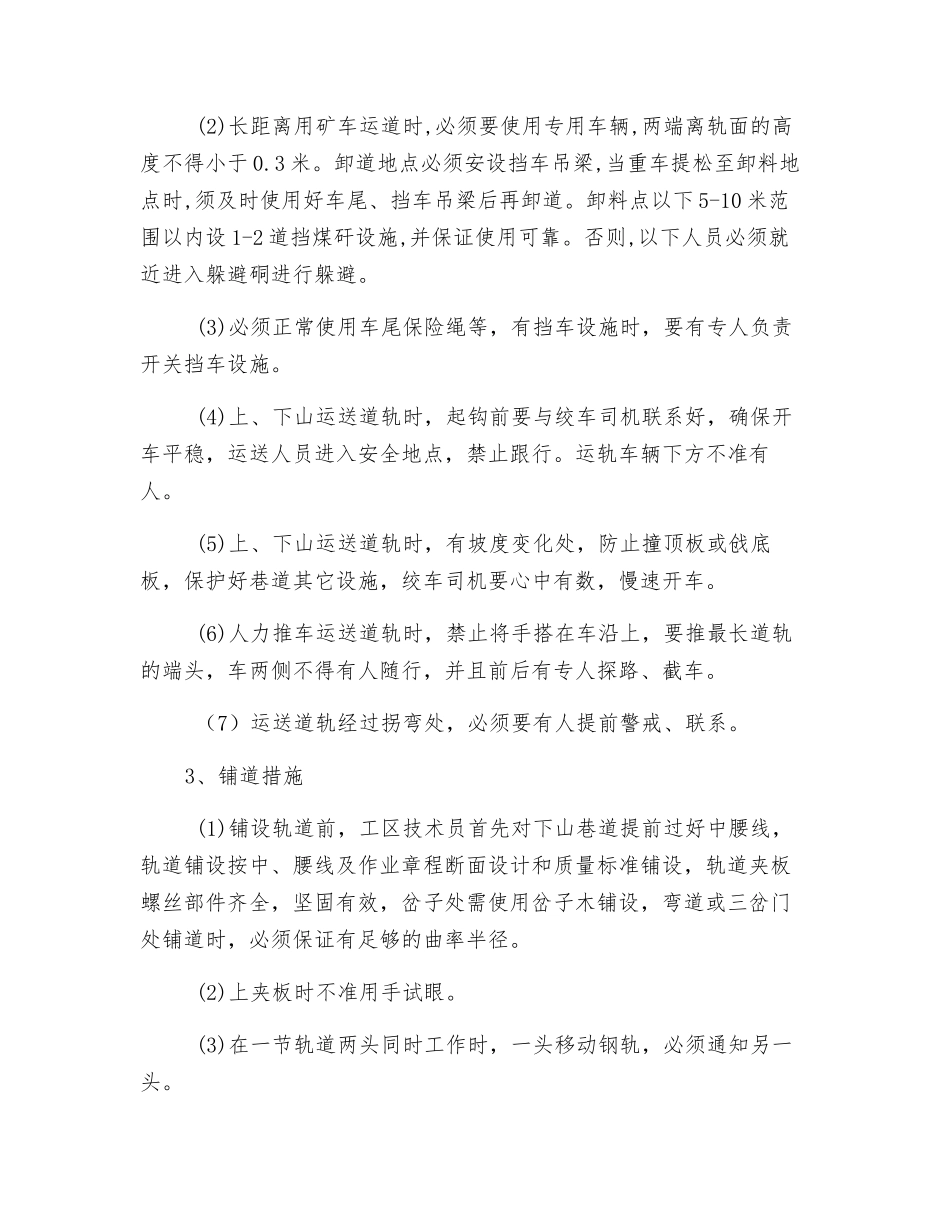

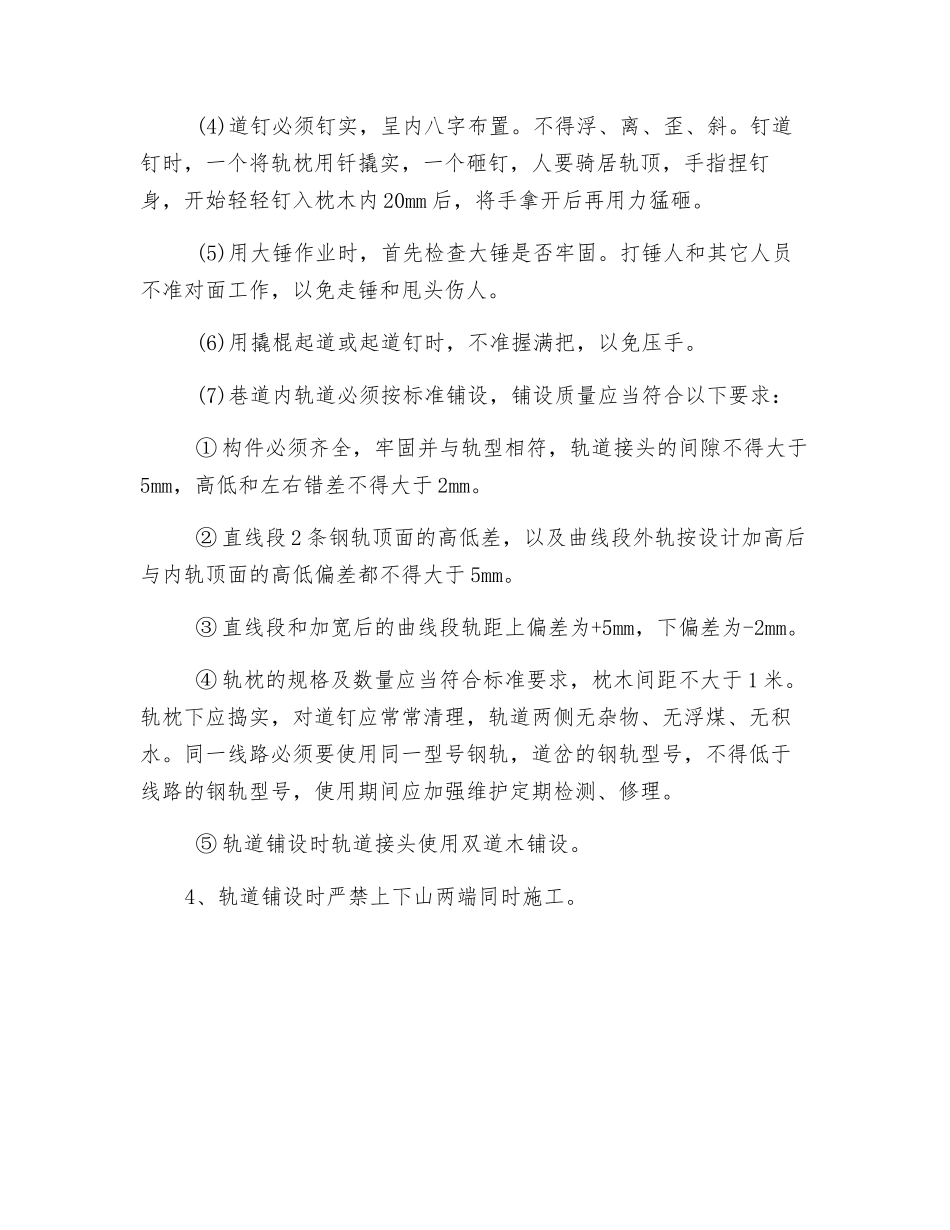

11 层重铺道施工安全技术措施一、概况: 为了强化矿井质量标准,提高轨道质量,给生产运输制造良好的运输环境,减少轨道修复,经过讨论决定,对首采区 11 煤层轨道下山及运输平巷内的轨道进行调整。为在施工时保证安全,确保工程质量,特制定以下技术措施: 二、安全技术措施:1、拆道措施 (1)拆道前,首先将底清够高度,检查巷道内是否还有没有运出的浮煤矸石,如有时应该先清理洁净后再拆。 (2)拆道时,如有锈住的螺丝,可用截子截断,但操作人员不得站在螺丝飞起的方向。附近 6 米范围以内不得有其他人员,以免飞起的螺丝伤人。 (3)倾斜巷中拆道,不得人力溜放,不得拆、运同时进行。 (4)拆道后,要对道木、道钉、夹板等要回收洁净。拆卸后的轨道必须存放在平坦地点,且堆放整齐有序。2、运道措施 (1)向施施工场地点(上下山巷道)短距离运送道轨时,要四人抬运,轨道两头用双股 8#铁丝通过夹板眼拴牢,制成长 0.8 米的铁丝套子,前面两个人用硬杂木或钎子抬,后边两个人用硬杂木或钎子向前溜,运转速度要慢,现场专人指挥,步调一致,慢起慢放。运至施施工场地点要先临时用 8#铁丝双股捆绑固定在巷道帮棚腿上,严禁乱堆放,以防滑落或歪倒伤人。 (2)长距离用矿车运道时,必须要使用专用车辆,两端离轨面的高度不得小于 0.3 米。卸道地点必须安设挡车吊梁,当重车提松至卸料地点时,须及时使用好车尾、挡车吊梁后再卸道。卸料点以下 5-10 米范围以内设 1-2 道挡煤矸设施,并保证使用可靠。否则,以下人员必须就近进入躲避硐进行躲避。 (3)必须正常使用车尾保险绳等,有挡车设施时,要有专人负责开关挡车设施。 (4)上、下山运送道轨时,起钩前要与绞车司机联系好,确保开车平稳,运送人员进入安全地点,禁止跟行。运轨车辆下方不准有人。 (5)上、下山运送道轨时,有坡度变化处,防止撞顶板或戗底板,保护好巷道其它设施,绞车司机要心中有数,慢速开车。 (6)人力推车运送道轨时,禁止将手搭在车沿上,要推最长道轨的端头,车两侧不得有人随行,并且前后有专人探路、截车。 (7)运送道轨经过拐弯处,必须要有人提前警戒、联系。3、铺道措施 (1)铺设轨道前,工区技术员首先对下山巷道提前过好中腰线,轨道铺设按中、腰线及作业章程断面设计和质量标准铺设,轨道夹板螺丝部件齐全,坚固有效,岔子处需使用岔子木铺设,弯道或三岔门处铺道时,必须保证有足够的曲率半径。 (2)上夹板时不准用手试眼。 (3)在一节轨道两头同时工作...
