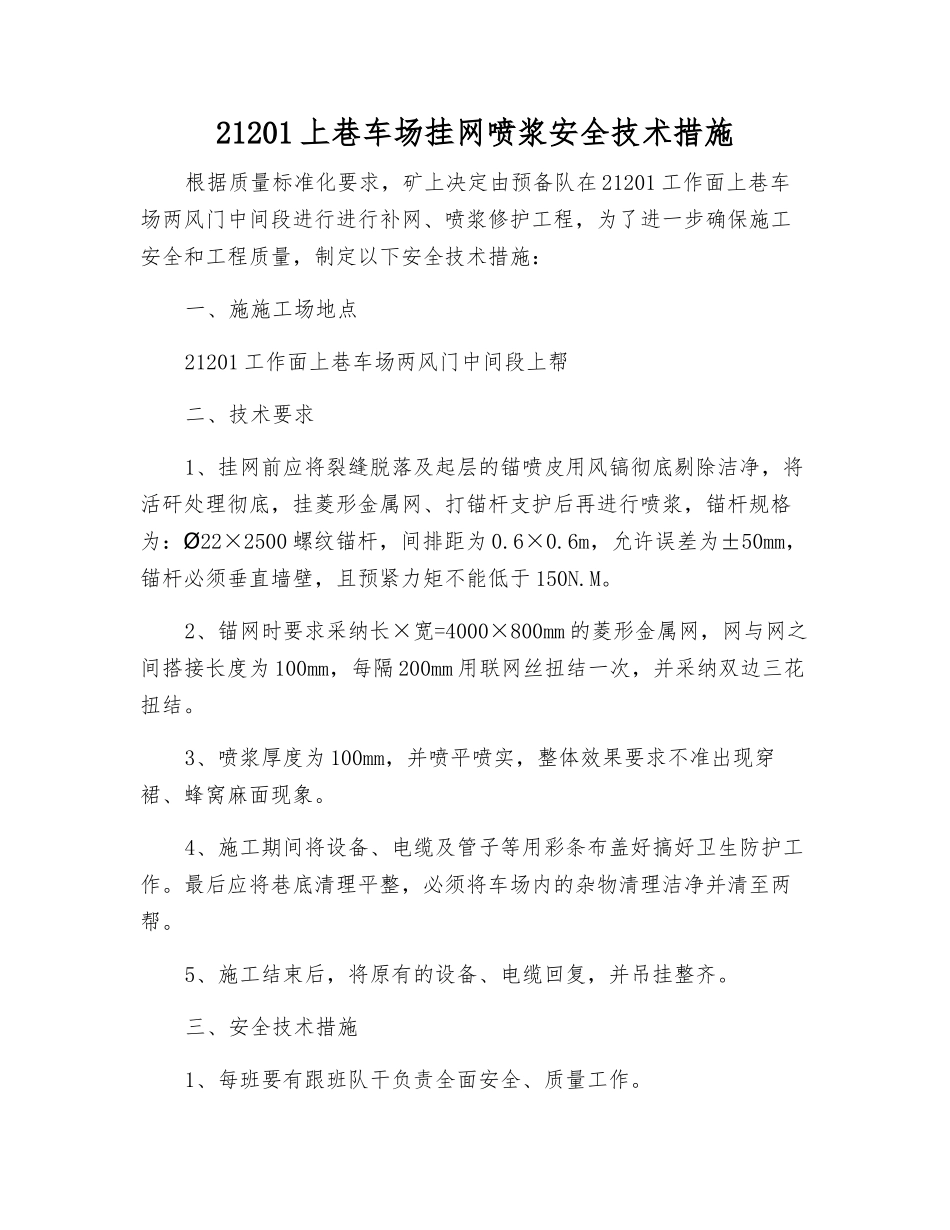

21201 上巷车场挂网喷浆安全技术措施根据质量标准化要求,矿上决定由预备队在 21201 工作面上巷车场两风门中间段进行进行补网、喷浆修护工程,为了进一步确保施工安全和工程质量,制定以下安全技术措施:一、施施工场地点21201 工作面上巷车场两风门中间段上帮二、技术要求1、挂网前应将裂缝脱落及起层的锚喷皮用风镐彻底剔除洁净,将活矸处理彻底,挂菱形金属网、打锚杆支护后再进行喷浆,锚杆规格为: 22×2500Ø螺纹锚杆,间排距为 0
6m,允许误差为±50mm,锚杆必须垂直墙壁,且预紧力矩不能低于 150N
2、锚网时要求采纳长×宽=4000×800mm 的菱形金属网,网与网之间搭接长度为 100mm,每隔 200mm 用联网丝扭结一次,并采纳双边三花扭结
3、喷浆厚度为 100mm,并喷平喷实,整体效果要求不准出现穿裙、蜂窝麻面现象
4、施工期间将设备、电缆及管子等用彩条布盖好搞好卫生防护工作
最后应将巷底清理平整,必须将车场内的杂物清理洁净并清至两帮
5、施工结束后,将原有的设备、电缆回复,并吊挂整齐

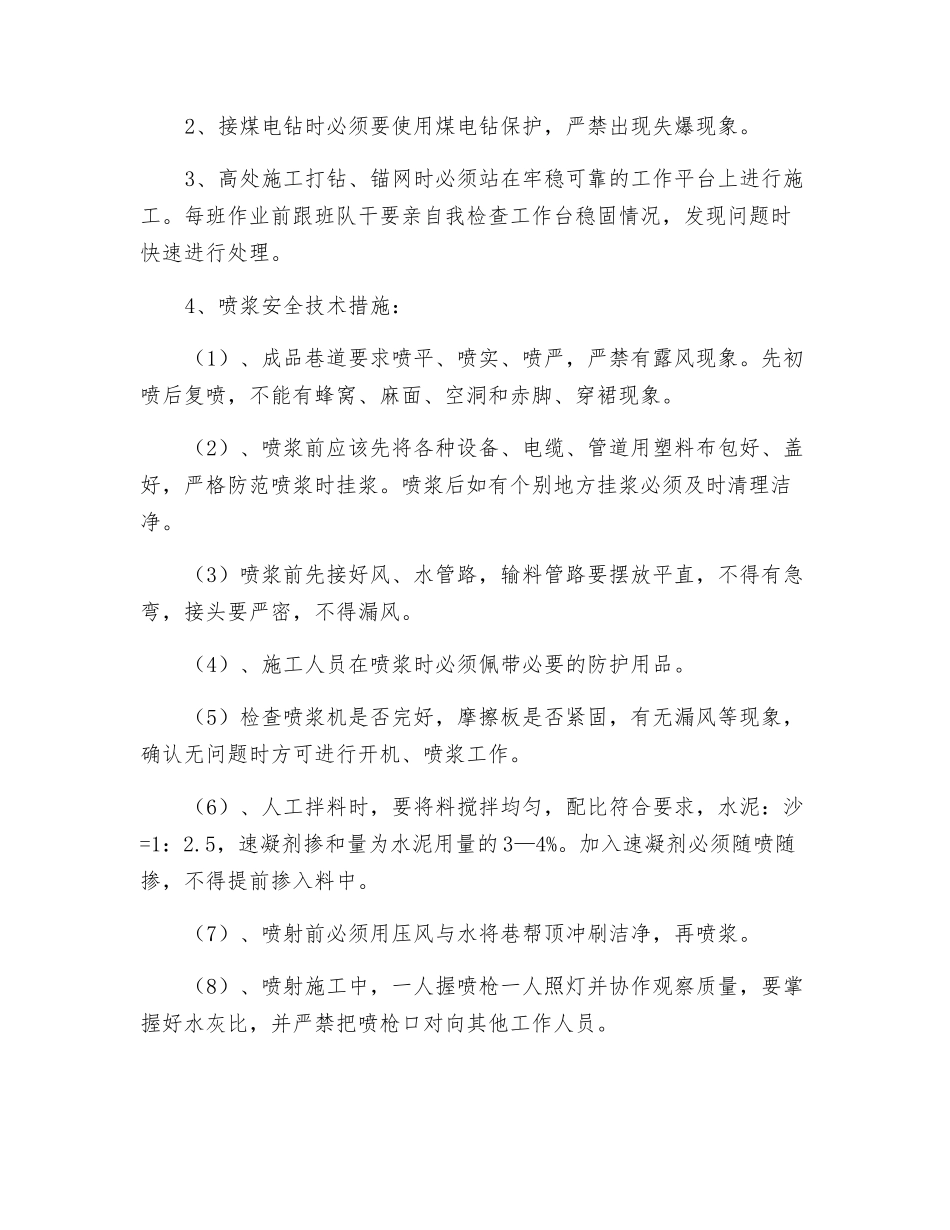

三、安全技术措施1、每班要有跟班队干负责全面安全、质量工作
2、接煤电钻时必须要使用煤电钻保护,严禁出现失爆现象
3、高处施工打钻、锚网时必须站在牢稳可靠的工作平台上进行施工
每班作业前跟班队干要亲自我检查工作台稳固情况,发现问题时快速进行处理
4、喷浆安全技术措施:(1)、成品巷道要求喷平、喷实、喷严,严禁有露风现象
先初喷后复喷,不能有蜂窝、麻面、空洞和赤脚、穿裙现象
(2)、喷浆前应该先将各种设备、电缆、管道用塑料布包好、盖好,严格防范喷浆时挂浆
喷浆后如有个别地方挂浆必须及时清理洁净
(3)喷浆前先接好风、水管路,输料管路要摆放平直,不得有急弯,接头要严密,不得漏风
(4)、施工人员在喷浆时必须佩带必要的防护用品

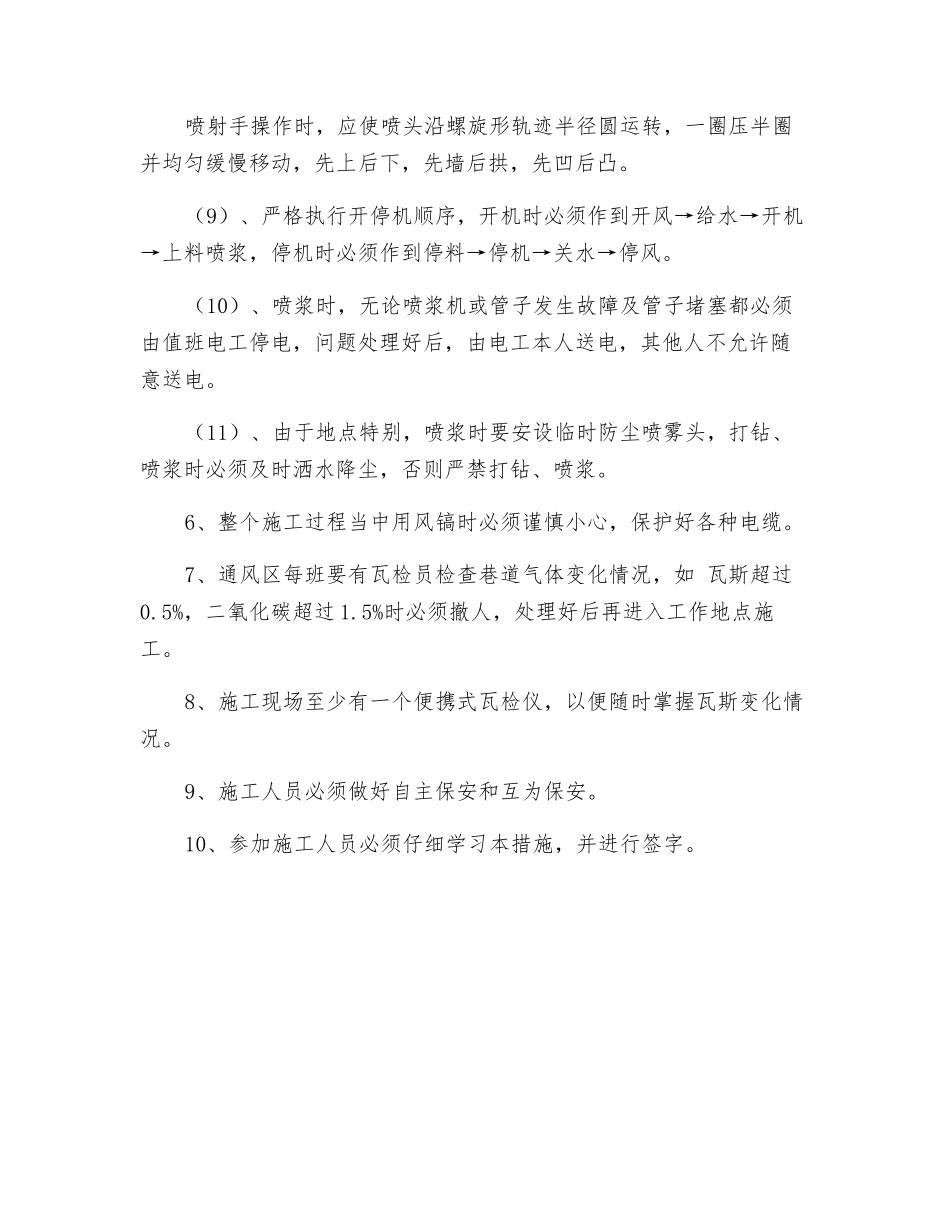

(5)检查喷浆机是否完好,摩擦板是否紧固
