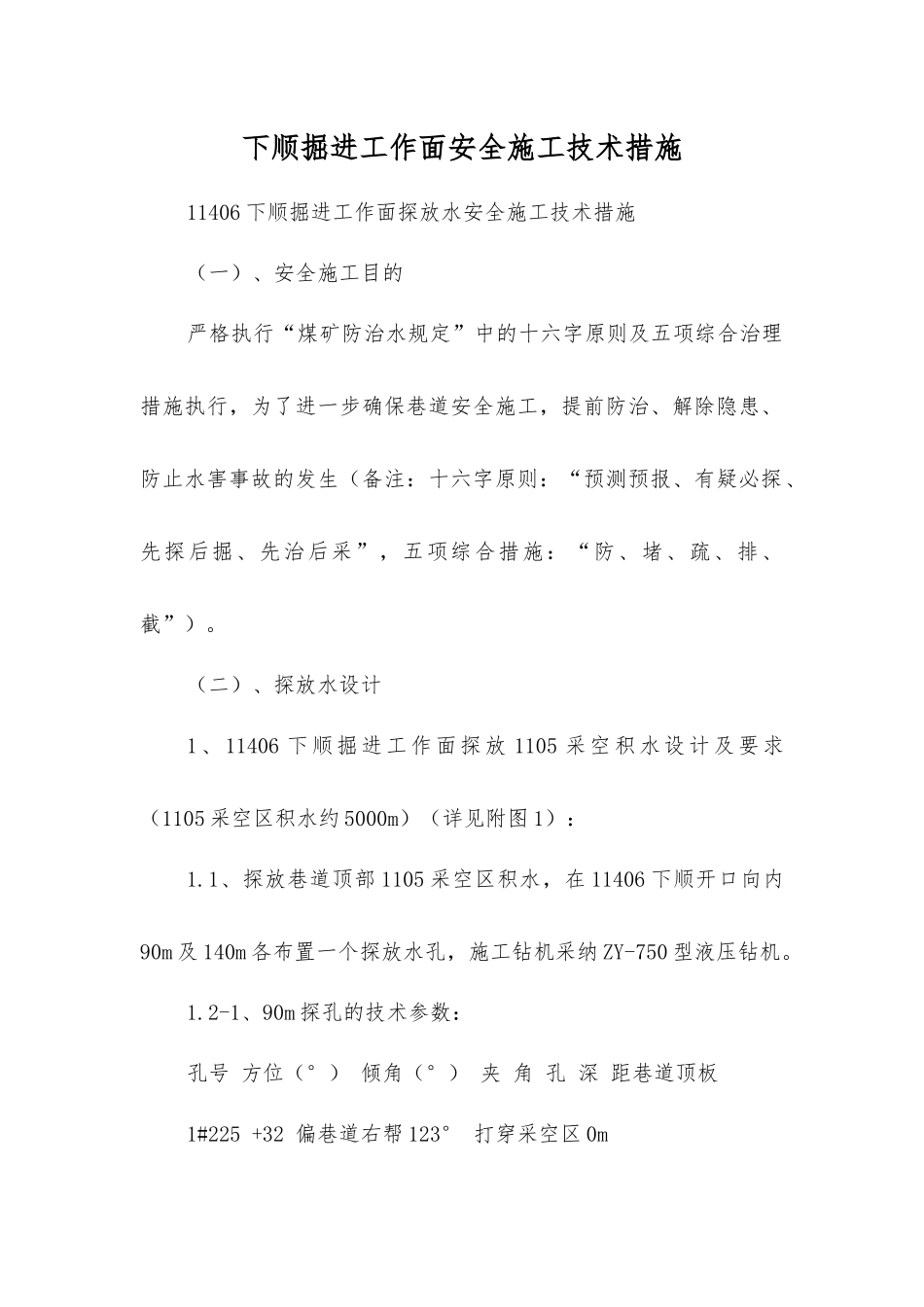

下顺掘进工作面安全施工技术措施11406 下顺掘进工作面探放水安全施工技术措施(一)、安全施工目的严格执行“煤矿防治水规定”中的十六字原则及五项综合治理措施执行,为了进一步确保巷道安全施工,提前防治、解除隐患、防止水害事故的发生(备注:十六字原则:“预测预报、有疑必探、先探后掘、先治后采”,五项综合措施:“防、堵、疏、排、截”)
(二)、探放水设计1、11406 下顺掘进工作面探放 1105 采空积水设计及要求(1105 采空区积水约 5000m)(详见附图 1):1
1、探放巷道顶部 1105 采空区积水,在 11406 下顺开口向内90m 及 140m 各布置一个探放水孔,施工钻机采纳 ZY-750 型液压钻机

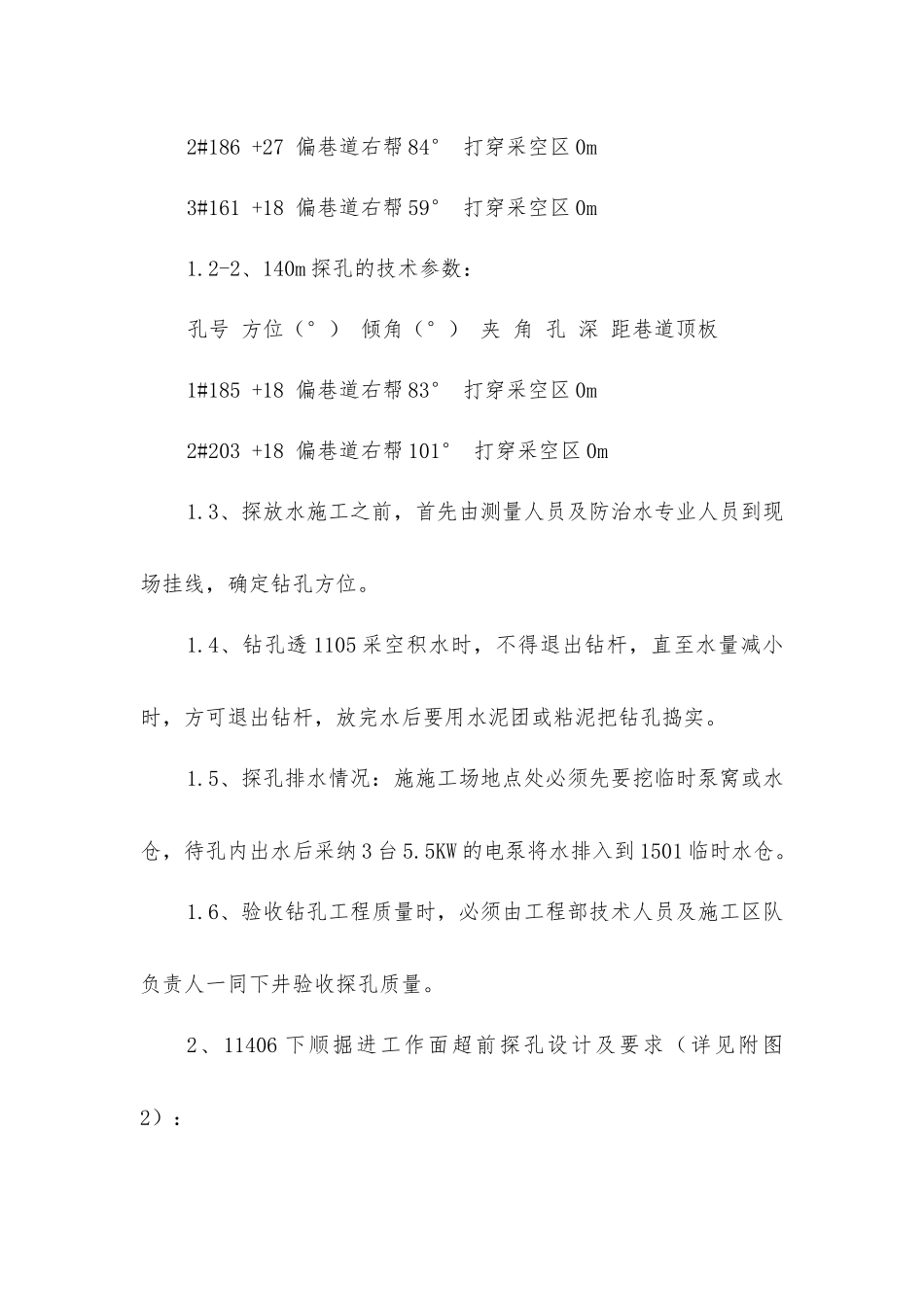

2-1、90m 探孔的技术参数:孔号 方位(°) 倾角(°) 夹 角 孔 深 距巷道顶板1#225 +32 偏巷道右帮 123° 打穿采空区 0m2#186 +27 偏巷道右帮 84° 打穿采空区 0m3#161 +18 偏巷道右帮 59° 打穿采空区 0m1
2-2、140m 探孔的技术参数:孔号 方位(°) 倾角(°) 夹 角 孔 深 距巷道顶板1#185 +18 偏巷道右帮 83° 打穿采空区 0m2#203 +18 偏巷道右帮 101° 打穿采空区 0m1
3、探放水施工之前,首先由测量人员及防治水专业人员到现场挂线,确定钻孔方位
4、钻孔透 1105 采空积水时,不得退出钻杆,直至水量减小时,方可退出钻杆,放完水后要用水泥团或粘泥把钻孔捣实
5、探孔排水情况:施施工场地点处必须先要挖临时泵窝或水仓,待孔内出水后采纳 3 台 5
5KW 的电泵将水排入到 1501 临时水仓
6、验收钻孔工程质量时,必须由工程部技术人员及施工区队负责人一同下井验收探孔质量
2、11406 下顺掘进工作面超前探孔设计及要求(详见附图2):2

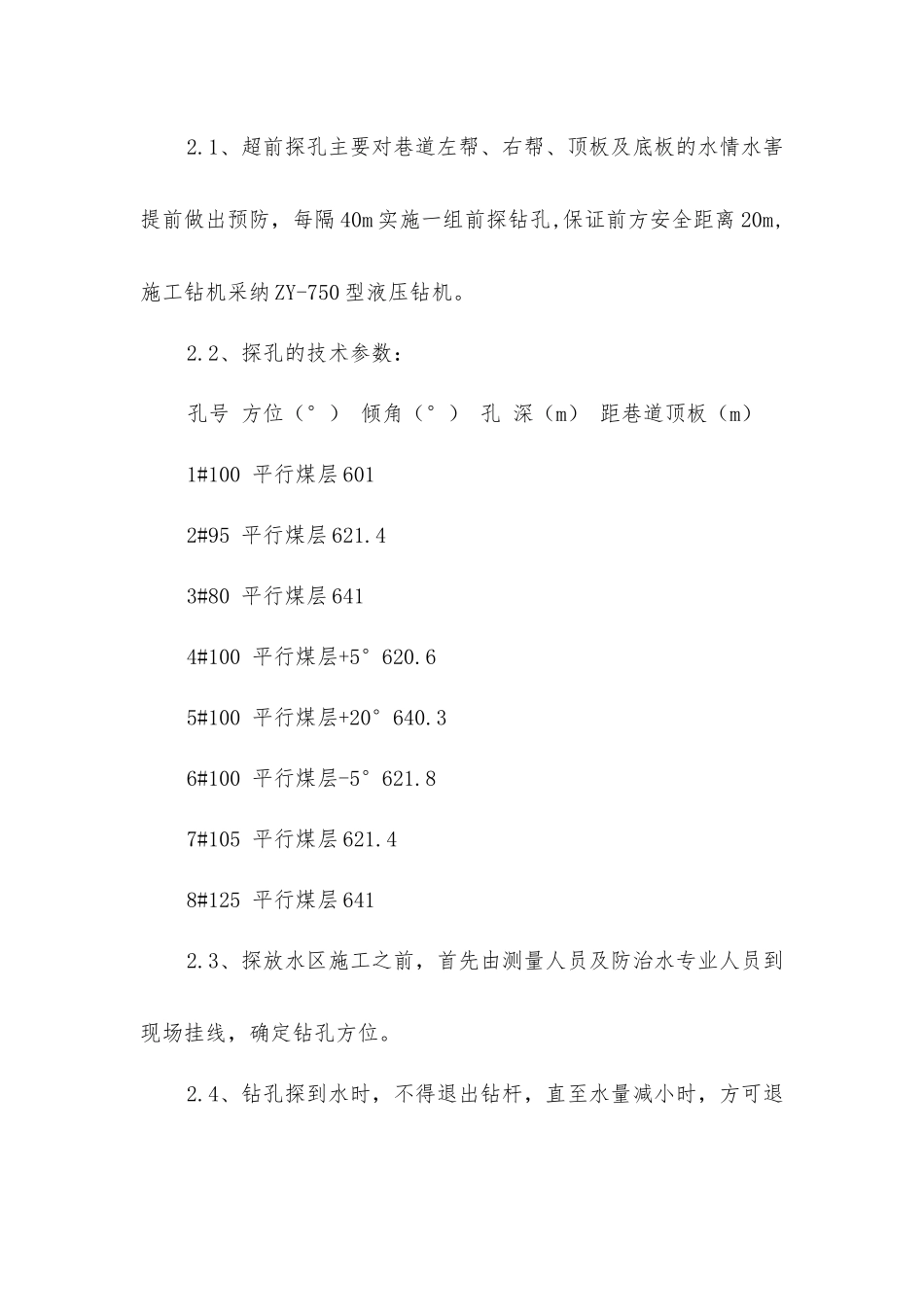

1、超前探孔主要
