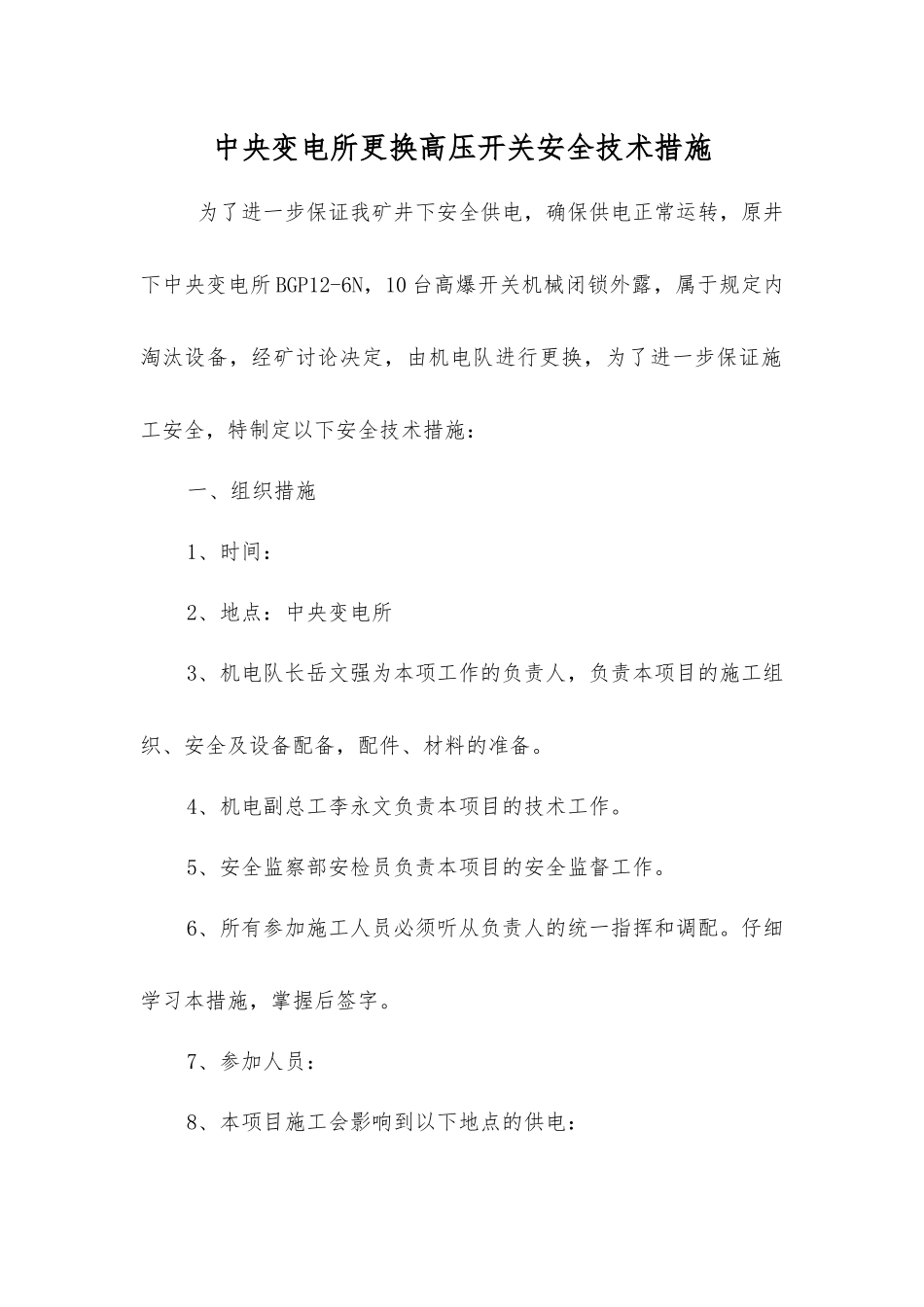

中央变电所更换高压开关安全技术措施 为了进一步保证我矿井下安全供电,确保供电正常运转,原井下中央变电所 BGP12-6N,10 台高爆开关机械闭锁外露,属于规定内淘汰设备,经矿讨论决定,由机电队进行更换,为了进一步保证施工安全,特制定以下安全技术措施:一、组织措施1、时间:2、地点:中央变电所3、机电队长岳文强为本项工作的负责人,负责本项目的施工组织、安全及设备配备,配件、材料的准备
4、机电副总工李永文负责本项目的技术工作
5、安全监察部安检员负责本项目的安全监督工作
6、所有参加施工人员必须听从负责人的统一指挥和调配
仔细学习本措施,掌握后签字
7、参加人员:8、本项目施工会影响到以下地点的供电:1
6 米绞车房,主皮带机头,三车场移变(062 工作面,三、五车场给煤机),一车场,部分监控电源(变电所、井底大巷、一车场、二车场)、井底照明、轨道坡照明
请上述地点的单位做好停电准备工作
二、施工方案1、更换一回路三台高压开关步骤:(1)确认 3 号、4 号、5 号水泵处于正常状态
(2)-465 变电所高压联络开关合闸后把-465 一回路总开断开断开隔离开关,检验无电后,挂上停电警示牌
(3)井下中央变电所二回路与一回路联络 8 号开关断开,断开隔离,断开井下一回路 1 号总开,拉开隔离
并从地面变电所断开井下一回路真空断路器、上下隔离,挂上停电警示牌
确认停电后,在瓦斯浓度低于 0
5%以下,进行验电、放电,打上短路接地线,挂上停电警示牌
(4)对一回路 2 号、3 号、4 号 3 台高压配电开关打盖后先验电、放电然后做好相序标记,之前记好相序,拆除一回路 2 号、3 号、4 号高压配电开关,进行验电、放电
并移至不影响施工的地点

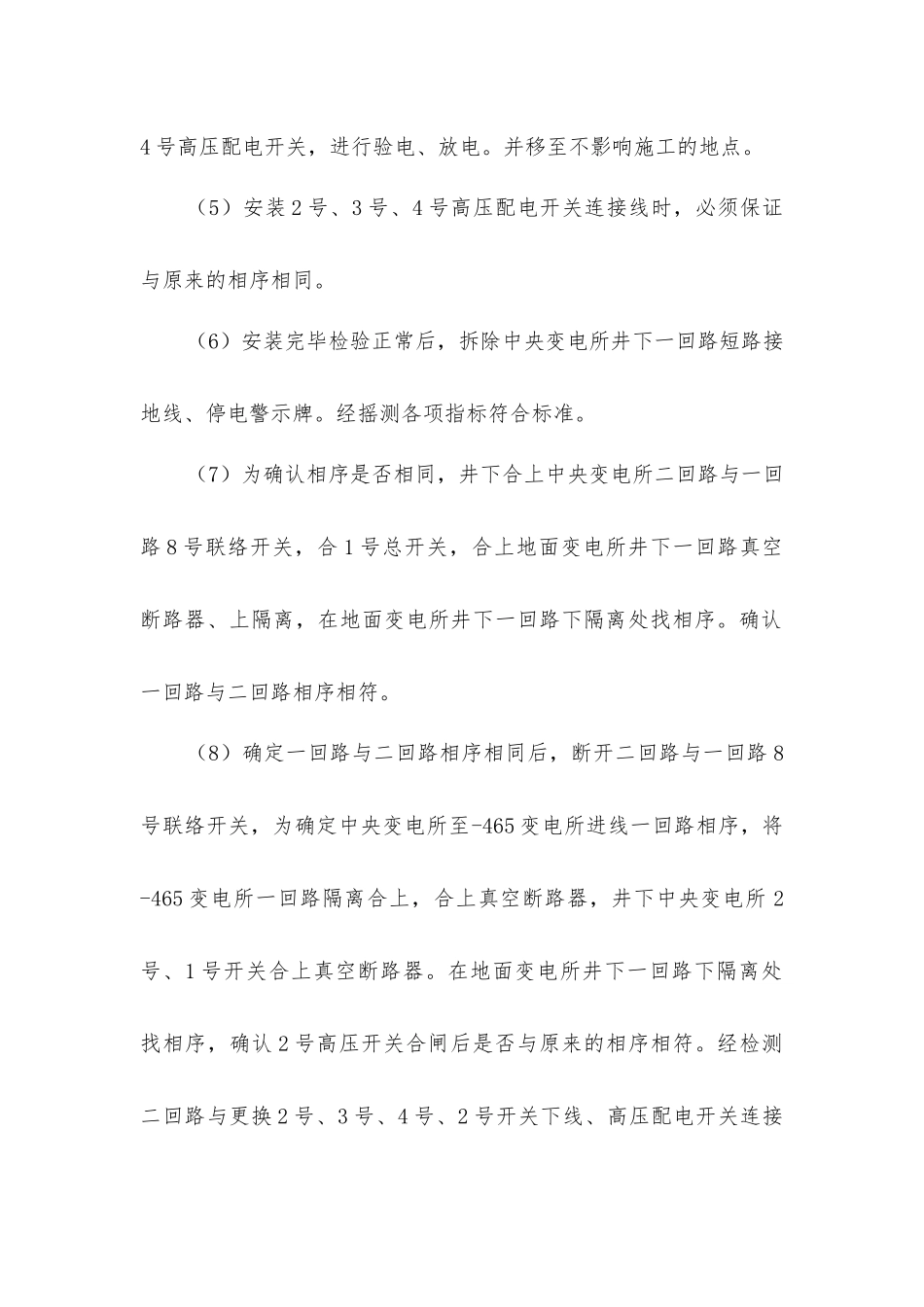

(5)安装 2 号、3 号、4 号高压配电开关连接线时,必须保证与原来的相序相同
(6)安装完毕检验正常后,拆除中央变电所井下一回路短路接地
