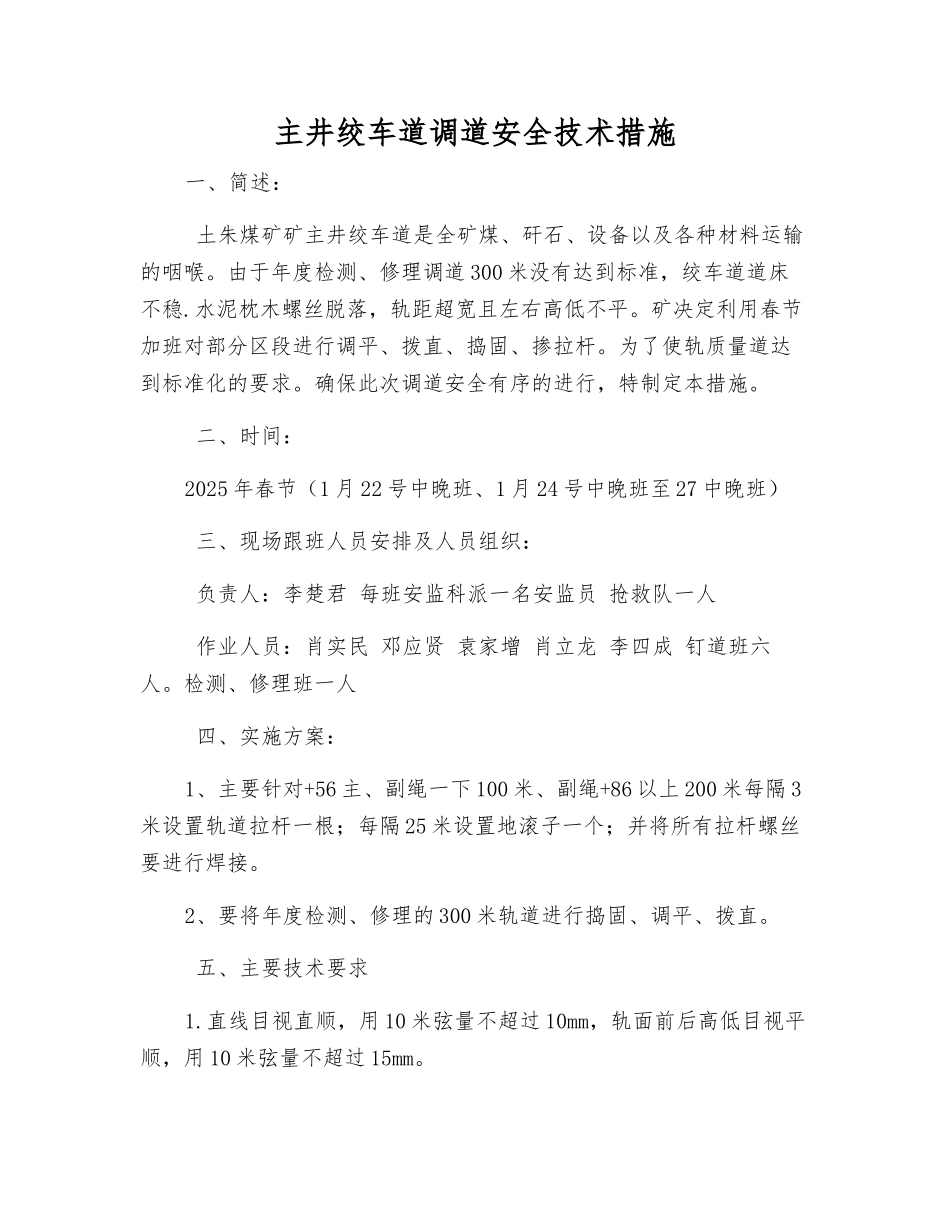

主井绞车道调道安全技术措施一、简述: 土朱煤矿矿主井绞车道是全矿煤、矸石、设备以及各种材料运输的咽喉
由于年度检测、修理调道 300 米没有达到标准,绞车道道床不稳
水泥枕木螺丝脱落,轨距超宽且左右高低不平
矿决定利用春节加班对部分区段进行调平、拨直、捣固、掺拉杆
为了使轨质量道达到标准化的要求
确保此次调道安全有序的进行,特制定本措施
二、时间:2025 年春节(1 月 22 号中晚班、1 月 24 号中晚班至 27 中晚班) 三、现场跟班人员安排及人员组织: 负责人:李楚君 每班安监科派一名安监员 抢救队一人 作业人员:肖实民 邓应贤 袁家增 肖立龙 李四成 钉道班六人
检测、修理班一人 四、实施方案:1、主要针对+56 主、副绳一下 100 米、副绳+86 以上 200 米每隔 3米设置轨道拉杆一根;每隔 25 米设置地滚子一个;并将所有拉杆螺丝要进行焊接
2、要将年度检测、修理的 300 米轨道进行捣固、调平、拨直
五、主要技术要求1

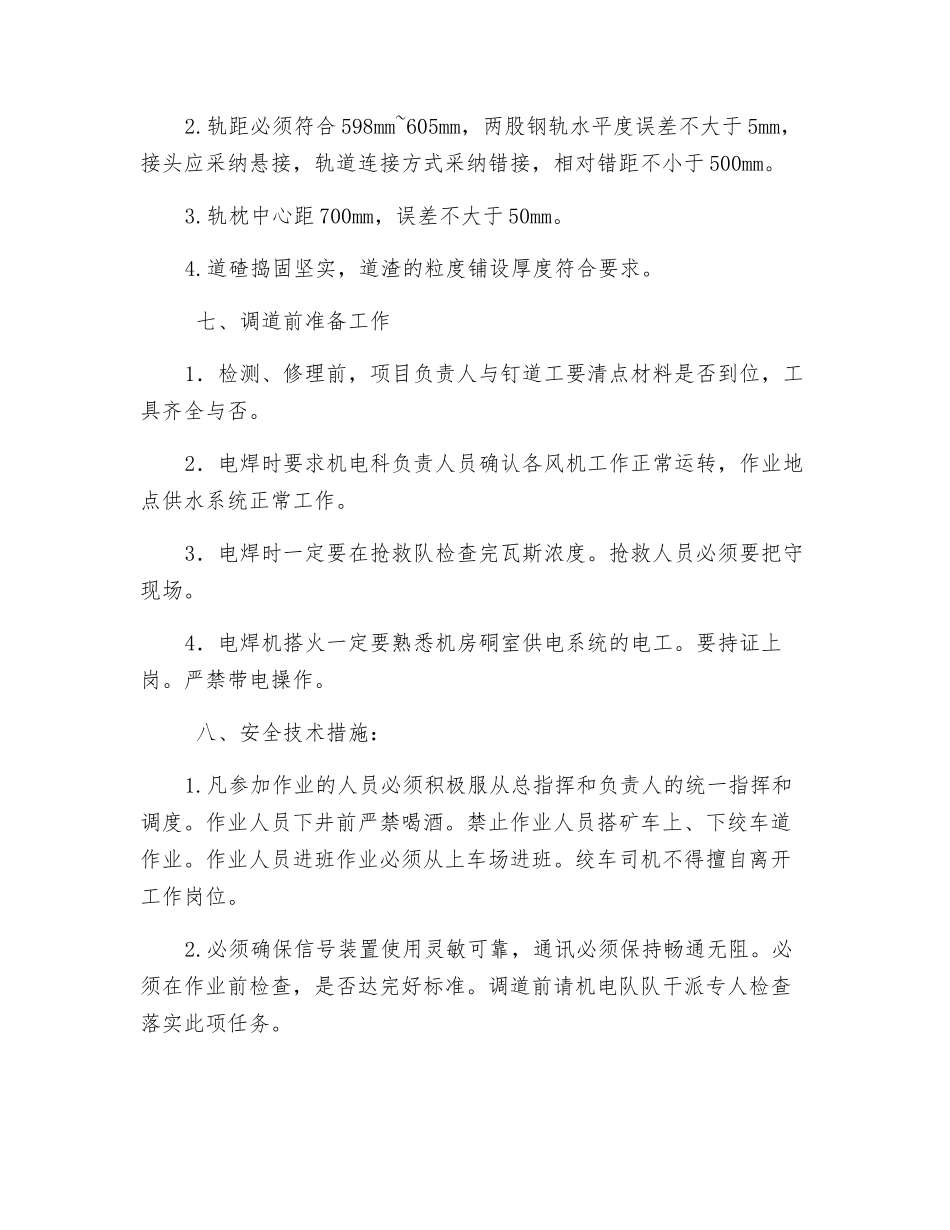

直线目视直顺,用 10 米弦量不超过 10mm,轨面前后高低目视平顺,用 10 米弦量不超过 15mm
轨距必须符合 598mm~605mm,两股钢轨水平度误差不大于 5mm,接头应采纳悬接,轨道连接方式采纳错接,相对错距不小于 500mm
轨枕中心距 700mm,误差不大于 50mm
道碴捣固坚实,道渣的粒度铺设厚度符合要求
七、调道前准备工作1.检测、修理前,项目负责人与钉道工要清点材料是否到位,工具齐全与否
2.电焊时要求机电科负责人员确认各风机工作正常运转,作业地点供水系统正常工作
3.电焊时一定要在抢救队检查完瓦斯浓度
抢救人员必须要把守现场
4.电焊机搭火一定要熟悉机房硐室供电系统的电工
严禁带电操作
八、安全技术措施:1

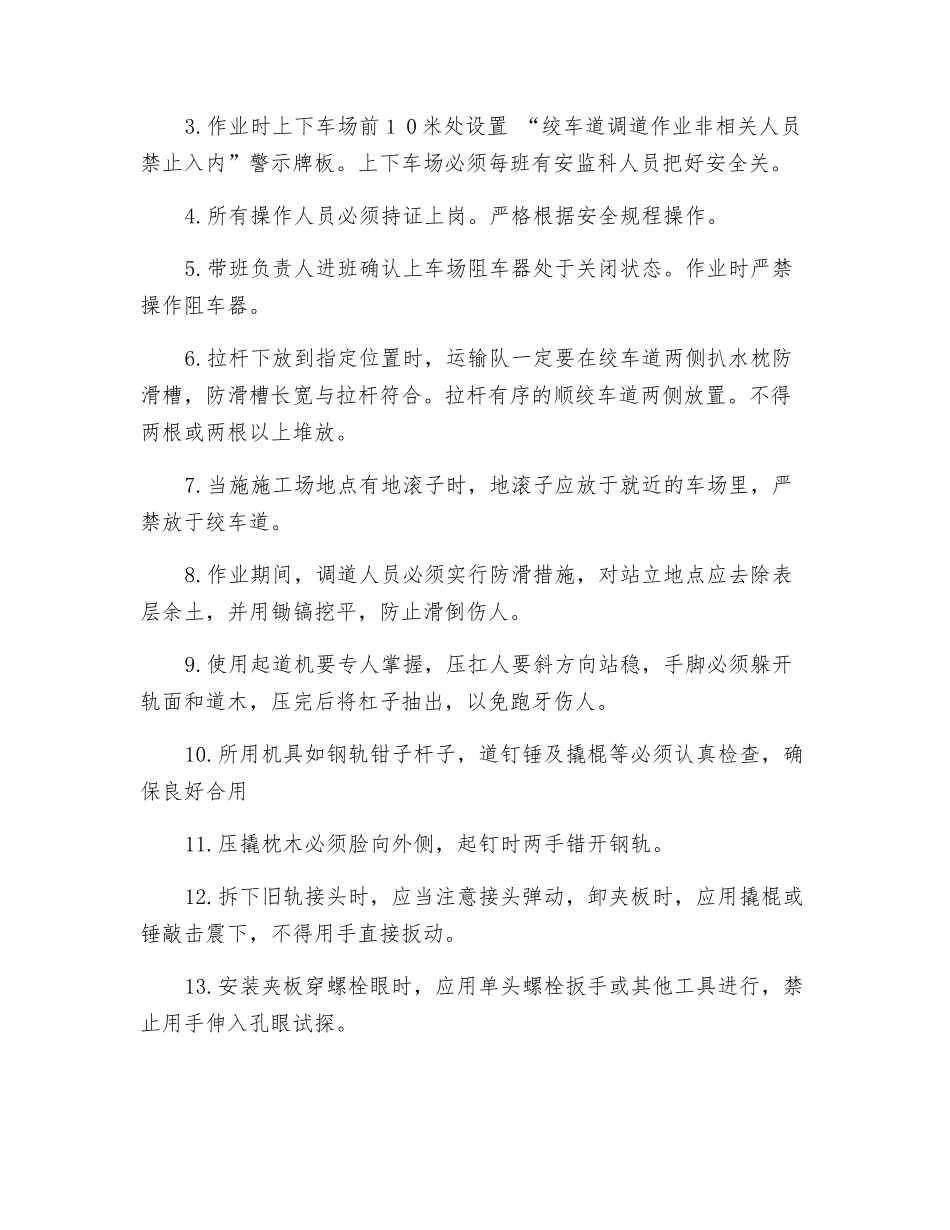

凡参加作业的人员必须积极服从总指挥和负责人的统一指挥和调度
