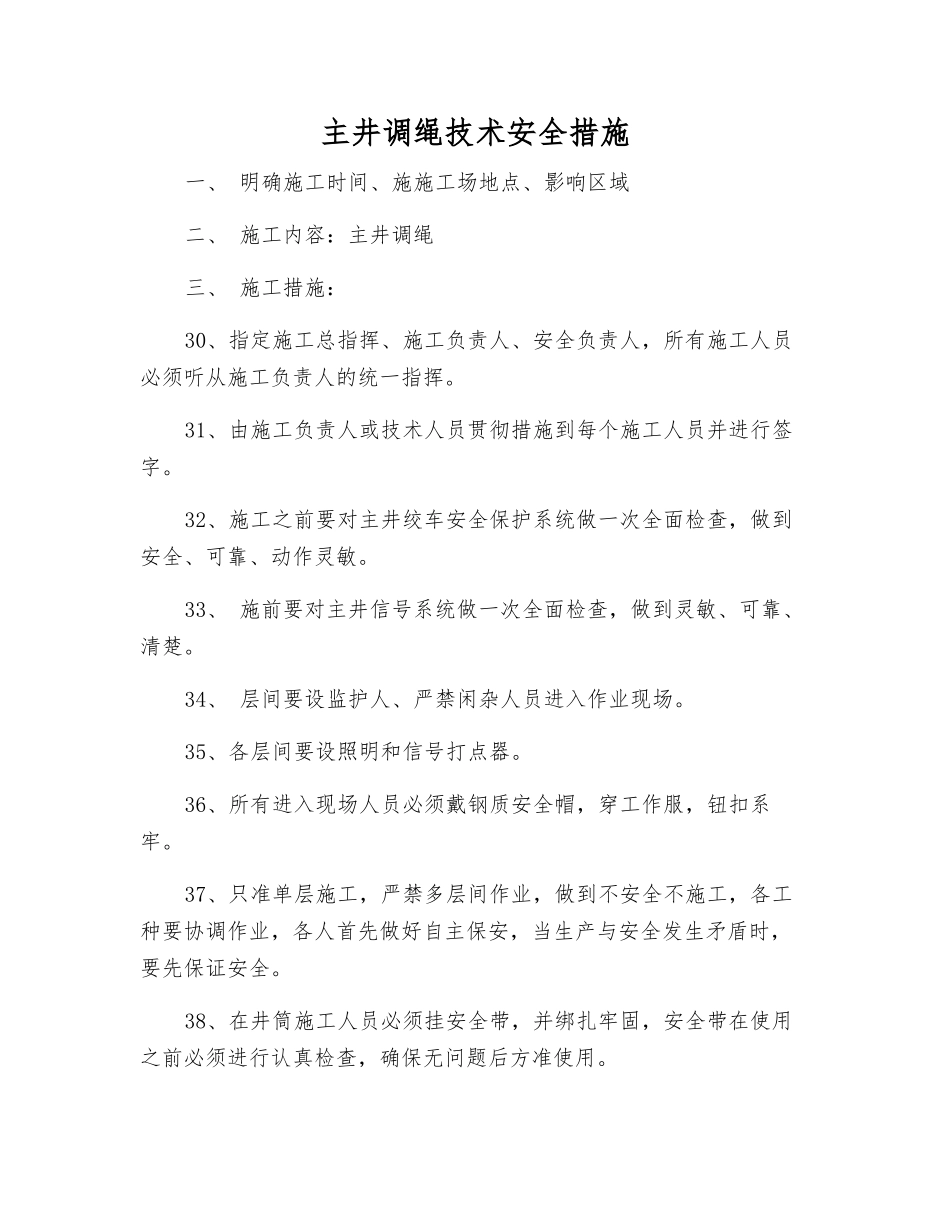

主井调绳技术安全措施一、 明确施工时间、施施工场地点、影响区域二、 施工内容:主井调绳三、 施工措施:30、指定施工总指挥、施工负责人、安全负责人,所有施工人员必须听从施工负责人的统一指挥
31、由施工负责人或技术人员贯彻措施到每个施工人员并进行签字
32、施工之前要对主井绞车安全保护系统做一次全面检查,做到安全、可靠、动作灵敏
33、 施前要对主井信号系统做一次全面检查,做到灵敏、可靠、清楚
34、 层间要设监护人、严禁闲杂人员进入作业现场
35、各层间要设照明和信号打点器
36、所有进入现场人员必须戴钢质安全帽,穿工作服,钮扣系牢
37、只准单层施工,严禁多层间作业,做到不安全不施工,各工种要协调作业,各人首先做好自主保安,当生产与安全发生矛盾时,要先保证安全
38、在井筒施工人员必须挂安全带,并绑扎牢固,安全带在使用之前必须进行认真检查,确保无问题后方准使用

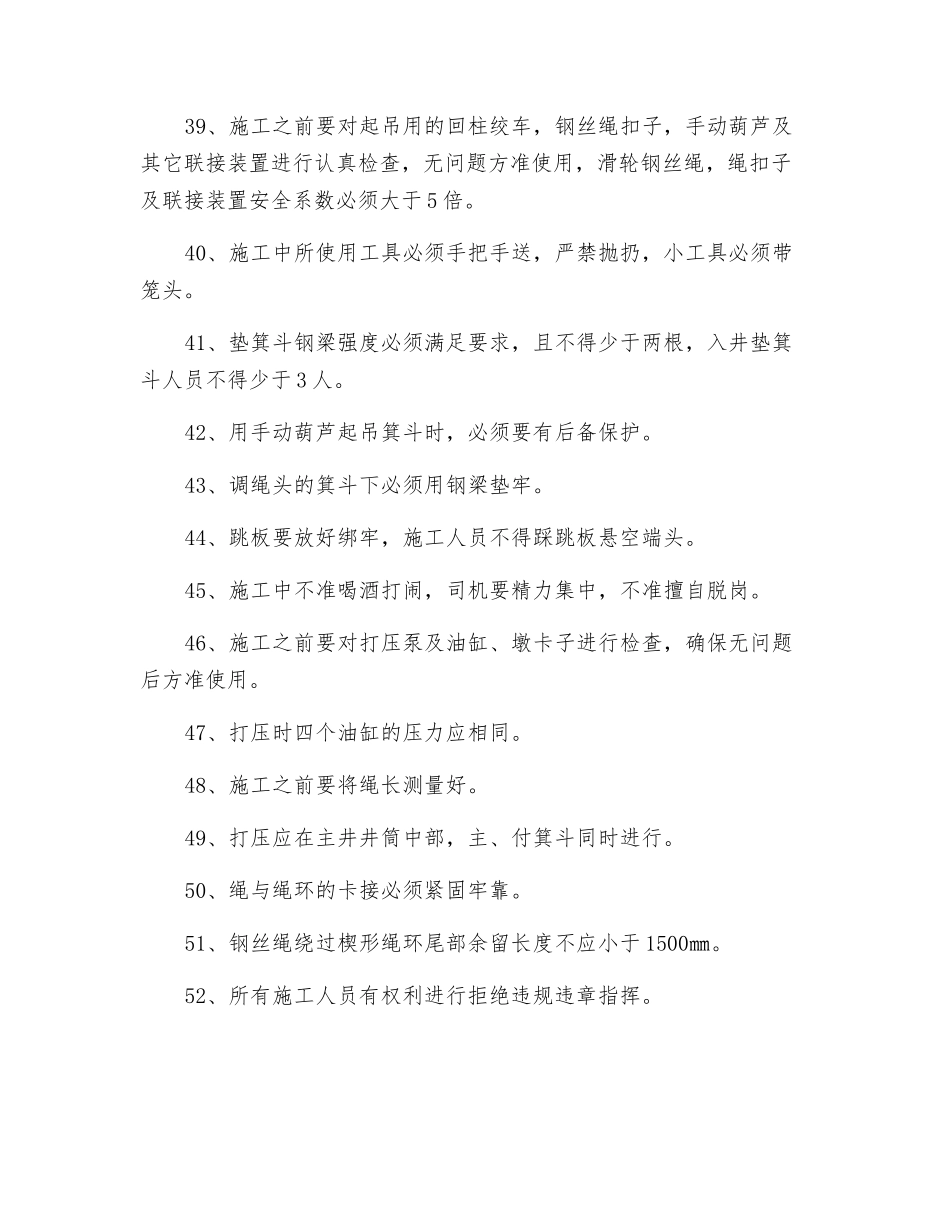

39、施工之前要对起吊用的回柱绞车,钢丝绳扣子,手动葫芦及其它联接装置进行认真检查,无问题方准使用,滑轮钢丝绳,绳扣子及联接装置安全系数必须大于 5 倍
40、施工中所使用工具必须手把手送,严禁抛扔,小工具必须带笼头
41、垫箕斗钢梁强度必须满足要求,且不得少于两根,入井垫箕斗人员不得少于 3 人
42、用手动葫芦起吊箕斗时,必须要有后备保护
43、调绳头的箕斗下必须用钢梁垫牢
44、跳板要放好绑牢,施工人员不得踩跳板悬空端头
45、施工中不准喝酒打闹,司机要精力集中,不准擅自脱岗
46、施工之前要对打压泵及油缸、墩卡子进行检查,确保无问题后方准使用
47、打压时四个油缸的压力应相同
48、施工之前要将绳长测量好
49、打压应在主井井筒中部,主、付箕斗同时进行
50、绳与绳环的卡接必须紧固牢靠
51、钢丝绳绕过楔形绳环尾部余留长度不应小于 1500㎜
52、所有施工人员有权利进行拒绝违规违章指挥
