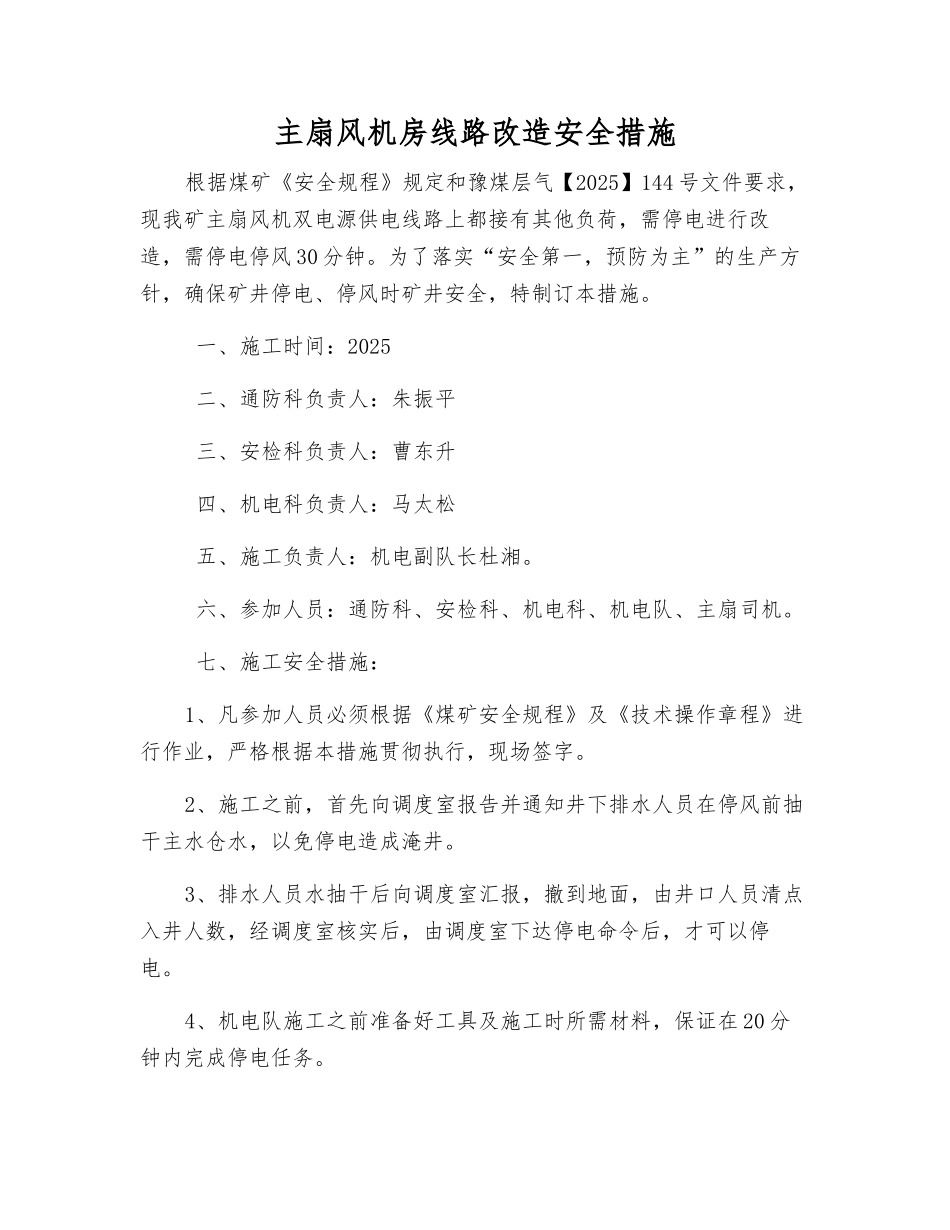

主扇风机房线路改造安全措施根据煤矿《安全规程》规定和豫煤层气【2025】144 号文件要求,现我矿主扇风机双电源供电线路上都接有其他负荷,需停电进行改造,需停电停风 30 分钟
为了落实“安全第一,预防为主”的生产方针,确保矿井停电、停风时矿井安全,特制订本措施
一、施工时间:2025 二、通防科负责人:朱振平 三、安检科负责人:曹东升 四、机电科负责人:马太松 五、施工负责人:机电副队长杜湘
六、参加人员:通防科、安检科、机电科、机电队、主扇司机
七、施工安全措施:1、凡参加人员必须根据《煤矿安全规程》及《技术操作章程》进行作业,严格根据本措施贯彻执行,现场签字
2、施工之前,首先向调度室报告并通知井下排水人员在停风前抽干主水仓水,以免停电造成淹井
3、排水人员水抽干后向调度室汇报,撤到地面,由井口人员清点入井人数,经调度室核实后,由调度室下达停电命令后,才可以停电
4、机电队施工之前准备好工具及施工时所需材料,保证在 20 分钟内完成停电任务
5、线路停送电作业时,要严格根据《停送电操作章程》进行操作,并且悬挂警示牌《有人工作,严禁送电》
停电后验电、放电、挂短路接地线
6、待一切准备就绪,调度员下达停风指令后,主扇司机及时打开风井风门,利用自然风压实现矿井通风,机电队才可以施工
7、施工时由机电付队长杜相统一指挥,施工人员不得单干、蛮干
8、施工完毕后,认真检查工具及线路接线情况,确保无误后,由施工负责人杜湘向调度室汇报,经调度室同意后,恢复线路供电
9、确认线路供电正常后,把风井风门关闭
启动主扇风机,观察仪表指示情况,并填好记录
10、恢复供风正常 30 分钟后,瓦检员可以入井对各个地点进行瓦斯检查,并将检查结果汇报调度室
11、在所有巷道地点瓦斯浓度不超限的情况下,报告调度室通知地面变电所恢复对井下供电
12、瓦检员检查各排水地点20米范围以内瓦斯浓度不超
