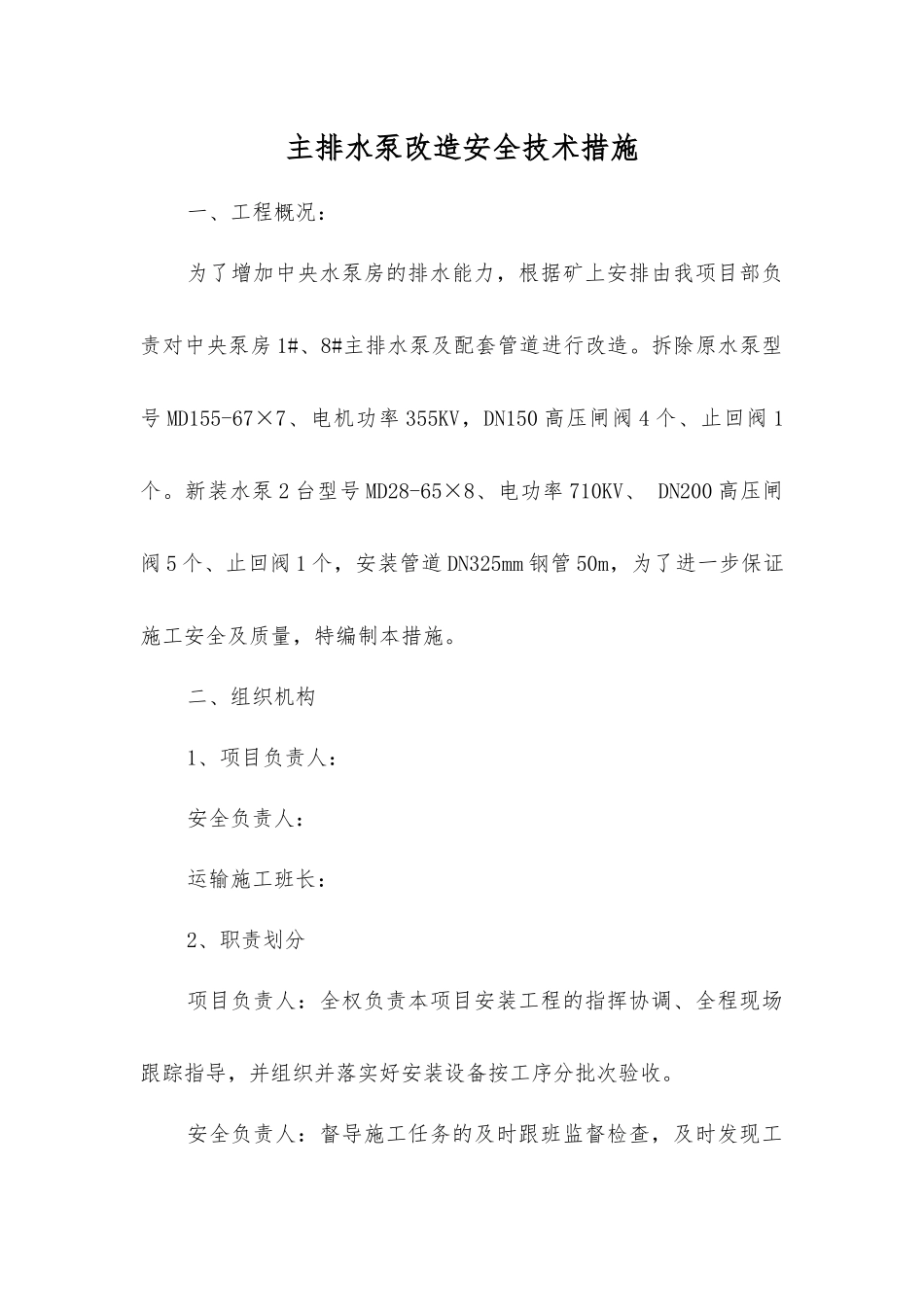

主排水泵改造安全技术措施一、工程概况:为了增加中央水泵房的排水能力,根据矿上安排由我项目部负责对中央泵房 1#、8#主排水泵及配套管道进行改造
拆除原水泵型号 MD155-67×7、电机功率 355KV,DN150 高压闸阀 4 个、止回阀 1个
新装水泵 2 台型号 MD28-65×8、电功率 710KV、 DN200 高压闸阀 5 个、止回阀 1 个,安装管道 DN325mm 钢管 50m,为了进一步保证施工安全及质量,特编制本措施
二、组织机构1、项目负责人:安全负责人:运输施工班长:2、职责划分项目负责人:全权负责本项目安装工程的指挥协调、全程现场跟踪指导,并组织并落实好安装设备按工序分批次验收
安全负责人:督导施工任务的及时跟班监督检查,及时发现工程中存在的安全及质量隐患,并立即进行深度整治

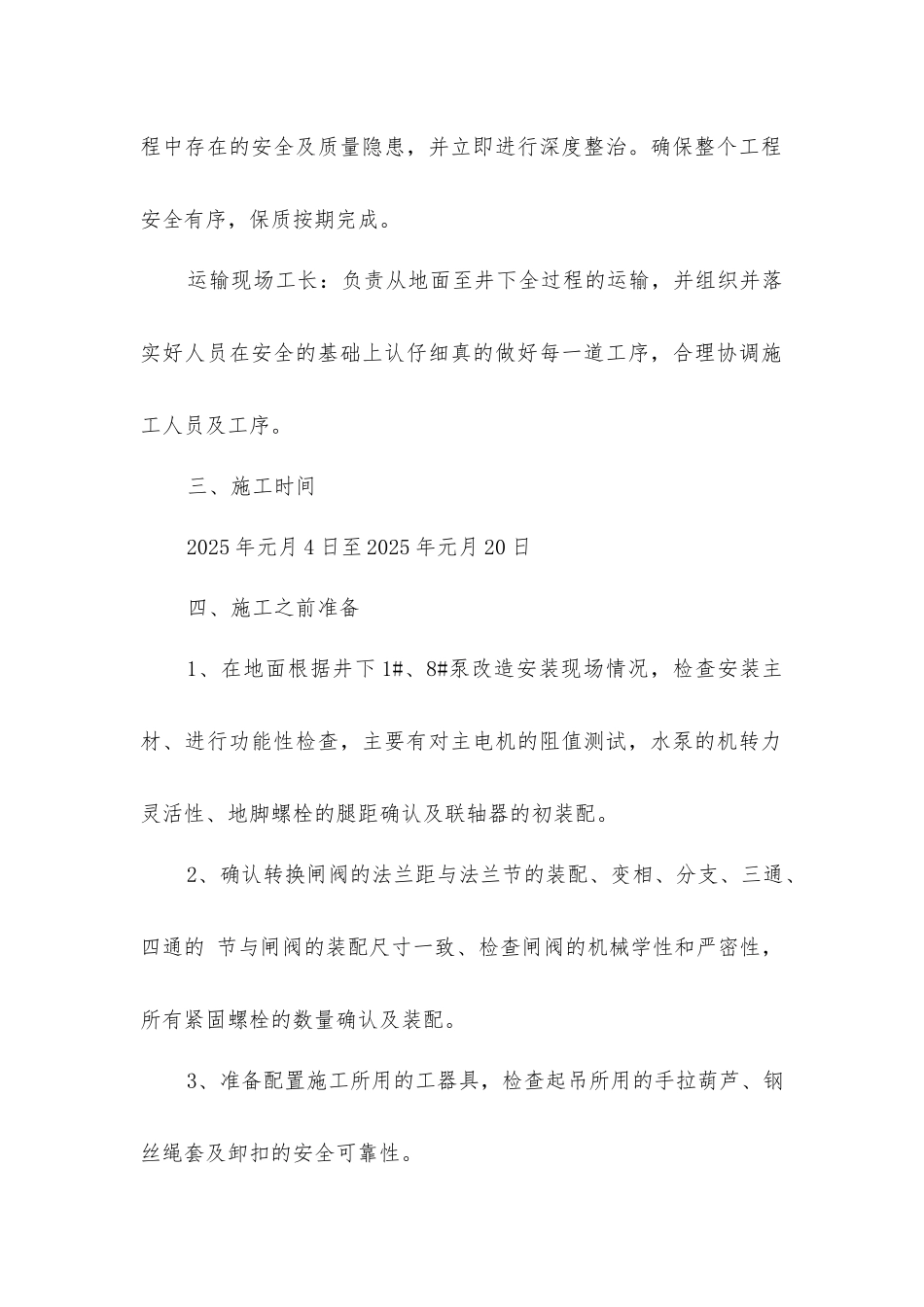

确保整个工程安全有序,保质按期完成
运输现场工长:负责从地面至井下全过程的运输,并组织并落实好人员在安全的基础上认仔细真的做好每一道工序,合理协调施工人员及工序
三、施工时间2025 年元月 4 日至 2025 年元月 20 日四、施工之前准备1、在地面根据井下 1#、8#泵改造安装现场情况,检查安装主材、进行功能性检查,主要有对主电机的阻值测试,水泵的机转力灵活性、地脚螺栓的腿距确认及联轴器的初装配
2、确认转换闸阀的法兰距与法兰节的装配、变相、分支、三通、四通的 节与闸阀的装配尺寸一致、检查闸阀的机械学性和严密性,所有紧固螺栓的数量确认及装配
3、准备配置施工所用的工器具,检查起吊所用的手拉葫芦、钢丝绳套及卸扣的安全可靠性
4、本次工程主要工器具备:10T 拉葫芦 1 台、5T 手拉葫芦 1 台、6 分 2m 钢绳套 2 根
4 分 2m 钢绳套 2 根、Ф28mm 卸扣 2 个、风镐 2套、8P 大锤 2 个、紧固梅花扳手、活扳手 1 套、柜式水平仪 1 台
