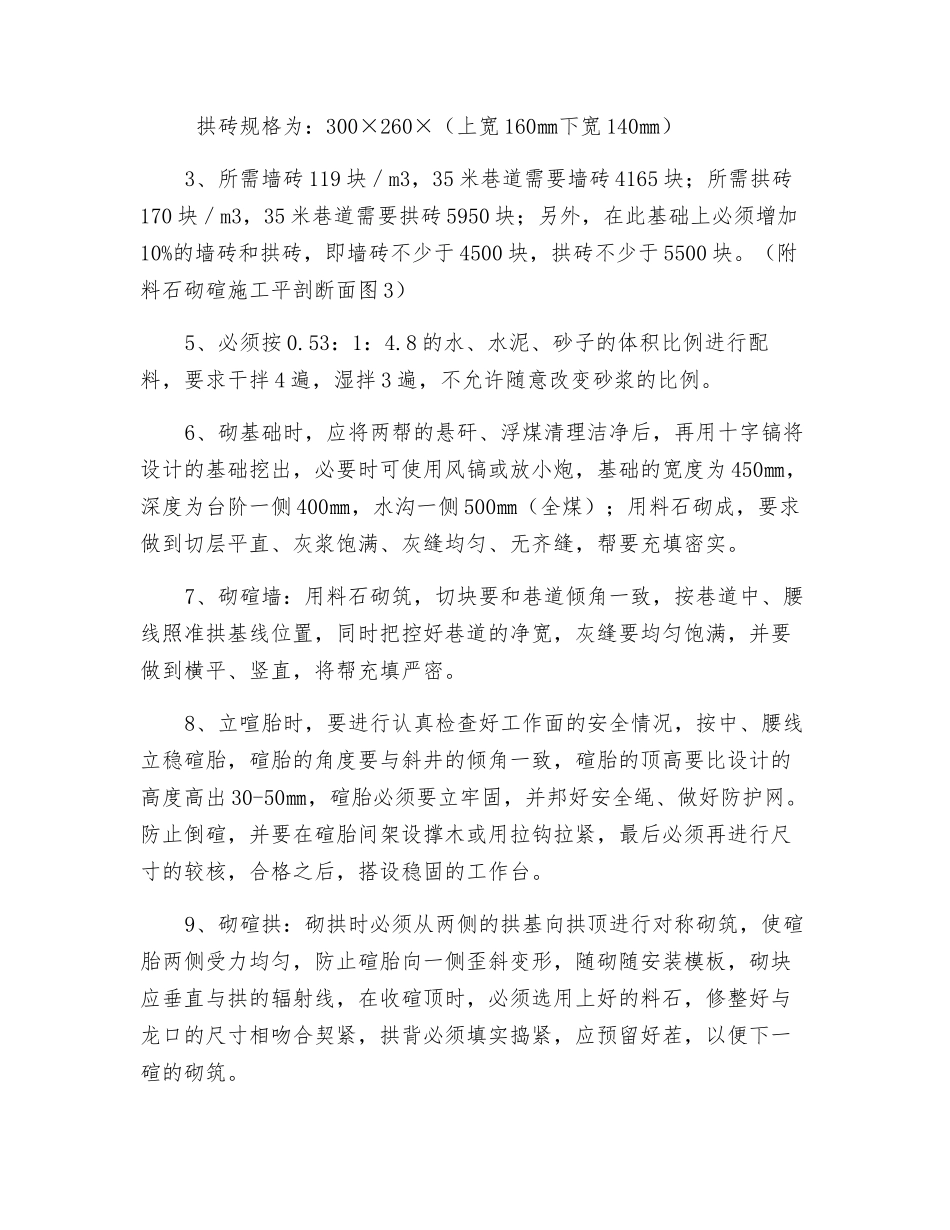

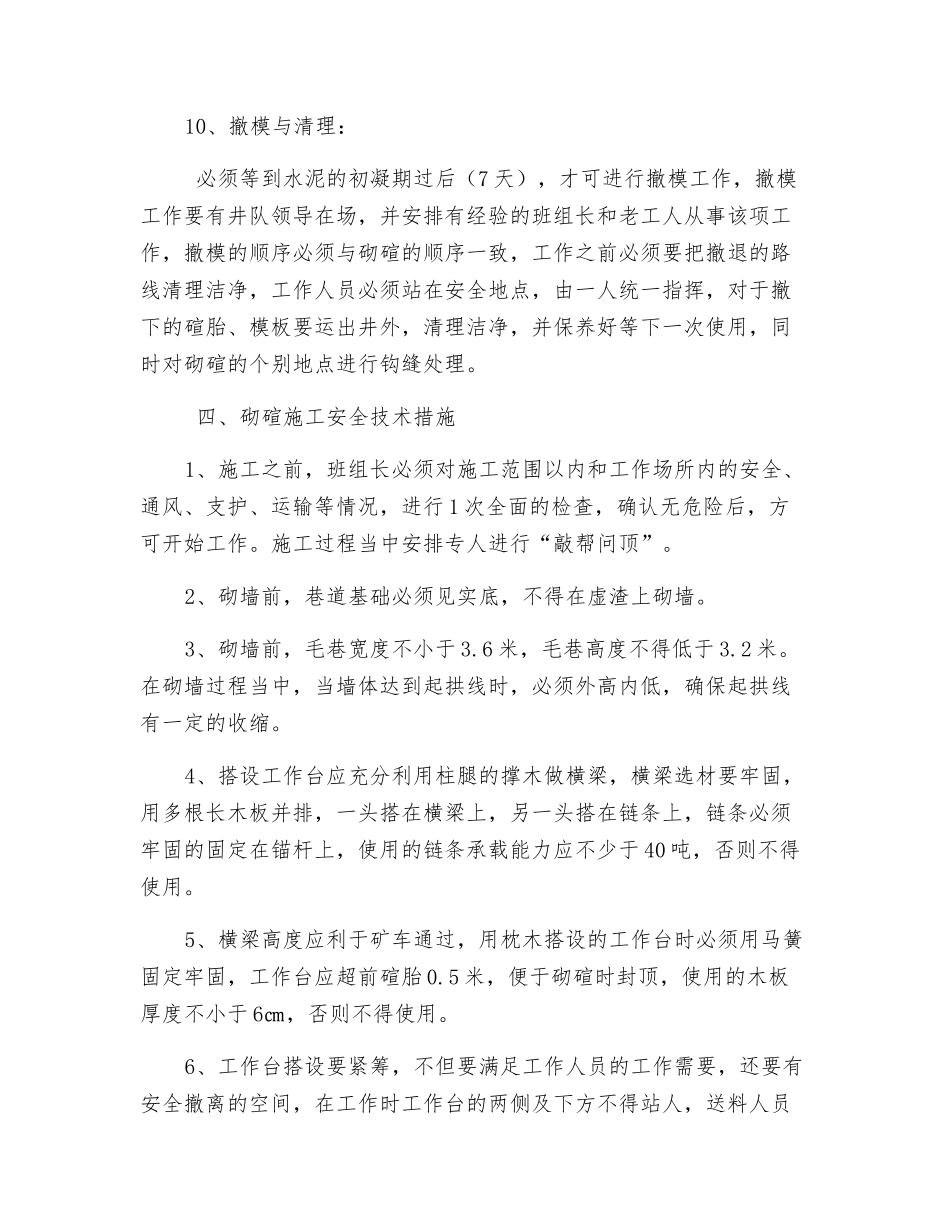

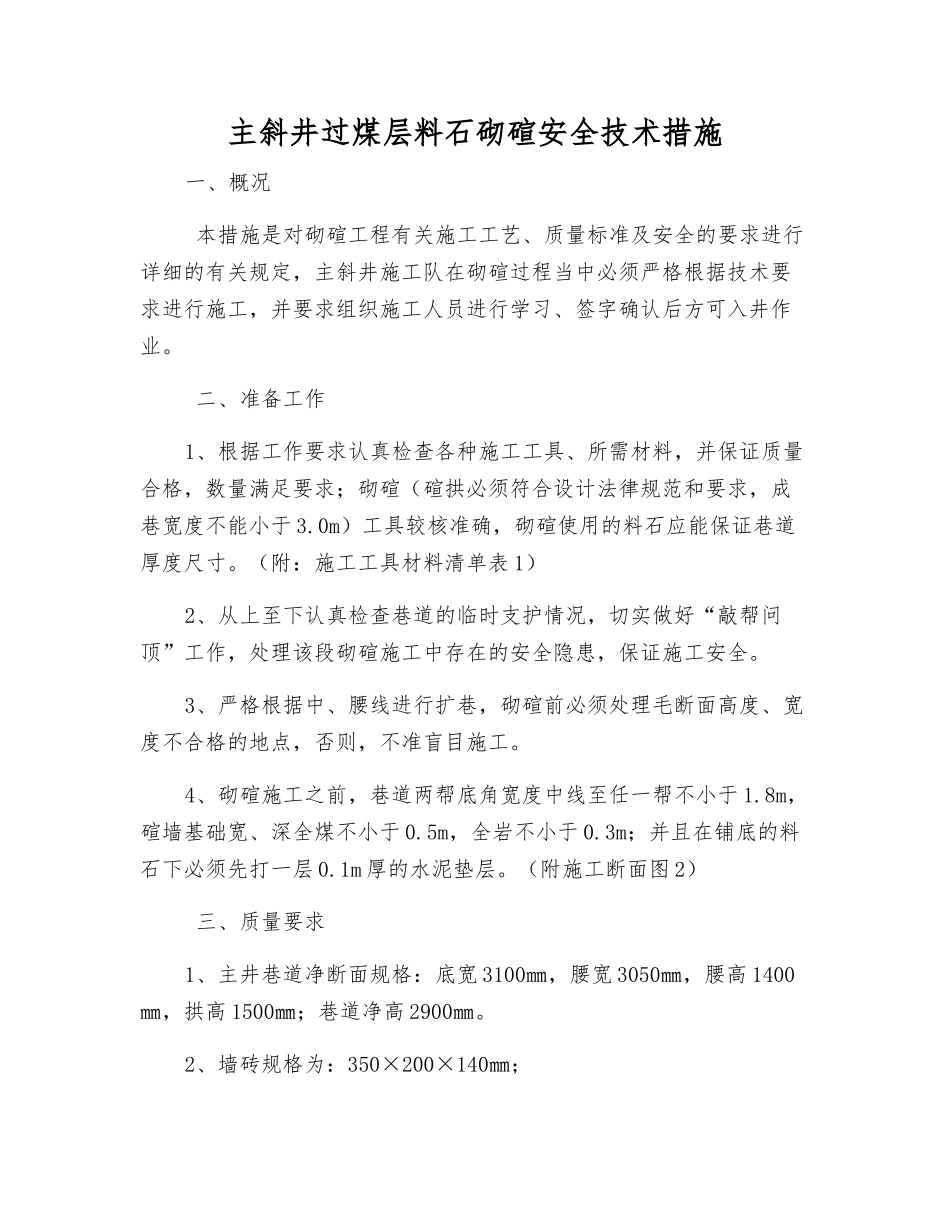

主斜井过煤层料石砌碹安全技术措施一、概况 本措施是对砌碹工程有关施工工艺、质量标准及安全的要求进行详细的有关规定,主斜井施工队在砌碹过程当中必须严格根据技术要求进行施工,并要求组织施工人员进行学习、签字确认后方可入井作业。 二、准备工作1、根据工作要求认真检查各种施工工具、所需材料,并保证质量合格,数量满足要求;砌碹(碹拱必须符合设计法律规范和要求,成巷宽度不能小于 3.0m)工具较核准确,砌碹使用的料石应能保证巷道厚度尺寸。(附:施工工具材料清单表 1)2、从上至下认真检查巷道的临时支护情况,切实做好“敲帮问顶”工作,处理该段砌碹施工中存在的安全隐患,保证施工安全。3、严格根据中、腰线进行扩巷,砌碹前必须处理毛断面高度、宽度不合格的地点,否则,不准盲目施工。4、砌碹施工之前,巷道两帮底角宽度中线至任一帮不小于 1.8m,碹墙基础宽、深全煤不小于 0.5m,全岩不小于 0.3m;并且在铺底的料石下必须先打一层 0.1m 厚的水泥垫层。(附施工断面图 2) 三、质量要求1、主井巷道净断面规格:底宽 3100㎜,腰宽 3050㎜,腰高 1400㎜,拱高 1500㎜;巷道净高 2900㎜。2、墙砖规格为:350×200×140㎜; 拱砖规格为:300×260×(上宽 160㎜下宽 140㎜)3、所需墙砖 119 块/m3,35 米巷道需要墙砖 4165 块;所需拱砖170 块/m3,35 米巷道需要拱砖 5950 块;另外,在此基础上必须增加10%的墙砖和拱砖,即墙砖不少于 4500 块,拱砖不少于 5500 块。(附料石砌碹施工平剖断面图 3)5、必须按 0.53:1:4.8 的水、水泥、砂子的体积比例进行配料,要求干拌 4 遍,湿拌 3 遍,不允许随意改变砂浆的比例。6、砌基础时,应将两帮的悬矸、浮煤清理洁净后,再用十字镐将设计的基础挖出,必要时可使用风镐或放小炮,基础的宽度为 450㎜,深度为台阶一侧 400㎜,水沟一侧 500㎜(全煤);用料石砌成,要求做到切层平直、灰浆饱满、灰缝均匀、无齐缝,帮要充填密实。7、砌碹墙:用料石砌筑,切块要和巷道倾角一致,按巷道中、腰线照准拱基线位置,同时把控好巷道的净宽,灰缝要均匀饱满,并要做到横平、竖直,将帮充填严密。8、立喧胎时,要进行认真检查好工作面的安全情况,按中、腰线立稳碹胎,碹胎的角度要与斜井的倾角一致,碹胎的顶高要比设计的高度高出 30-50㎜,碹胎必须要立牢固,并邦好安全绳、做好防护网。防止倒碹,并要在碹胎间架设撑木或用拉钩拉紧,最后必须再...
