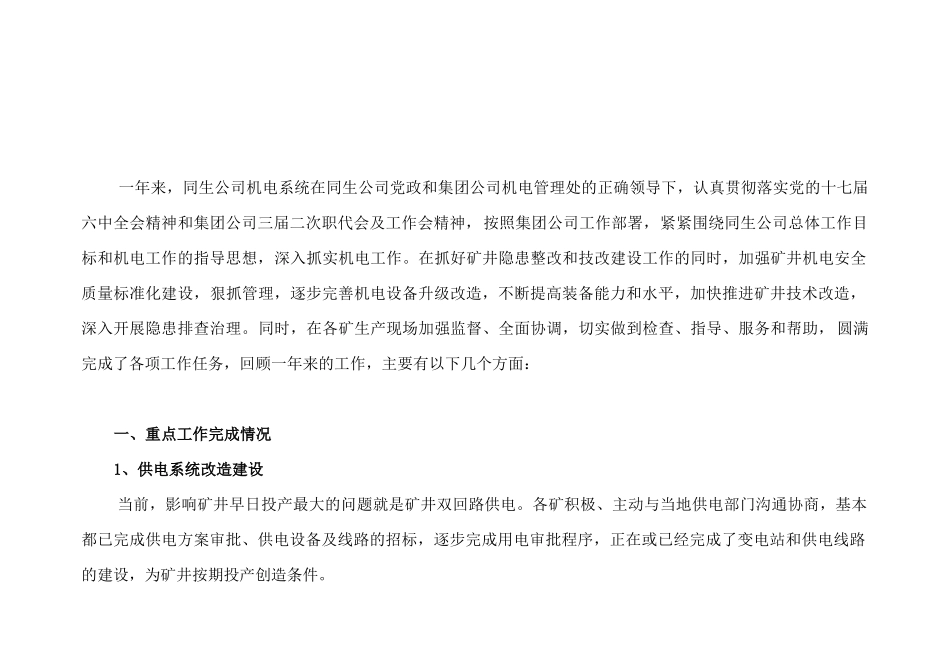

一年来,同生公司机电系统在同生公司党政和集团公司机电管理处的正确领导下,认真贯彻落实党的十七届六中全会精神和集团公司三届二次职代会及工作会精神,按照集团公司工作部署,紧紧围绕同生公司总体工作目标和机电工作的指导思想,深入抓实机电工作
在抓好矿井隐患整改和技改建设工作的同时,加强矿井机电安全质量标准化建设,狠抓管理,逐步完善机电设备升级改造,不断提高装备能力和水平,加快推进矿井技术改造,深入开展隐患排查治理
同时,在各矿生产现场加强监督、全面协调,切实做到检查、指导、服务和帮助, 圆满完成了各项工作任务,回顾一年来的工作,主要有以下几个方面: 一、重点工作完成情况1、供电系统改造建设当前,影响矿井早日投产最大的问题就是矿井双回路供电
各矿积极、主动与当地供电部门沟通协商,基本都已完成供电方案审批、供电设备及线路的招标,逐步完成用电审批程序,正在或已经完成了变电站和供电线路的建设,为矿井按期投产创造条件
一是变电站(所):兴旺、宏达新建地面 6KV 变电所年底安装调试完毕,投入运行;峪沟、千井地面 35kv 变电站主体工程(土建)已完成;同基、浩然、安平、恒宝源 35kv 变电站基础已做完,土建工程已陆续开工;同安35kv 变电站方案已上报,正在等待批复
二是线路:各煤业公司新建架空线路已完成 40
7km,到年底预计还能完成 31
1 km,总计能完成 71
8km;另外,改造架空线路 5
2、大型设备安装2011 年,同生公司各矿全面进入技改阶段,我们配合组织了各矿地面大型设备的采购、到货和安装调试工作
截止现在,共安装大型设备 19 台,其中提升绞车 2 部(兴旺、同基已稳装完成,预计年底前都能运行),主要通风机 6 台(恒宝源已安装完成;兴旺、同基年底前安装完成),空压机 10 台(兴旺、同基、浩然、宏达、同安)
一年来,同生公司机电系统围绕重点技改工程项目,全
