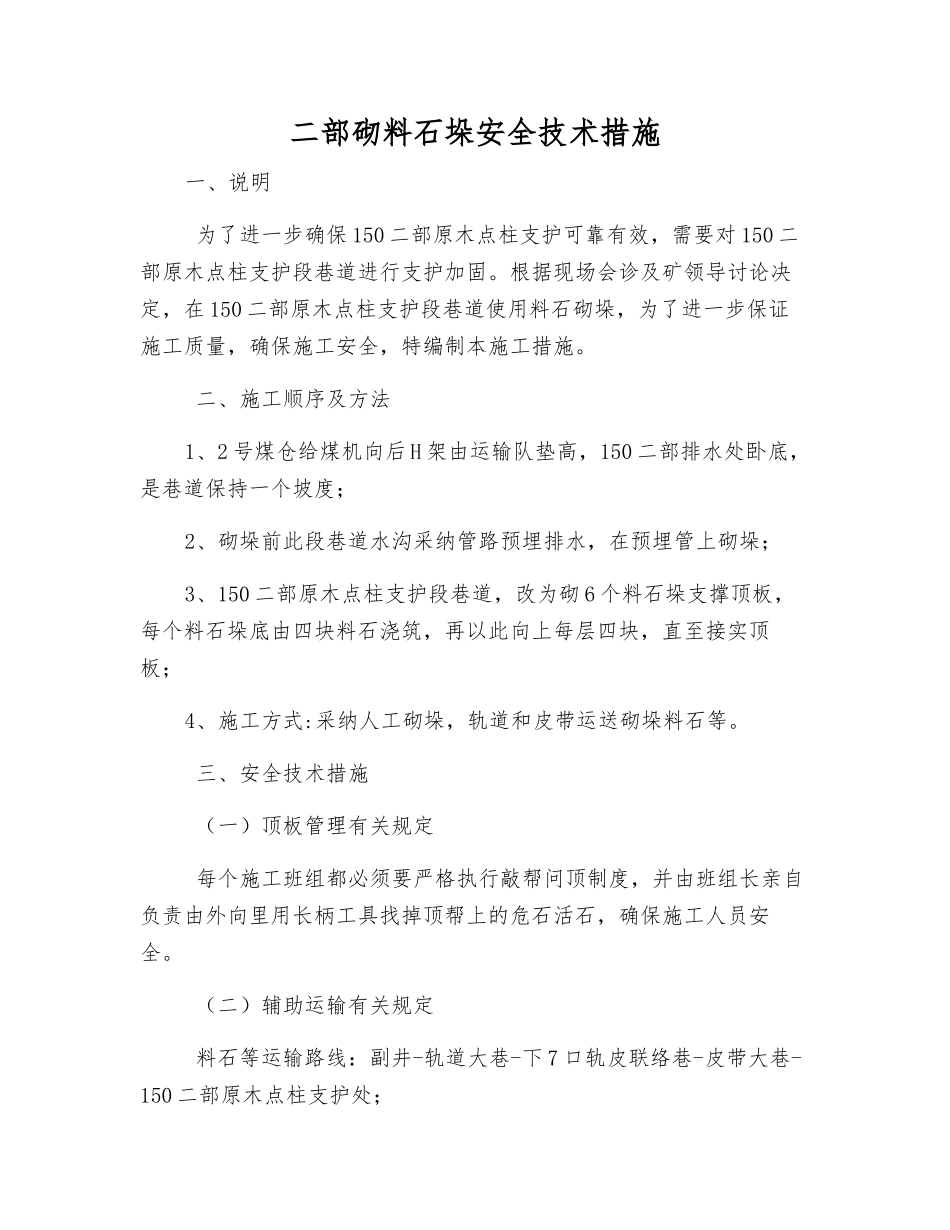

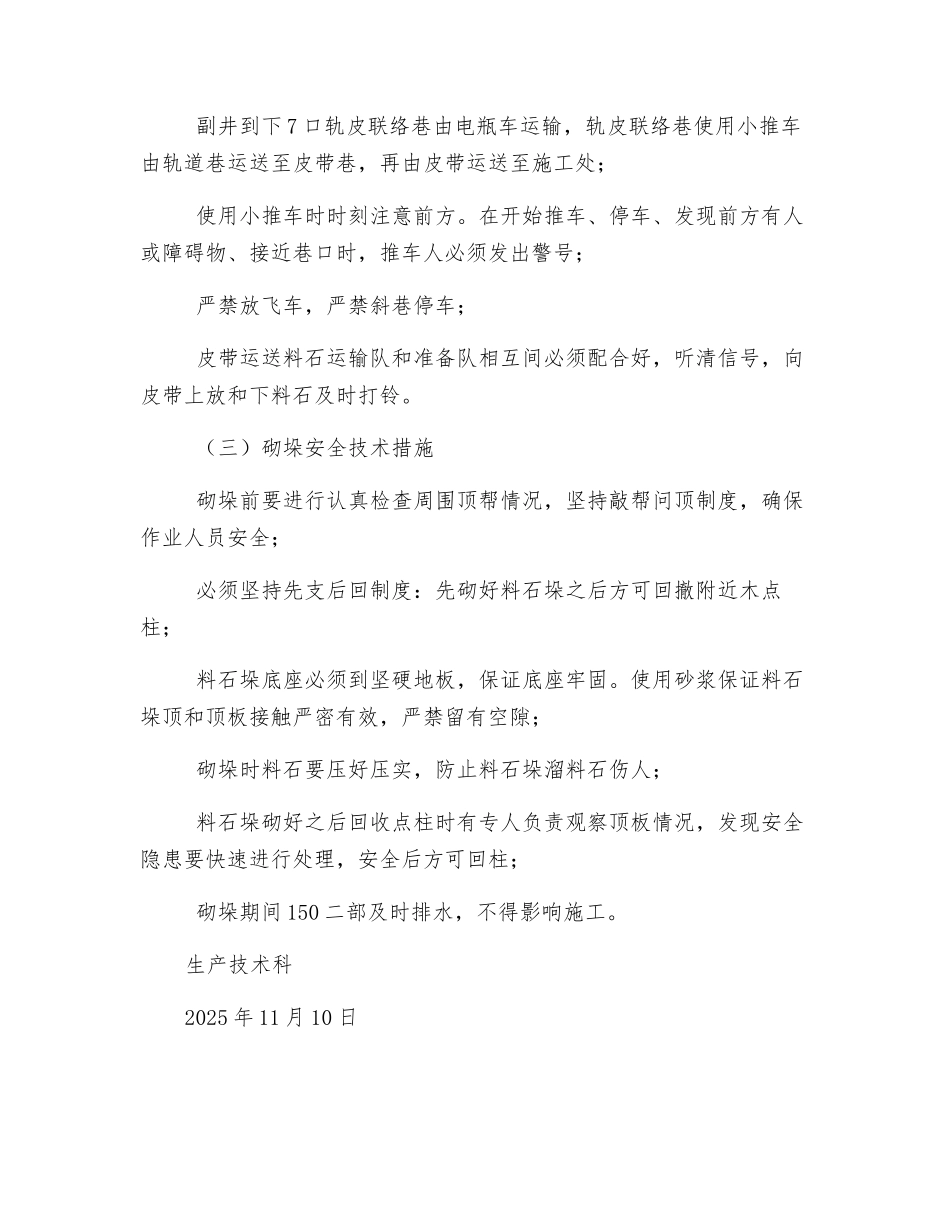

二部砌料石垛安全技术措施一、说明 为了进一步确保 150 二部原木点柱支护可靠有效,需要对 150 二部原木点柱支护段巷道进行支护加固。根据现场会诊及矿领导讨论决定,在 150 二部原木点柱支护段巷道使用料石砌垛,为了进一步保证施工质量,确保施工安全,特编制本施工措施。 二、施工顺序及方法1、2 号煤仓给煤机向后 H 架由运输队垫高,150 二部排水处卧底,是巷道保持一个坡度;2、砌垛前此段巷道水沟采纳管路预埋排水,在预埋管上砌垛;3、150 二部原木点柱支护段巷道,改为砌 6 个料石垛支撑顶板,每个料石垛底由四块料石浇筑,再以此向上每层四块,直至接实顶板;4、施工方式:采纳人工砌垛,轨道和皮带运送砌垛料石等。 三、安全技术措施 (一)顶板管理有关规定 每个施工班组都必须要严格执行敲帮问顶制度,并由班组长亲自负责由外向里用长柄工具找掉顶帮上的危石活石,确保施工人员安全。 (二)辅助运输有关规定 料石等运输路线:副井-轨道大巷-下 7 口轨皮联络巷-皮带大巷-150 二部原木点柱支护处; 副井到下 7 口轨皮联络巷由电瓶车运输,轨皮联络巷使用小推车由轨道巷运送至皮带巷,再由皮带运送至施工处; 使用小推车时时刻注意前方。在开始推车、停车、发现前方有人或障碍物、接近巷口时,推车人必须发出警号; 严禁放飞车,严禁斜巷停车; 皮带运送料石运输队和准备队相互间必须配合好,听清信号,向皮带上放和下料石及时打铃。 (三)砌垛安全技术措施 砌垛前要进行认真检查周围顶帮情况,坚持敲帮问顶制度,确保作业人员安全; 必须坚持先支后回制度:先砌好料石垛之后方可回撤附近木点柱; 料石垛底座必须到坚硬地板,保证底座牢固。使用砂浆保证料石垛顶和顶板接触严密有效,严禁留有空隙; 砌垛时料石要压好压实,防止料石垛溜料石伤人; 料石垛砌好之后回收点柱时有专人负责观察顶板情况,发现安全隐患要快速进行处理,安全后方可回柱; 砌垛期间 150 二部及时排水,不得影响施工。生产技术科2025 年 11 月 10 日
