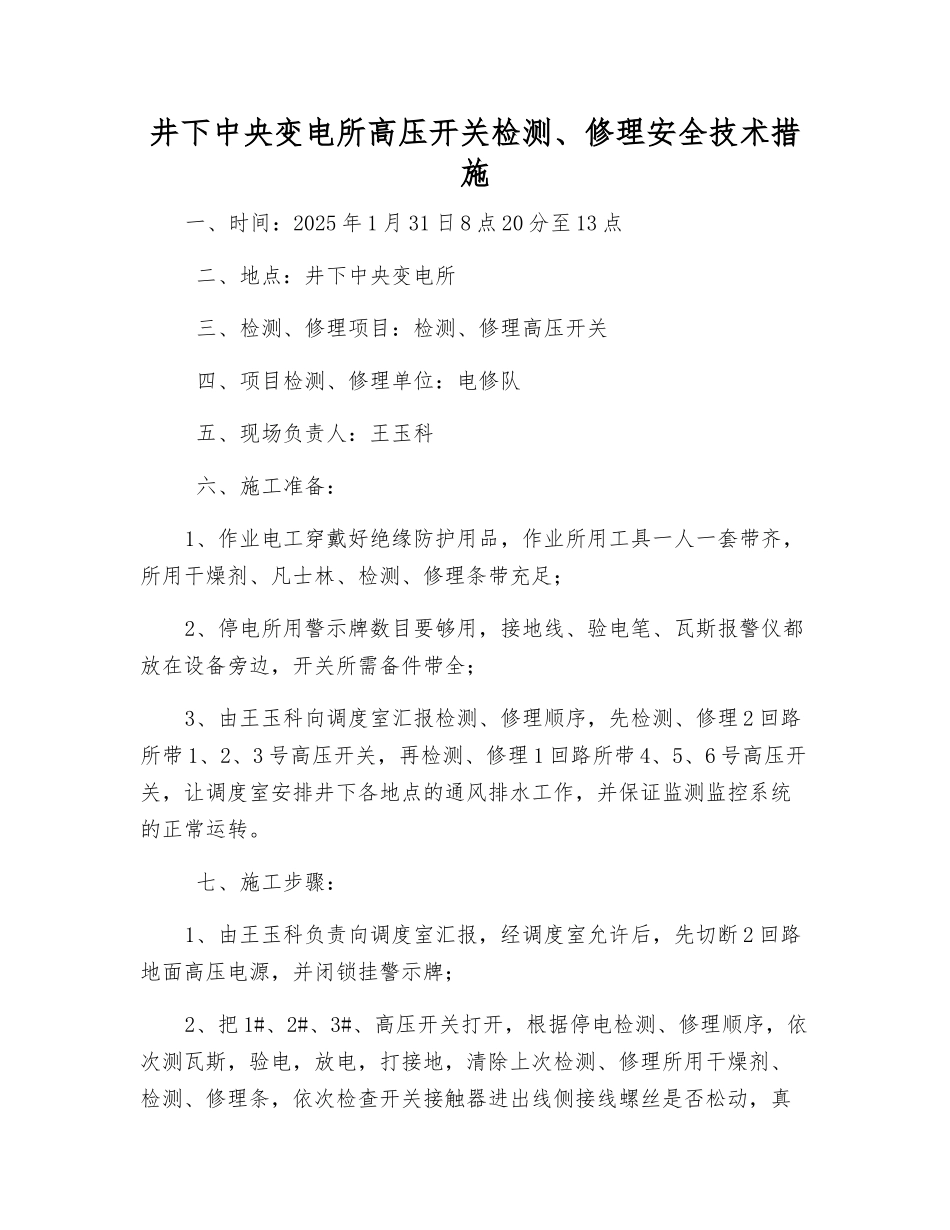

井下中央变电所高压开关检测、修理安全技术措施一、时间:2025 年 1 月 31 日 8 点 20 分至 13 点 二、地点:井下中央变电所 三、检测、修理项目:检测、修理高压开关 四、项目检测、修理单位:电修队 五、现场负责人:王玉科 六、施工准备:1、作业电工穿戴好绝缘防护用品,作业所用工具一人一套带齐,所用干燥剂、凡士林、检测、修理条带充足;2、停电所用警示牌数目要够用,接地线、验电笔、瓦斯报警仪都放在设备旁边,开关所需备件带全;3、由王玉科向调度室汇报检测、修理顺序,先检测、修理 2 回路所带 1、2、3 号高压开关,再检测、修理 1 回路所带 4、5、6 号高压开关,让调度室安排井下各地点的通风排水工作,并保证监测监控系统的正常运转
七、施工步骤:1、由王玉科负责向调度室汇报,经调度室允许后,先切断 2 回路地面高压电源,并闭锁挂警示牌;2、把 1#、2#、3#、高压开关打开,根据停电检测、修理顺序,依次测瓦斯,验电,放电,打接地,清除上次检测、修理所用干燥剂、检测、修理条,依次检查开关接触器进出线侧接线螺丝是否松动,真空瓷瓶完好情况,控制二次线接线是否有松动,本体腔上接线室防爆面完好情况,搞好开关卫生,最后放干燥剂、检测、修理条,处理防爆面;3、2 回路所带高压开关全部检测、修理完毕,由王玉科检验后方可合送电,并向调度室汇报准备检测、修理 1 回路所带 4#、5#、6#高压开关;4、由王玉科接到调度室通知后方可切断 1 回路高压地面电源,并闭锁高爆开关,挂警示牌;5、1 回路高压停电后,根据停电检测、修理顺序以次打开,4#、5#、6#开关检察,开关内进出线侧螺丝是否松动、变色情况,控制二次线接线是否松动,并有情况要做出处理,真空瓷瓶,完好情况,本体腔上接室防爆面完好情况,搞好开关卫生,最后放干燥剂,检测、修理条,处理防爆后,4#、5#、6#开关检测、修理后,由
