消防喷淋、消火栓系统施工方案一)消防喷淋、消火栓施工工艺流程1、喷淋系统施工工艺流程2、消火栓系统施工工艺流程3、施工准备及工序控制施工作业前,施工技术管理人员应及时落实每道工序进行所需施工条件
如管网安装所需的各种基准线,预留孔洞及位置,设备安装的基础,高处作业脚手架搭设,试压前的水源、排水设施、吊顶喷头追位前的龙骨敷设情况等
(1)管道安装前定位放线:管道定位应严格以设计图为依据,同时参照各专业施工图纸及施工人员意见确定管道位置,应以减少管路打架、便于后续工序操作为原则,但凡与设计不一致的地方应及时办理洽商手续,在设计不做要求的地方,管道安装应与其它专业管道及设备保持适当距离,距墙、梁、柱等应保持不小于半个管径的距离
位置确定后,可将管路走向用墨线弹在顶板上或在关键处作记号挂线安装
(2)在每一步管网安装前应结合现场情况进行计量预制及预组装,包括支吊架的制作、支管的预制,预制好的丝扣连接管道应按顺序摆放整齐,避免混(3)乱中损坏丝扣,支架制作后应刷二遍防锈漆,晾干后使用

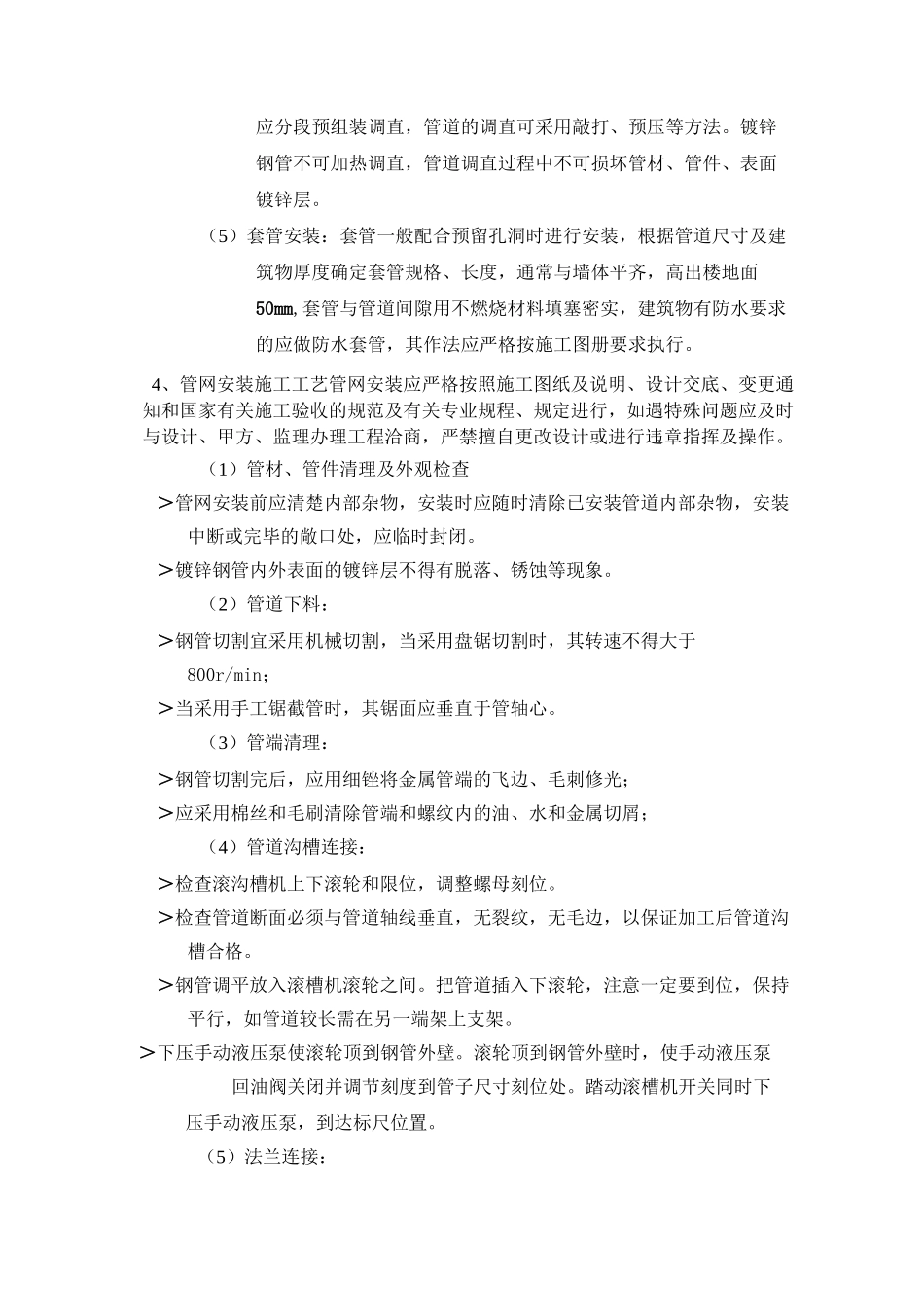

(4)管道调直:管道安装前应先进行调直,丝扣连接或法兰连接的管道应分段预组装调直,管道的调直可采用敲打、预压等方法
镀锌钢管不可加热调直,管道调直过程中不可损坏管材、管件、表面镀锌层
(5)套管安装:套管一般配合预留孔洞时进行安装,根据管道尺寸及建筑物厚度确定套管规格、长度,通常与墙体平齐,高出楼地面50mm,套管与管道间隙用不燃烧材料填塞密实,建筑物有防水要求的应做防水套管,其作法应严格按施工图册要求执行
4、管网安装施工工艺管网安装应严格按照施工图纸及说明、设计交底、变更通知和国家有关施工验收的规范及有关专业规程、规定进行,如遇特殊问题应及时与设计、甲方、监理办理工程洽商,严禁擅自更改设计或进行违章指挥及操作

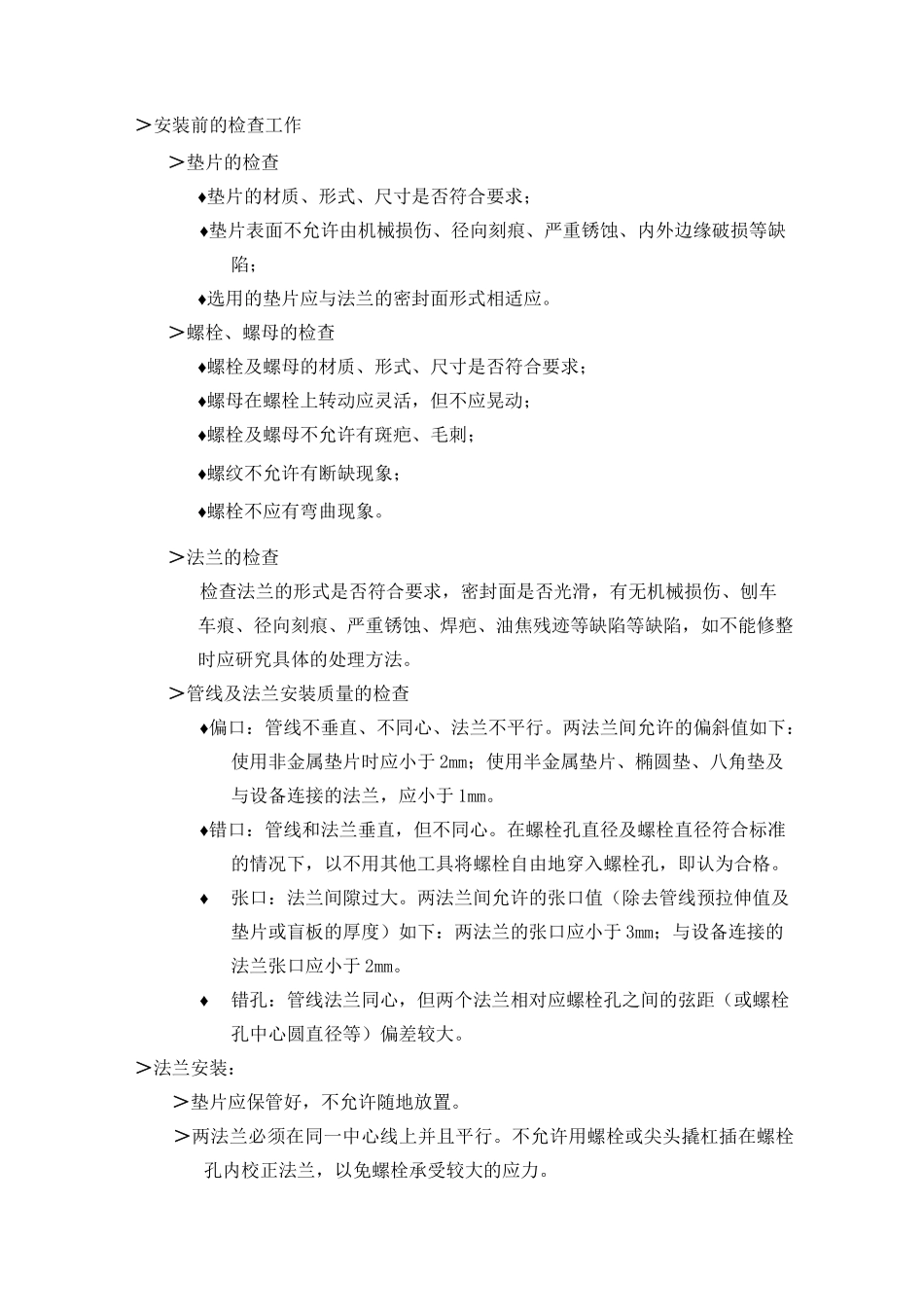

(1)管材、管件清理及外观检查>管网安装前应清楚内部杂物,安装时应随时清除已安装管道内部杂
