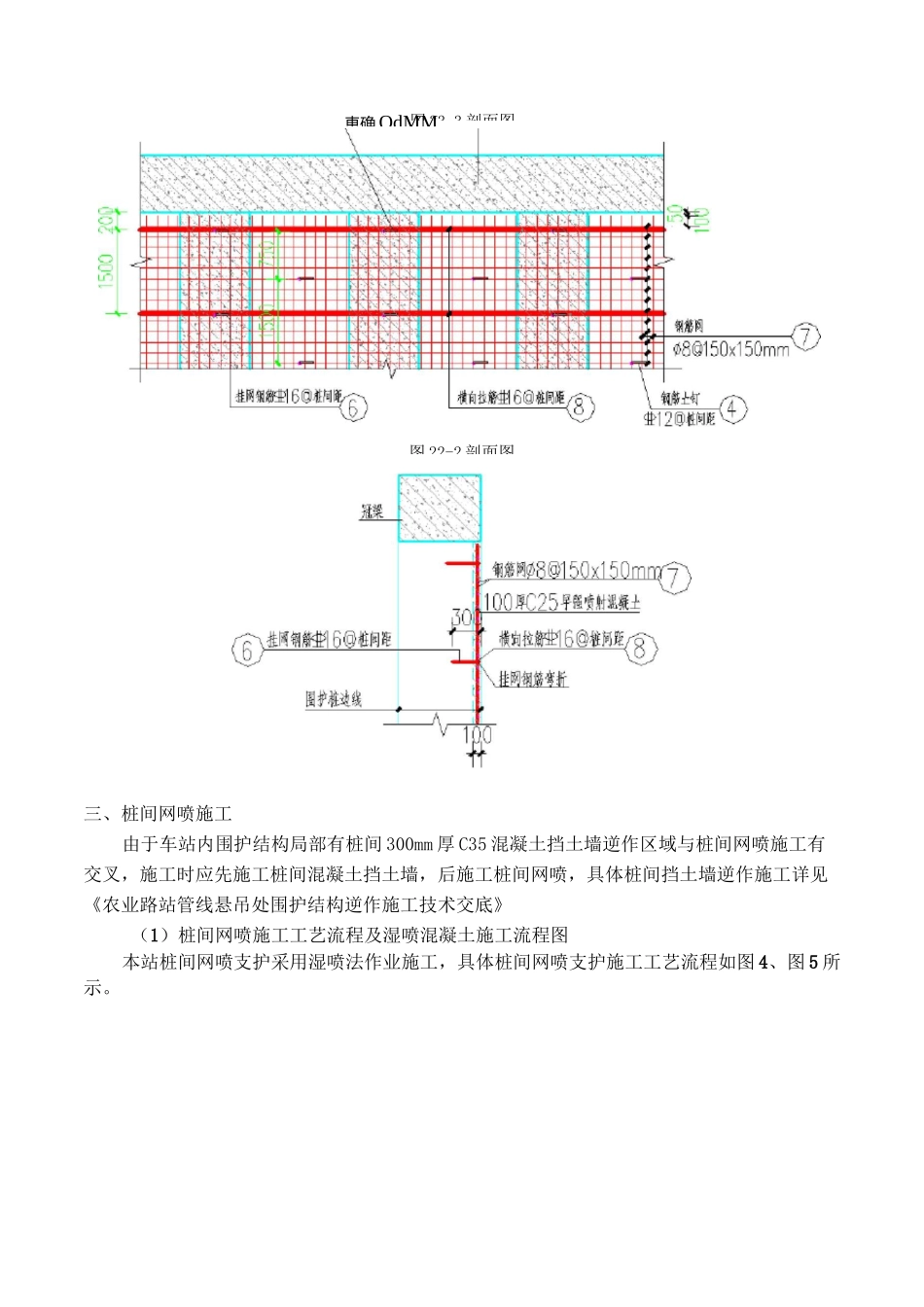

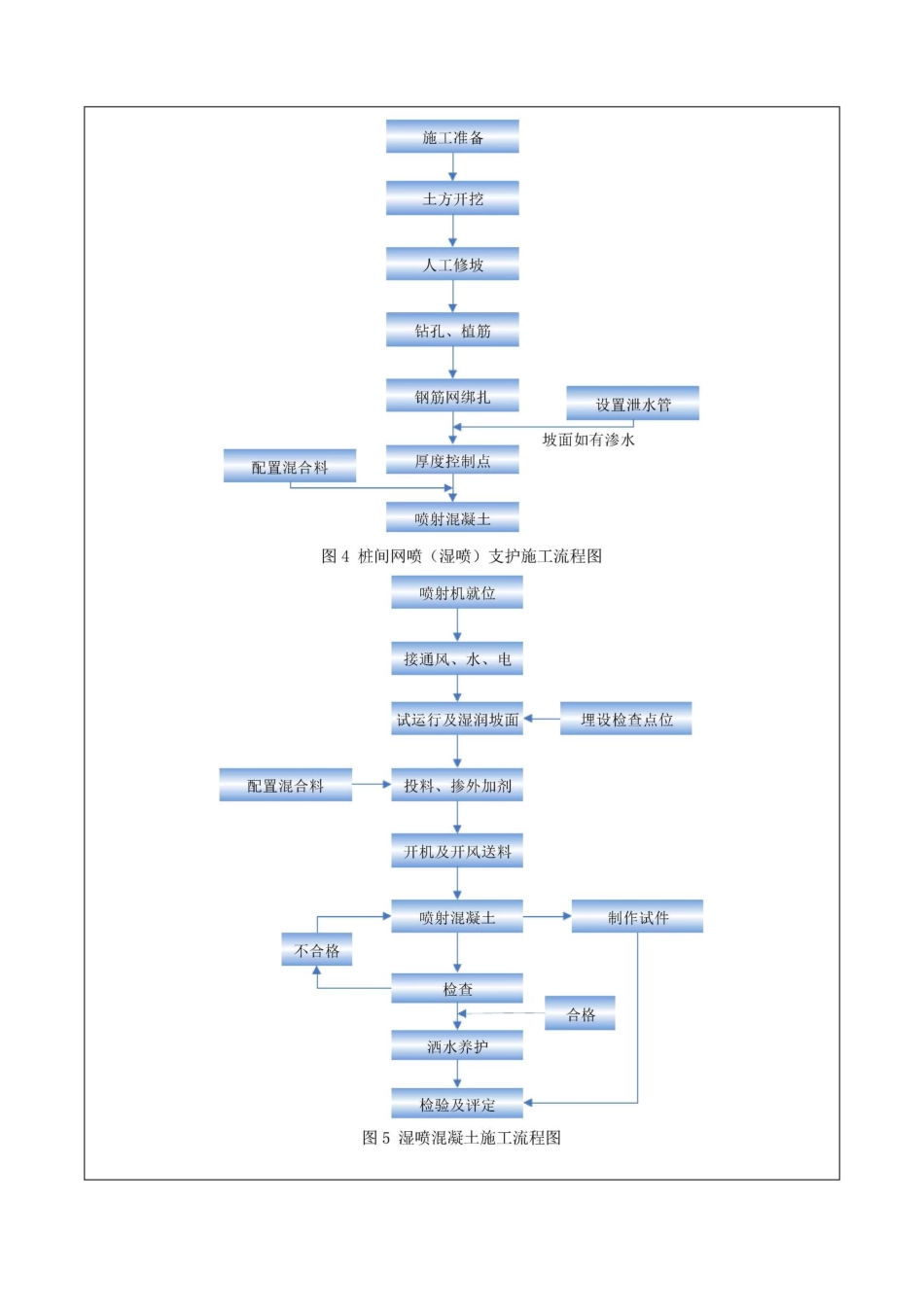

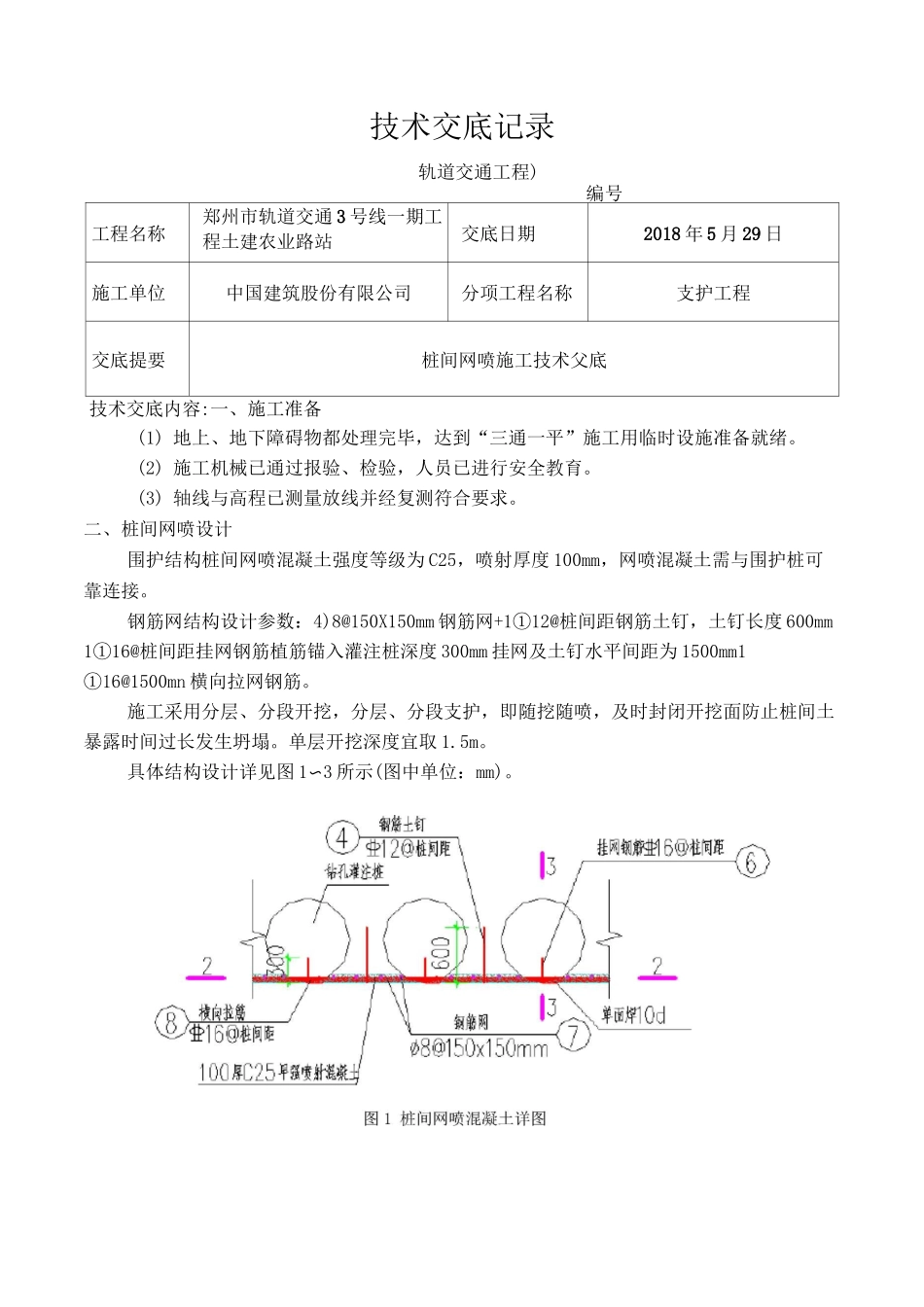

技术交底记录轨道交通工程)编号工程名称郑州市轨道交通 3 号线一期工程土建农业路站交底日期2018 年 5 月 29 日施工单位中国建筑股份有限公司分项工程名称支护工程交底提要桩间网喷施工技术父底技术交底内容:一、施工准备(1) 地上、地下障碍物都处理完毕,达到“三通一平”施工用临时设施准备就绪。(2) 施工机械已通过报验、检验,人员已进行安全教育。(3) 轴线与高程已测量放线并经复测符合要求。二、桩间网喷设计围护结构桩间网喷混凝土强度等级为 C25,喷射厚度 100mm,网喷混凝土需与围护桩可靠连接。钢筋网结构设计参数:4)8@150X150mm 钢筋网+1①12@桩间距钢筋土钉,土钉长度 600mm1①16@桩间距挂网钢筋植筋锚入灌注桩深度 300mm 挂网及土钉水平间距为 1500mm1①16@1500mn 横向拉网钢筋。施工采用分层、分段开挖,分层、分段支护,即随挖随喷,及时封闭开挖面防止桩间土暴露时间过长发生坍塌。单层开挖深度宜取 1.5m。具体结构设计详见图 1〜3 所示(图中单位:mm)。車确 Od MM三、桩间网喷施工由于车站内围护结构局部有桩间 300mm 厚 C35 混凝土挡土墙逆作区域与桩间网喷施工有交叉,施工时应先施工桩间混凝土挡土墙,后施工桩间网喷,具体桩间挡土墙逆作施工详见《农业路站管线悬吊处围护结构逆作施工技术交底》(1)桩间网喷施工工艺流程及湿喷混凝土施工流程图本站桩间网喷支护采用湿喷法作业施工,具体桩间网喷支护施工工艺流程如图 4、图 5 所示。图 22-2 剖面图图 33-3 剖面图(2)桩间网喷支护施工1)施工准备机械:机械到位后先检查管路、油路,并进行试机看有无故障。检查喷射管有无堵塞。材料:网喷支护主材混凝土采用商品混凝土(C25),网喷施工前应提前计算湿喷混凝土用量,混凝土内是否需要添加速凝剂,并检查现场材料是否满足施工要求。人员:检查操作手、喷射手等施工人员是否到位,人员数量是否满足施工要求。2)土方开挖土方开挖采用人工配合机械分层、分段开挖,由专业测量人员配合控制开挖高程,桩间网喷支护单层开挖深度以 1.5m 为宜,坡面预留不少于 200mm 厚的保护土方,人工清理,避免机械碰撞围护结构。3)人工修坡机械开挖出工作面后,采用人工对坡面进行修整,铲除坑壁松动的土体杂物。4)钻孔、植筋按照桩间网喷支护设计中图 1〜3 所示钢筋位置,规格型号、尺寸在围护结构灌注桩上利用电钻开孔,植 1①16@桩间距挂网钢筋,植筋深度 300mm,水平间距 1500mm。在围护桩...
