工程预应力管桩基础三类桩处理ThedocumentwaspreparedonJanuary2,2021某工程预应力管桩基础 III 类桩的处理与预防措施摘要:通过某工程的预应力管桩基础出现 III 类桩的情况进行分析处理,并提出预防措施

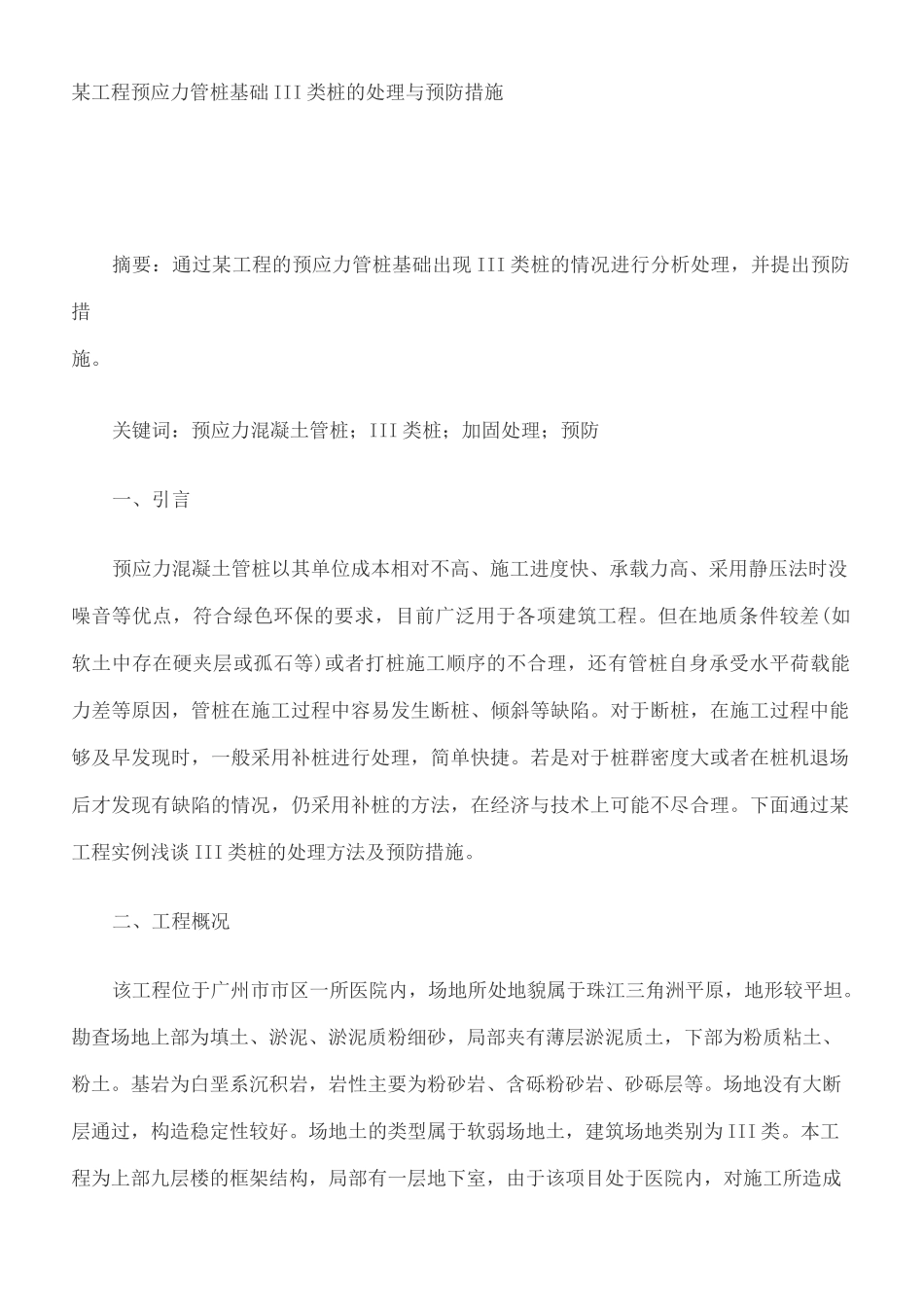

关键词:预应力混凝土管桩;III 类桩;加固处理;预防一、引言预应力混凝土管桩以其单位成本相对不高、施工进度快、承载力高、采用静压法时没噪音等优点,符合绿色环保的要求,目前广泛用于各项建筑工程
但在地质条件较差(如软土中存在硬夹层或孤石等)或者打桩施工顺序的不合理,还有管桩自身承受水平荷载能力差等原因,管桩在施工过程中容易发生断桩、倾斜等缺陷
对于断桩,在施工过程中能够及早发现时,一般采用补桩进行处理,简单快捷
若是对于桩群密度大或者在桩机退场后才发现有缺陷的情况,仍采用补桩的方法,在经济与技术上可能不尽合理
下面通过某工程实例浅谈 III 类桩的处理方法及预防措施
二、工程概况该工程位于广州市市区一所医院内,场地所处地貌属于珠江三角洲平原,地形较平坦
勘查场地上部为填土、淤泥、淤泥质粉细砂,局部夹有薄层淤泥质土,下部为粉质粘土、粉土
基岩为白垩系沉积岩,岩性主要为粉砂岩、含砾粉砂岩、砂砾层等
场地没有大断层通过,构造稳定性较好
场地土的类型属于软弱场地土,建筑场地类别为 III 类
本工程为上部九层楼的框架结构,局部有一层地下室,由于该项目处于医院内,对施工所造成环境影响的要求较高,故设计采用 PHC-AB400(95)的预应力高强混凝土管桩基础,持力层为白垩系强风化岩层,沉桩采用静压法进行施工
单桩承载力特征值为 1200KPa,桩长约为25〜30 米
在施工过程中出现了三次断桩,由于施工单位及时发现,采用补桩的方法进行处理,在此不再具体阐述
管桩施工完毕后,抽取 41 根桩进行低应变法检测,最后检测结果为:1 类桩 29 根,占%,1
