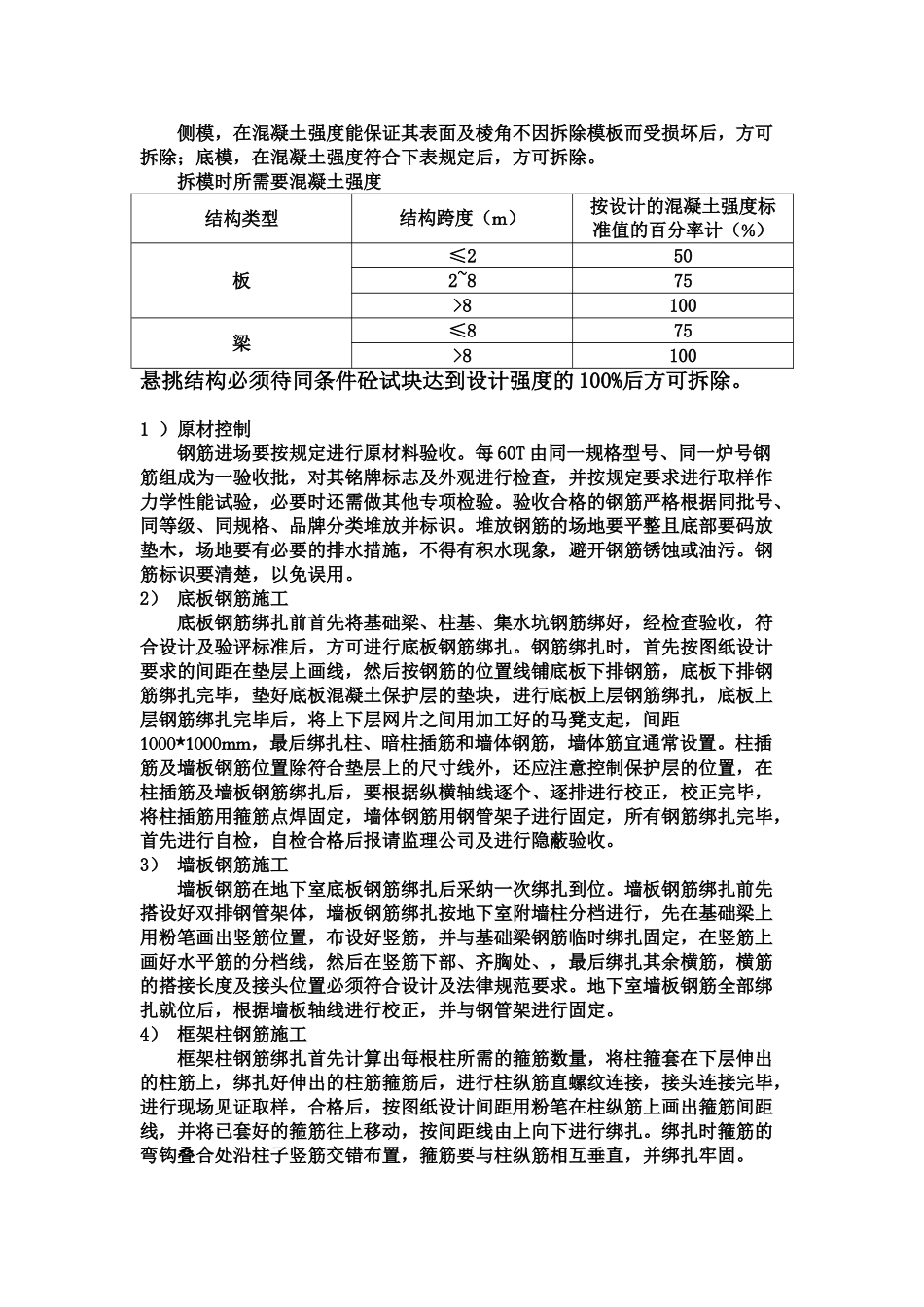

人防工程专项施工综合方案总结1、工程概况,人防建筑面积为 4358m2,掩蔽面积 710m2。地下室防护等级为核 6 常 6级,平常为地下车库,人防区域内有一个人防主出入口,为独立防倒塌结构。整个人防地下室由防护单元、密闭通道、扩散室、进风竖井、集气室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井、连通口组成。各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。本工程地下室底板、外墙混凝土强度等级为 C30,抗渗等级 P8。内墙砼强度等级为 C40。墙体 HRB400 钢筋连接方式:直径大于、等于 18 的采纳直螺纹连接,直径小于 18mm 的采纳绑扎搭接。地下室底板施工采纳砖胎膜,地下室止水带以上部位墙板模板采纳 60 系列小钢模拼装,模板横、竖肋采纳 48×。2、施工方法 地下室墙板模板地下室止水带以上部位墙板模板采纳 60 系列小钢模拼装,模板横、竖肋均采纳 φ48*。竖肋间距 600mm,横肋间距 450mm。对拉螺栓间距:水平间距600mm,竖向间距 450mm。对拉螺栓用直径 14 圆钢制成,对拉螺栓中部加焊止水片,止水片厚 5mm,正方形,边长为 80mm,止水片中部打眼,与对拉螺栓双面焊牢(或使用市场流通的防水螺栓)。墙体穿墙螺栓不得使用套管螺栓,必须使用“防水”螺栓。 设计思路 模板及其支撑结构的材料、质量应符合法律规范规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的内侧面要平整,接缝要严密,不得漏浆。模板安装后要认真检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固。 验收要求现浇结构模板安装的允许偏差及检验方法如下:项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面尺寸柱、墙、梁±5钢尺检查层高垂直度不大于 5m3吊线、靠尺检查大于 5m5吊线、靠尺检查相邻两板表面高低差2钢尺检查表面平整度52m 靠尺和塞尺检查注:检查轴线位置时,应沿纵横两个方向量测,并取其中的较大值。现浇钢筋混凝土梁、板,当跨度等于或大于 4m 时,模板应起拱,起拱高度宜为全跨长度的 1‰ ~3‰ 。模板及其支架拆除时的混凝土强度,应符合下列要求规定:侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除;底模,在混凝土强度符合下表规定后,方可拆除。拆模时所需要混凝土强度结构类型结构跨...
