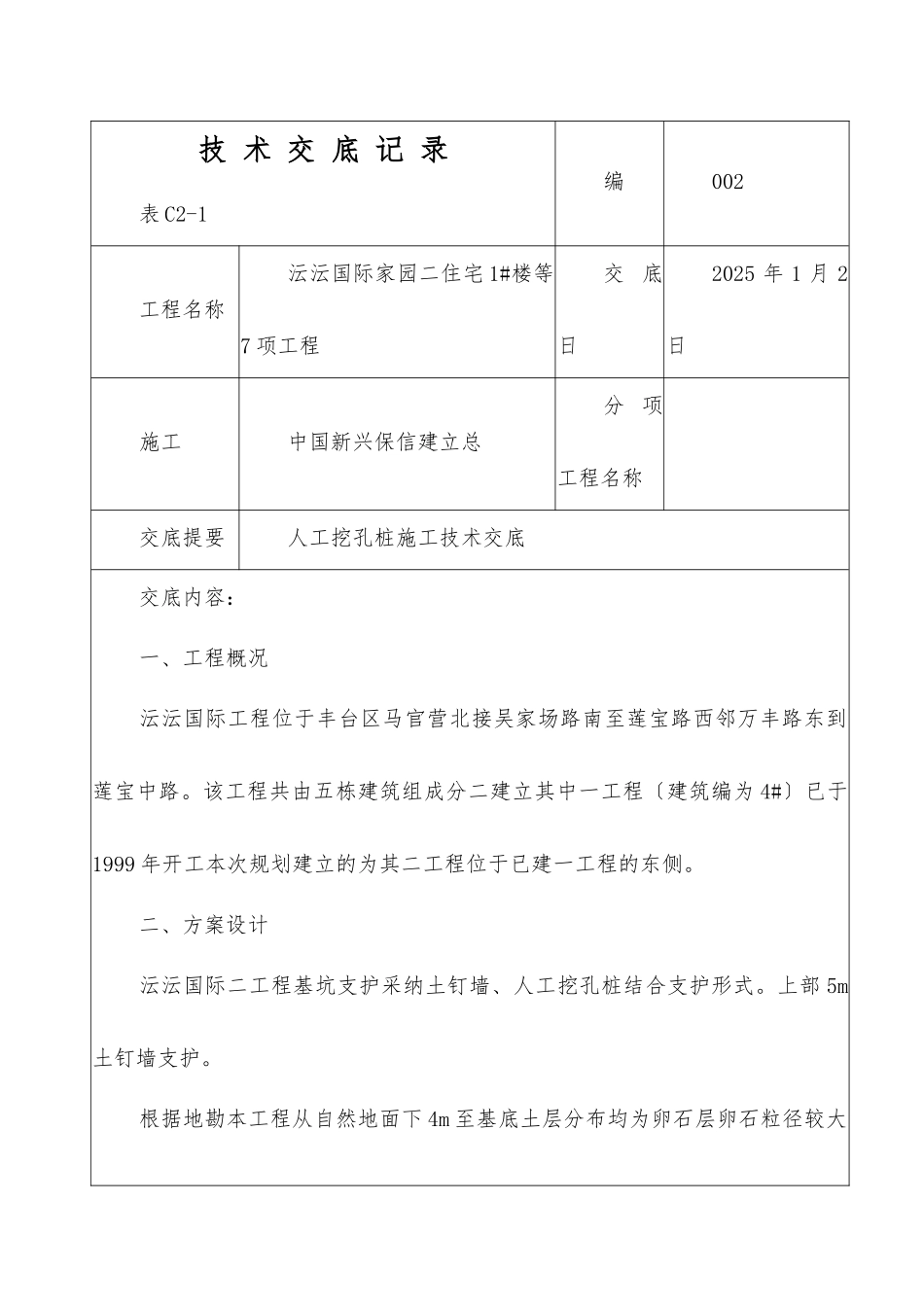

技 术 交 底 记 录表 C2-1编002工程名称沄沄国际家园二住宅 1#楼等7 项工程交 底日2025 年 1 月 2日施工中国新兴保信建立总分 项工程名称交底提要人工挖孔桩施工技术交底交底内容:一、工程概况沄沄国际工程位于丰台区马官营北接吴家场路南至莲宝路西邻万丰路东到莲宝中路
该工程共由五栋建筑组成分二建立其中一工程〔建筑编为 4#〕已于1999 年开工本次规划建立的为其二工程位于已建一工程的东侧
二、方案设计沄沄国际二工程基坑支护采纳土钉墙、人工挖孔桩结合支护形式

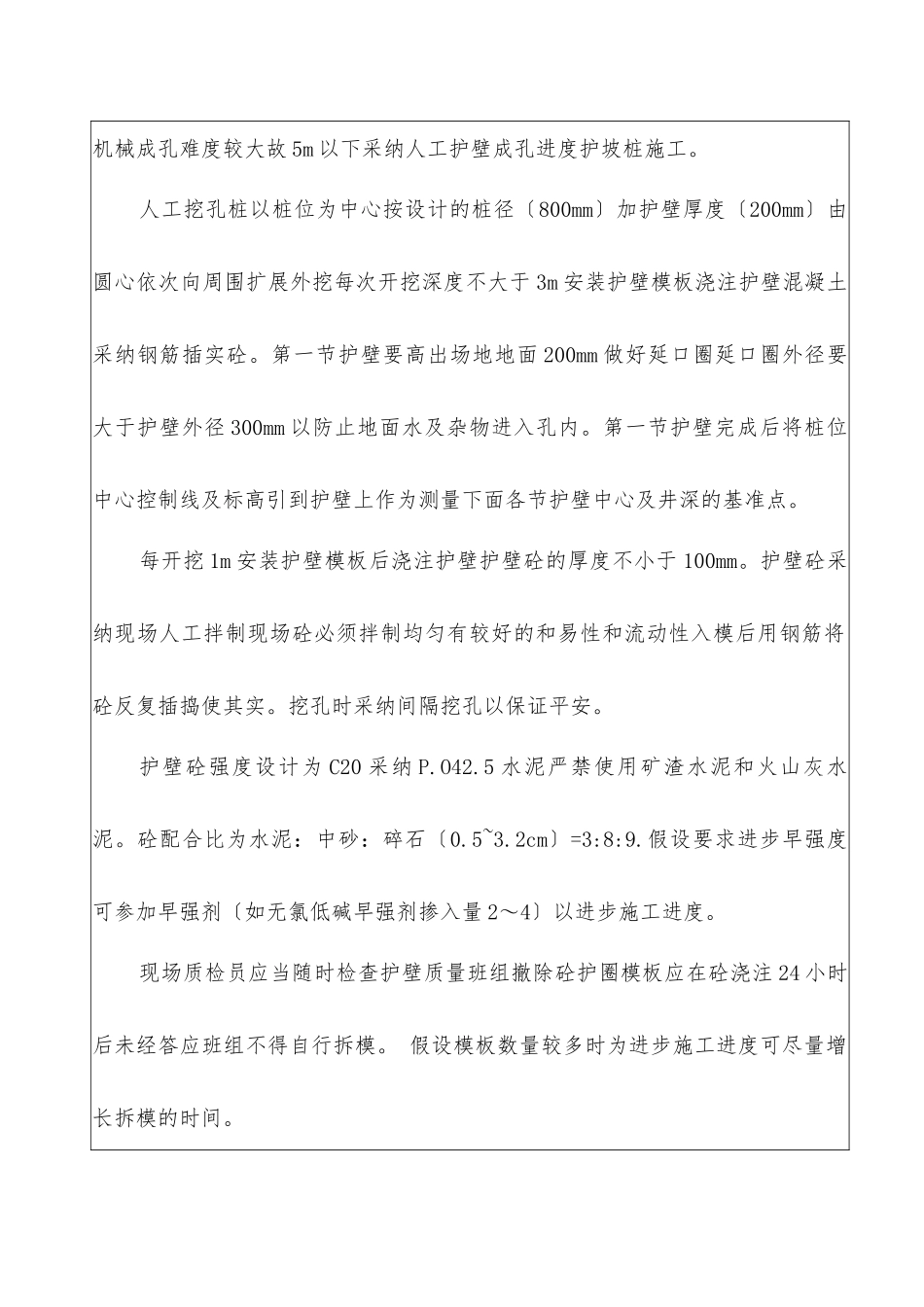

上部 5m土钉墙支护
根据地勘本工程从自然地面下 4m 至基底土层分布均为卵石层卵石粒径较大机械成孔难度较大故 5m 以下采纳人工护壁成孔进度护坡桩施工
人工挖孔桩以桩位为中心按设计的桩径〔800mm〕加护壁厚度〔200mm〕由圆心依次向周围扩展外挖每次开挖深度不大于 3m 安装护壁模板浇注护壁混凝土采纳钢筋插实砼
第一节护壁要高出场地地面 200mm 做好延口圈延口圈外径要大于护壁外径 300mm 以防止地面水及杂物进入孔内
第一节护壁完成后将桩位中心控制线及标高引到护壁上作为测量下面各节护壁中心及井深的基准点
每开挖 1m 安装护壁模板后浇注护壁护壁砼的厚度不小于 100mm
护壁砼采纳现场人工拌制现场砼必须拌制均匀有较好的和易性和流动性入模后用钢筋将砼反复插捣使其实
挖孔时采纳间隔挖孔以保证平安
护壁砼强度设计为 C20 采纳 P
5 水泥严禁使用矿渣水泥和火山灰水泥
砼配合比为水泥:中砂:碎石〔0
2cm〕=3:8:9
假设要求进步早强度可参加早强剂〔如无氯低碱早强剂掺入量 2~4〕以进步施工进度
现场质检员应当随时检查护壁质量班组撤除砼护圈模板应在砼浇注 24 小时后未经答应班组不得自行拆模
假设模板数量较多时为进步施工进度可尽量增长拆模的时间

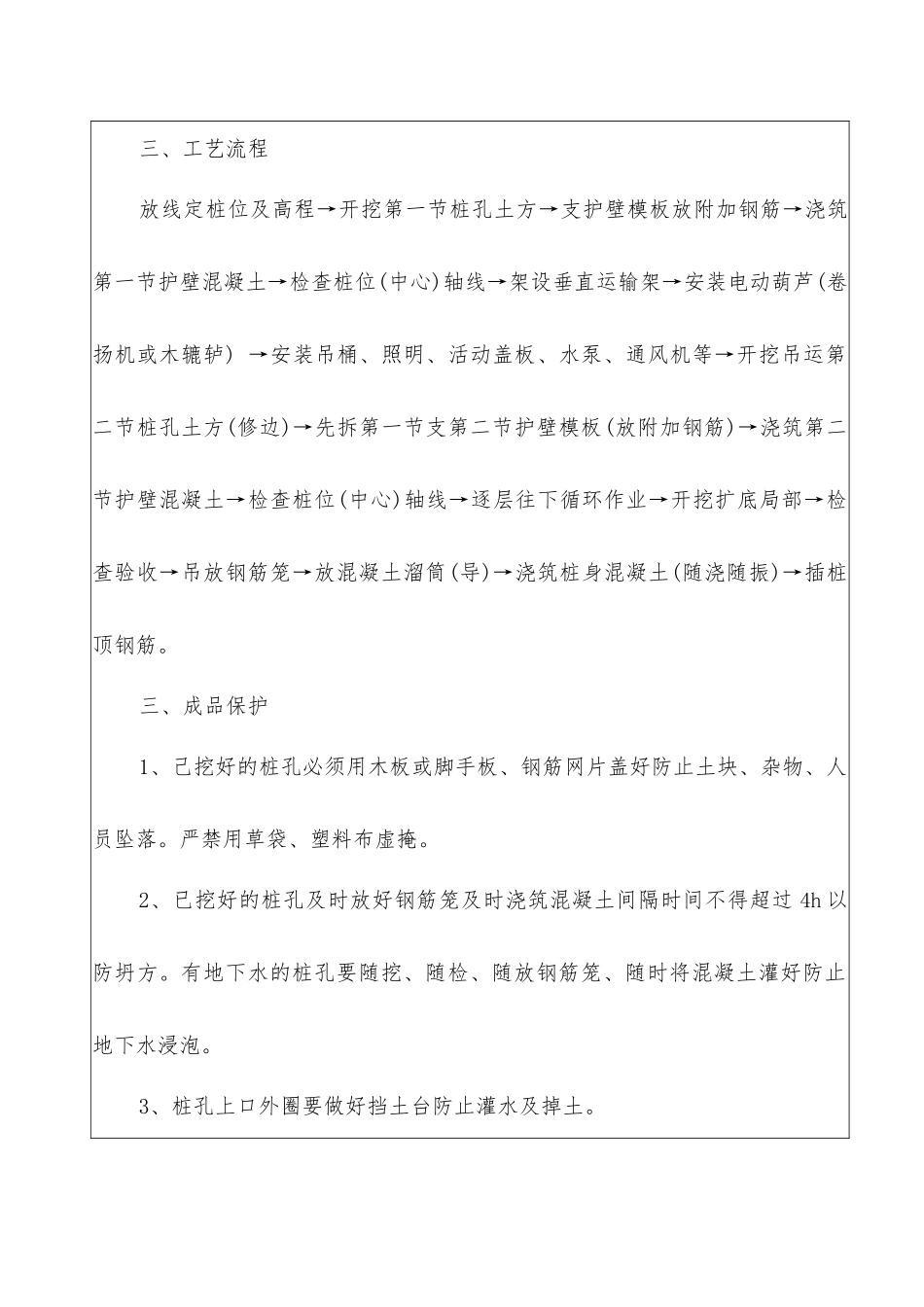

三、工艺流程放线定桩位及高程→开
