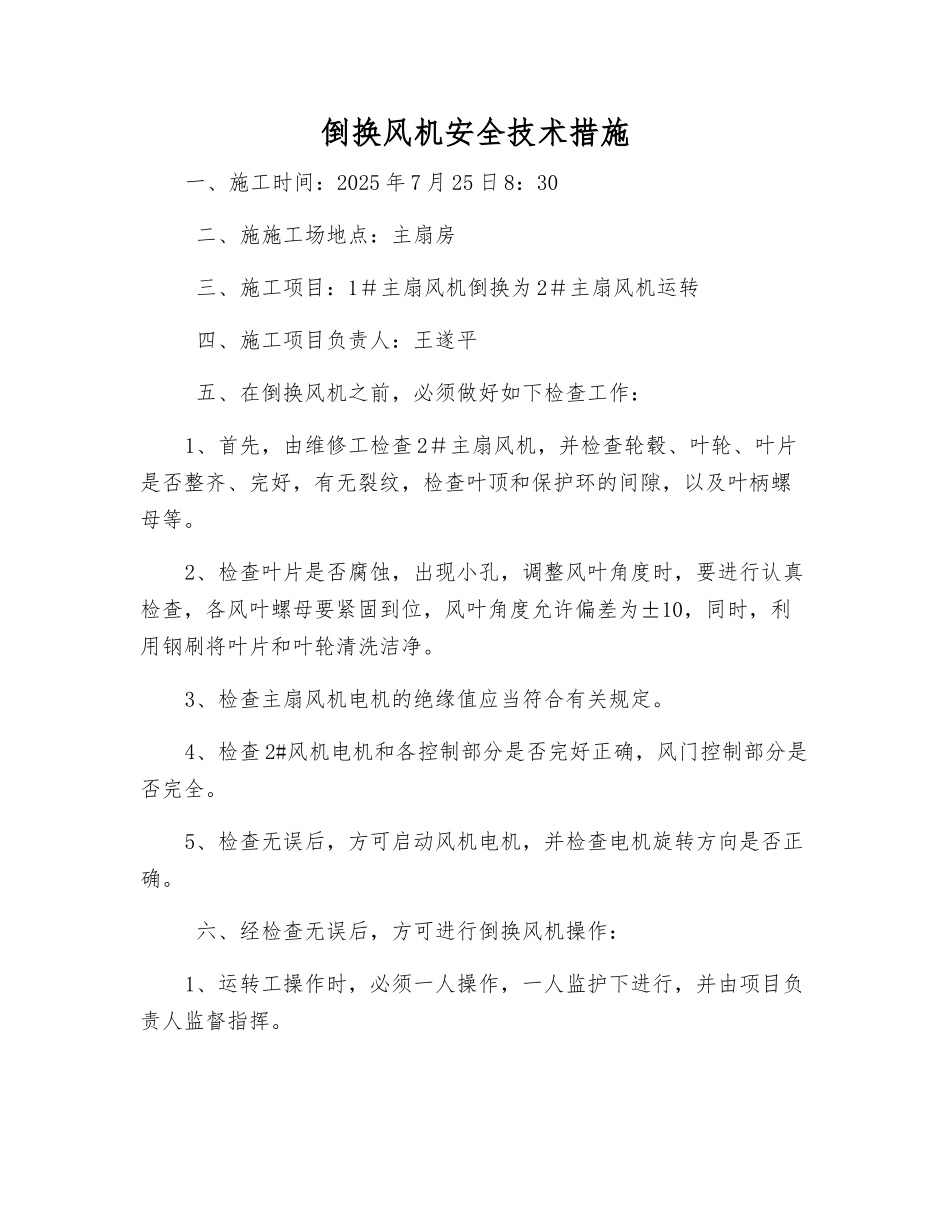

倒换风机安全技术措施一、施工时间:2025 年 7 月 25 日 8:30 二、施施工场地点:主扇房 三、施工项目:1#主扇风机倒换为 2#主扇风机运转 四、施工项目负责人:王遂平 五、在倒换风机之前,必须做好如下检查工作:1、首先,由维修工检查 2#主扇风机,并检查轮毂、叶轮、叶片是否整齐、完好,有无裂纹,检查叶顶和保护环的间隙,以及叶柄螺母等
2、检查叶片是否腐蚀,出现小孔,调整风叶角度时,要进行认真检查,各风叶螺母要紧固到位,风叶角度允许偏差为±10,同时,利用钢刷将叶片和叶轮清洗洁净
3、检查主扇风机电机的绝缘值应当符合有关规定
4、检查 2#风机电机和各控制部分是否完好正确,风门控制部分是否完全
5、检查无误后,方可启动风机电机,并检查电机旋转方向是否正确
六、经检查无误后,方可进行倒换风机操作:1、运转工操作时,必须一人操作,一人监护下进行,并由项目负责人监督指挥

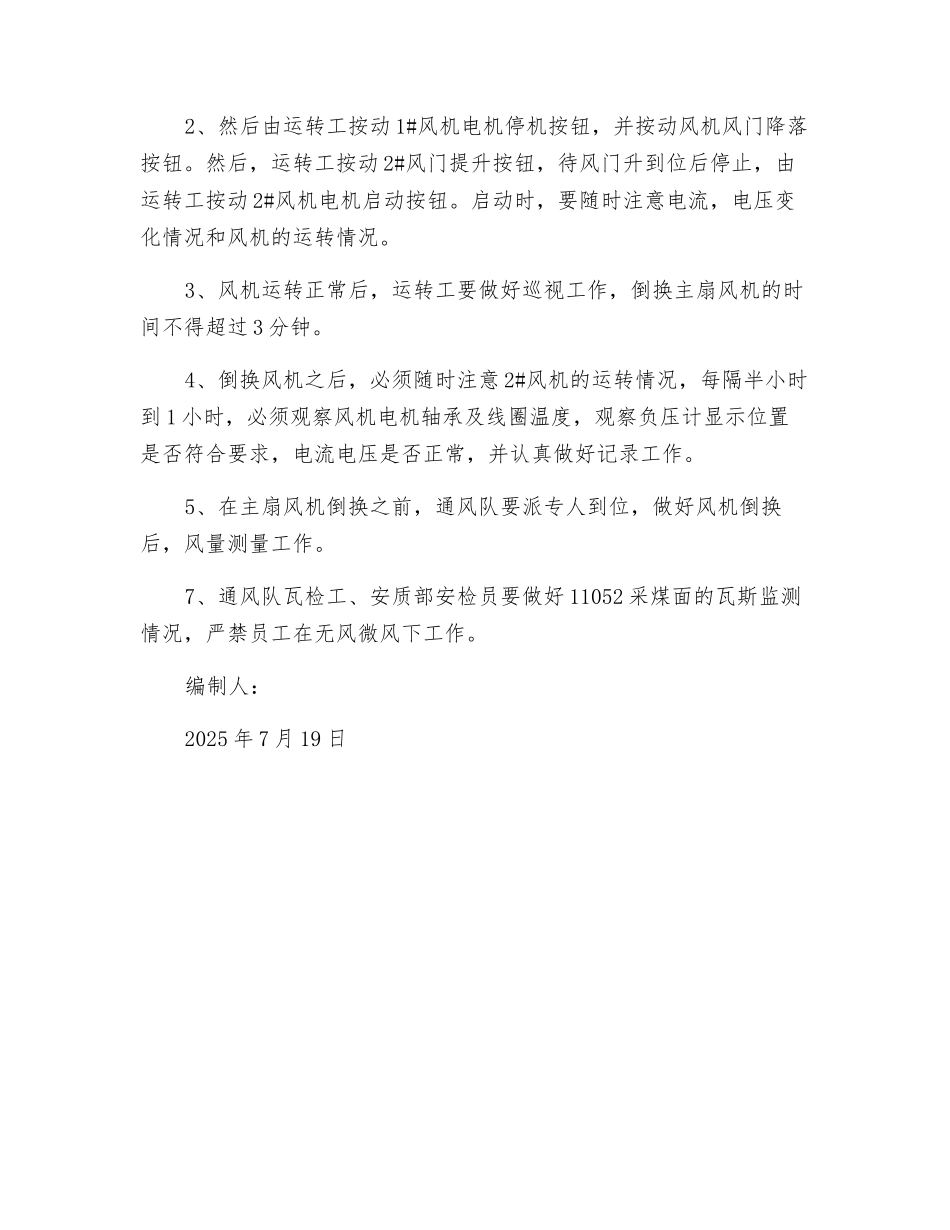

2、然后由运转工按动 1#风机电机停机按钮,并按动风机风门降落按钮
然后,运转工按动 2#风门提升按钮,待风门升到位后停止,由运转工按动 2#风机电机启动按钮
启动时,要随时注意电流,电压变化情况和风机的运转情况
3、风机运转正常后,运转工要做好巡视工作,倒换主扇风机的时间不得超过 3 分钟
4、倒换风机之后,必须随时注意 2#风机的运转情况,每隔半小时到 1 小时,必须观察风机电机轴承及线圈温度,观察负压计显示位置是否符合要求,电流电压是否正常,并认真做好记录工作
5、在主扇风机倒换之前,通风队要派专人到位,做好风机倒换后,风量测量工作
7、通风队瓦检工、安质部安检员要做好 11052 采煤面的瓦斯监测情况,严禁员工在无风微风下工作
编制人:2025 年 7 月 19 日
