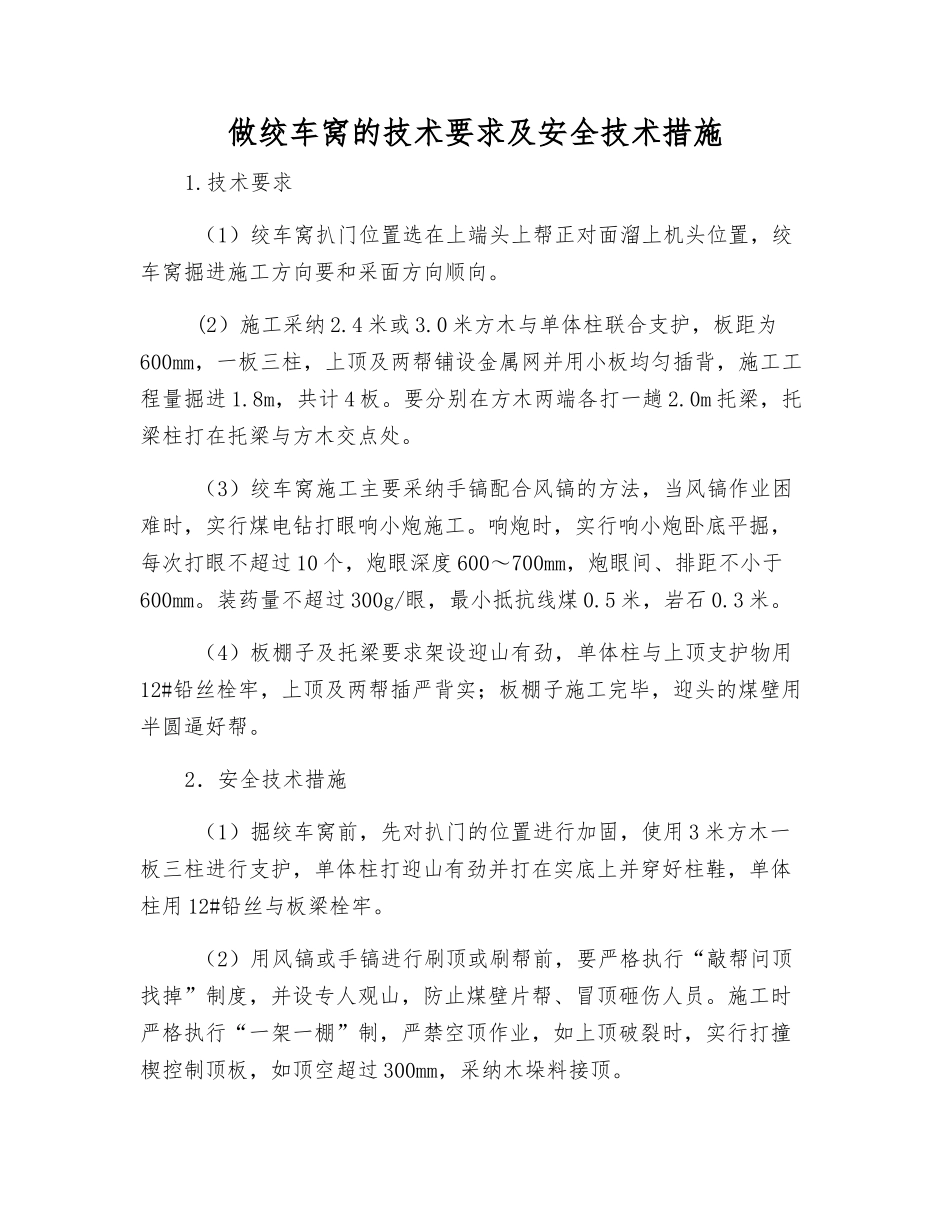

做绞车窝的技术要求及安全技术措施1
技术要求 (1)绞车窝扒门位置选在上端头上帮正对面溜上机头位置,绞车窝掘进施工方向要和采面方向顺向
(2)施工采纳 2
4 米或 3
0 米方木与单体柱联合支护,板距为600mm,一板三柱,上顶及两帮铺设金属网并用小板均匀插背,施工工程量掘进 1
8m,共计 4 板
要分别在方木两端各打一趟 2
0m 托梁,托梁柱打在托梁与方木交点处
(3)绞车窝施工主要采纳手镐配合风镐的方法,当风镐作业困难时,实行煤电钻打眼响小炮施工
响炮时,实行响小炮卧底平掘,每次打眼不超过 10 个,炮眼深度 600~700mm,炮眼间、排距不小于600mm
装药量不超过 300g/眼,最小抵抗线煤 0
5 米,岩石 0
(4)板棚子及托梁要求架设迎山有劲,单体柱与上顶支护物用12#铅丝栓牢,上顶及两帮插严背实;板棚子施工完毕,迎头的煤壁用半圆逼好帮
2.安全技术措施 (1)掘绞车窝前,先对扒门的位置进行加固,使用 3 米方木一板三柱进行支护,单体柱打迎山有劲并打在实底上并穿好柱鞋,单体柱用 12#铅丝与板梁栓牢
(2)用风镐或手镐进行刷顶或刷帮前,要严格执行“敲帮问顶找掉”制度,并设专人观山,防止煤壁片帮、冒顶砸伤人员
施工时严格执行“一架一棚”制,严禁空顶作业,如上顶破裂时,实行打撞楔控制顶板,如顶空超过 300mm,采纳木垛料接顶

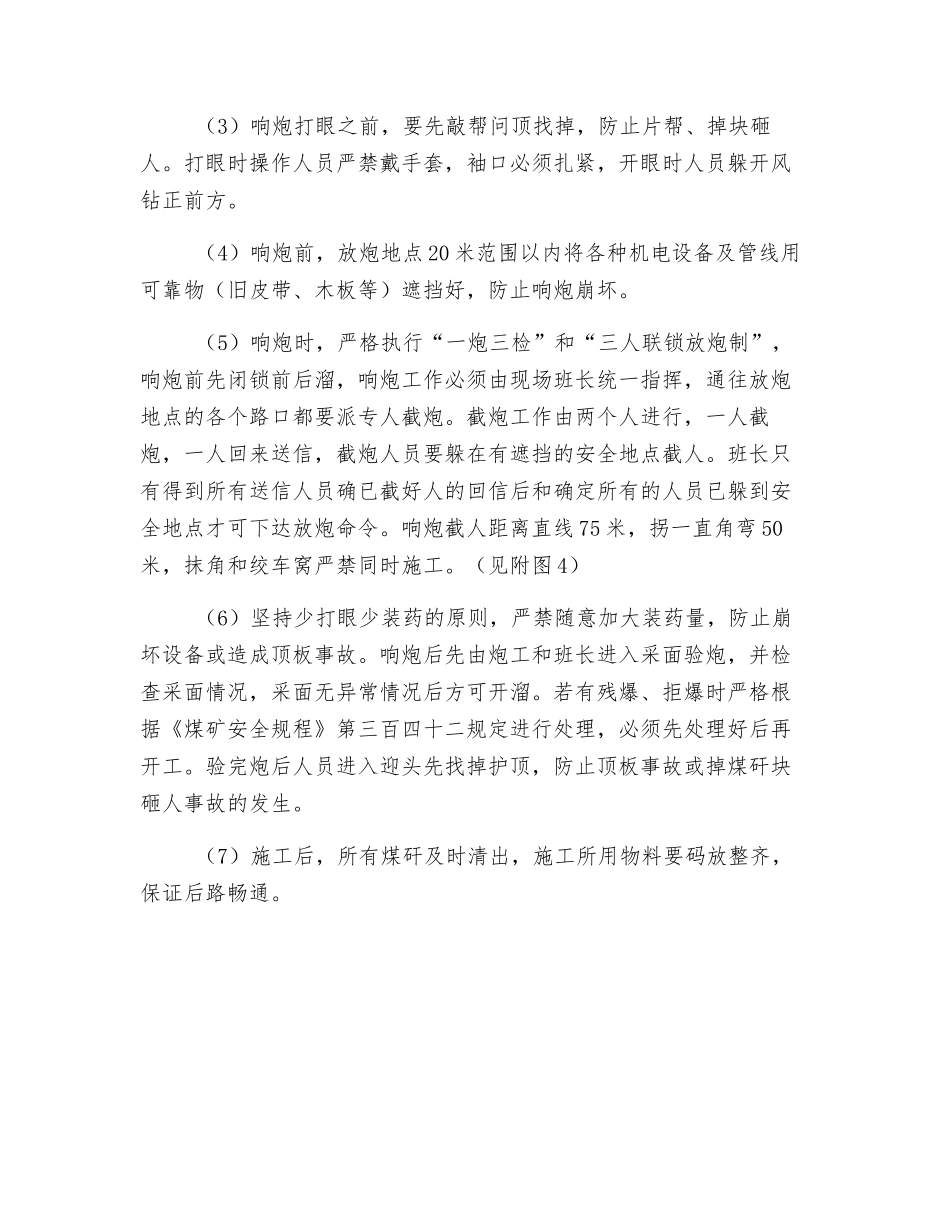

(3)响炮打眼之前,要先敲帮问顶找掉,防止片帮、掉块砸人
打眼时操作人员严禁戴手套,袖口必须扎紧,开眼时人员躲开风钻正前方
(4)响炮前,放炮地点 20 米范围以内将各种机电设备及管线用可靠物(旧皮带、木板等)遮挡好,防止响炮崩坏
(5)响炮时,严格执行“一炮三检”和“三人联锁放炮制”, 响炮前先闭锁前后溜,响炮工作必须由现场班长统一指挥,通往放炮地点的各个路口都要派专人截炮
截炮工作由两个人进行,一人截炮,
