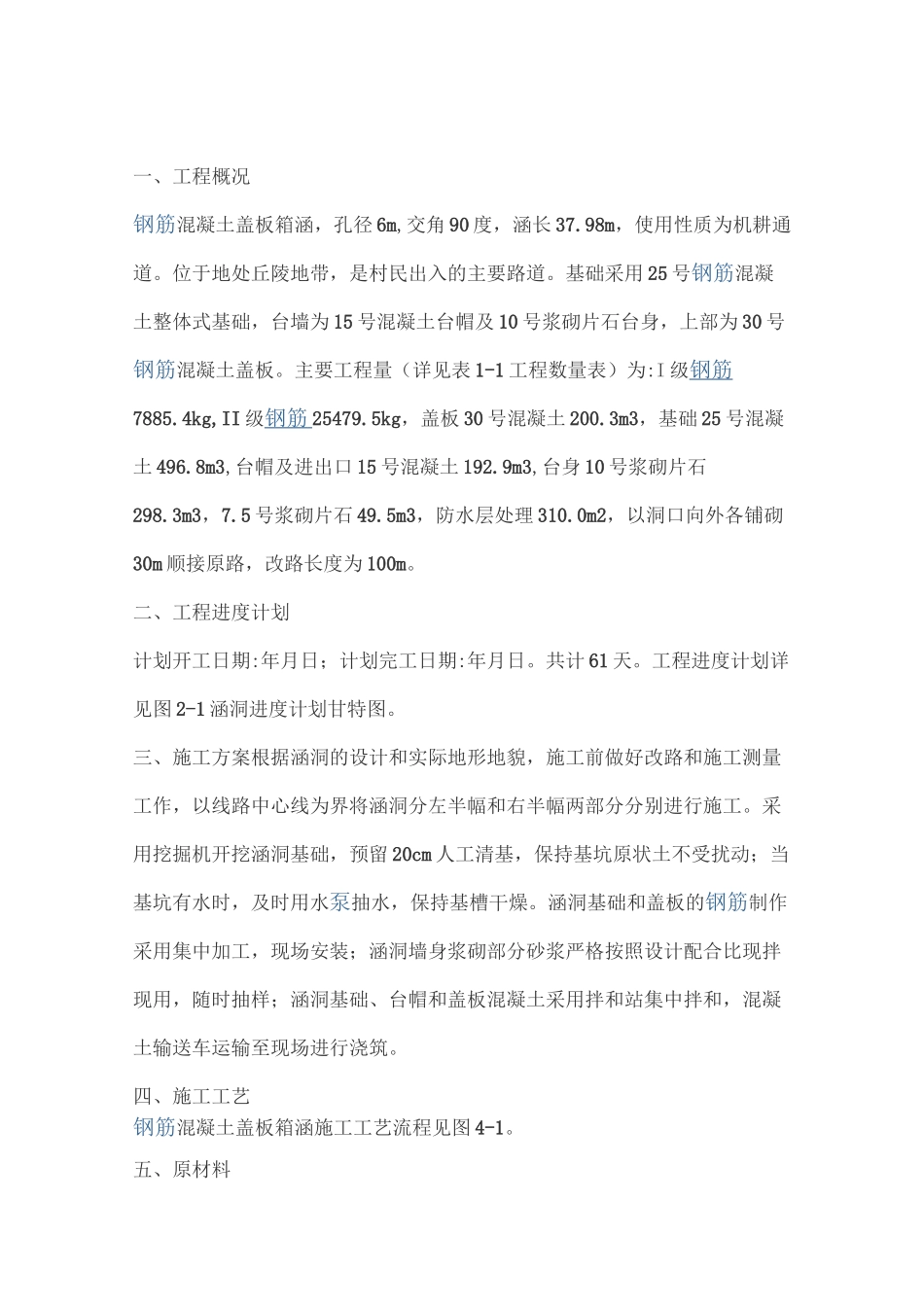

一、工程概况钢筋混凝土盖板箱涵,孔径 6m,交角 90 度,涵长 37.98m,使用性质为机耕通道。位于地处丘陵地带,是村民出入的主要路道。基础采用 25 号钢筋混凝土整体式基础,台墙为 15 号混凝土台帽及 10 号浆砌片石台身,上部为 30 号钢筋混凝土盖板。主要工程量(详见表 1-1 工程数量表)为:I 级钢筋7885.4kg,II 级钢筋 25479.5kg,盖板 30 号混凝土 200.3m3,基础 25 号混凝土 496.8m3,台帽及进出口 15 号混凝土 192.9m3,台身 10 号浆砌片石298.3m3,7.5 号浆砌片石 49.5m3,防水层处理 310.0m2,以洞口向外各铺砌30m 顺接原路,改路长度为 100m。二、工程进度计划计划开工日期:年月日;计划完工日期:年月日。共计 61 天。工程进度计划详见图 2-1 涵洞进度计划甘特图。三、施工方案根据涵洞的设计和实际地形地貌,施工前做好改路和施工测量工作,以线路中心线为界将涵洞分左半幅和右半幅两部分分别进行施工。采用挖掘机开挖涵洞基础,预留 20cm 人工清基,保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥。涵洞基础和盖板的钢筋制作采用集中加工,现场安装;涵洞墙身浆砌部分砂浆严格按照设计配合比现拌现用,随时抽样;涵洞基础、台帽和盖板混凝土采用拌和站集中拌和,混凝土输送车运输至现场进行浇筑。四、施工工艺钢筋混凝土盖板箱涵施工工艺流程见图 4-1。五、原材料1、石料(1)、石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷。石料强度不小于 40 号,满足设计要求。(2)、石料不得含有防碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质。(3)片石的厚度不应小于 150mm(卵形和薄片者不得使用)。镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿。在角隅处使用较大石料,大致粗凿方正。(4)块石应大致方正,上下面大致平行。石料厚度 200〜300m,石料宽度及长度应分别为石料厚度的 1〜1.5 倍和 1.5〜3 倍。石料的尖锐边角应凿去。所有垂直于外露面的镶面石的表面,其凹陷深度不得大于 20m。角隅石或墩尖端的镶面石,根据需要应修凿至所需形状。2、砂浆砂浆强度等级应符合设计要求和监理工程师要求。砂浆强度等级系指70.7mmx70.7mmx70.7mm 标准立方体试件,在温度 20°C±3°C、相对湿度不小于 90%中养生 28 天,经抗压试验所得的极限抗压强度值,以 Mpa 表示。砂浆中砂宜用中砂或粗砂,砂的...
