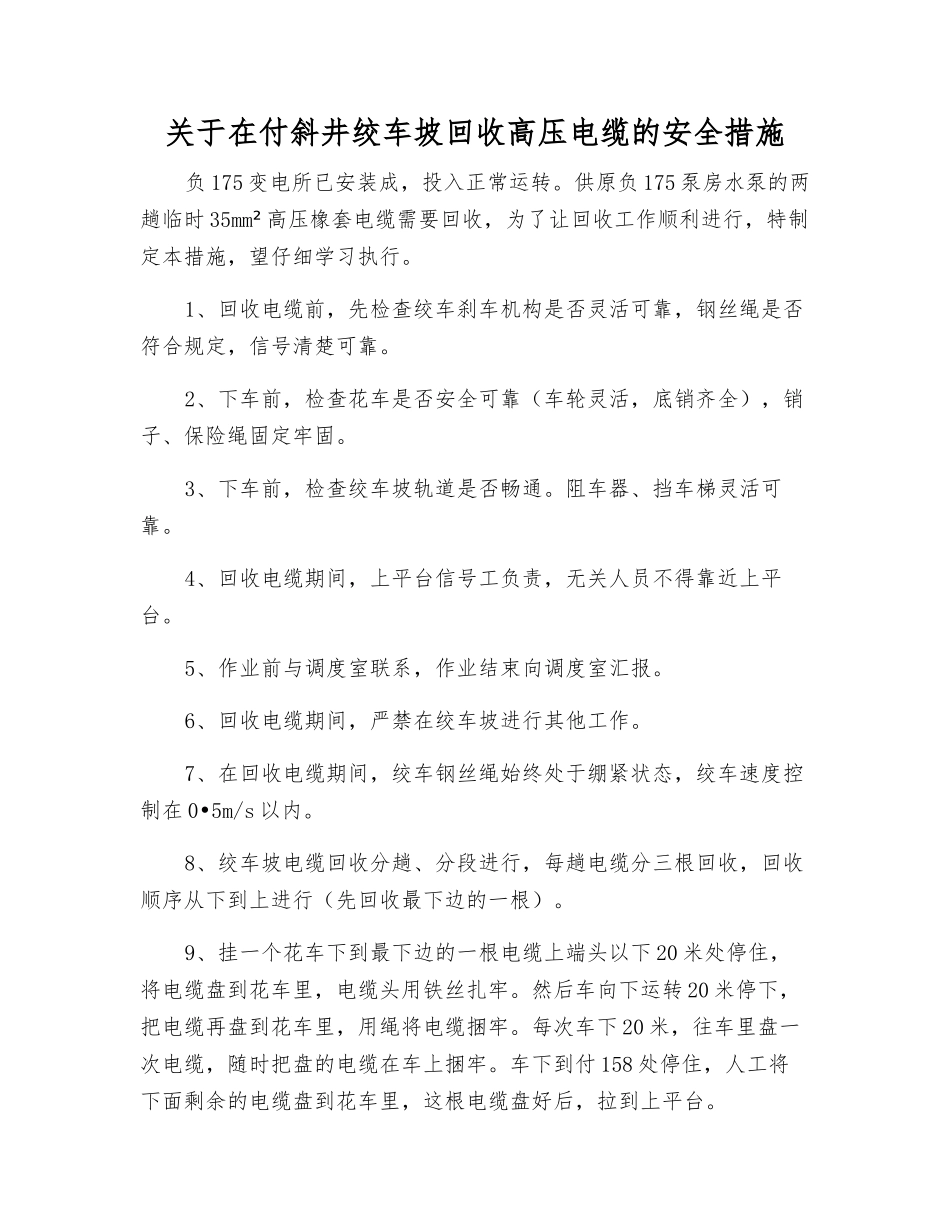

关于在付斜井绞车坡回收高压电缆的安全措施负 175 变电所已安装成,投入正常运转
供原负 175 泵房水泵的两趟临时 35mm² 高压橡套电缆需要回收,为了让回收工作顺利进行,特制定本措施,望仔细学习执行
1、回收电缆前,先检查绞车刹车机构是否灵活可靠,钢丝绳是否符合规定,信号清楚可靠
2、下车前,检查花车是否安全可靠(车轮灵活,底销齐全),销子、保险绳固定牢固
3、下车前,检查绞车坡轨道是否畅通
阻车器、挡车梯灵活可靠
4、回收电缆期间,上平台信号工负责,无关人员不得靠近上平台
5、作业前与调度室联系,作业结束向调度室汇报
6、回收电缆期间,严禁在绞车坡进行其他工作

7、在回收电缆期间,绞车钢丝绳始终处于绷紧状态,绞车速度控制在 0 5m/s•以内
8、绞车坡电缆回收分趟、分段进行,每趟电缆分三根回收,回收顺序从下到上进行(先回收最下边的一根)
9、挂一个花车下到最下边的一根电缆上端头以下 20 米处停住,将电缆盘到花车里,电缆头用铁丝扎牢
然后车向下运转 20 米停下,把电缆再盘到花车里,用绳将电缆捆牢
每次车下 20 米,往车里盘一次电缆,随时把盘的电缆在车上捆牢
车下到付 158 处停住,人工将下面剩余的电缆盘到花车里,这根电缆盘好后,拉到上平台
10、换一个花车下到第二根电缆的上端头下 20 米处停下,将电缆盘到花车里,电缆头用铁丝捆牢
然后车向下运转 20 米停下,再把电缆盘到花车里,用绳捆牢,每次车下 20 米,往车里盘一次电缆,随时把电缆在车上捆牢
直至将这根电缆全部盘到车里为止,拉到上平台
11、再换一个花车下到第三根电缆的下电缆头上 10 米处停住,把电缆盘到花车里,用绳捆牢;然后车向上运转 20 米处停下,再把电缆盘到车里,用绳捆牢;每次运转 20 米,往车里盘一次电缆,随时把电缆在车上捆牢,直至将这根电缆盘到上平台
上平台至付 10 变电所的电缆人工
