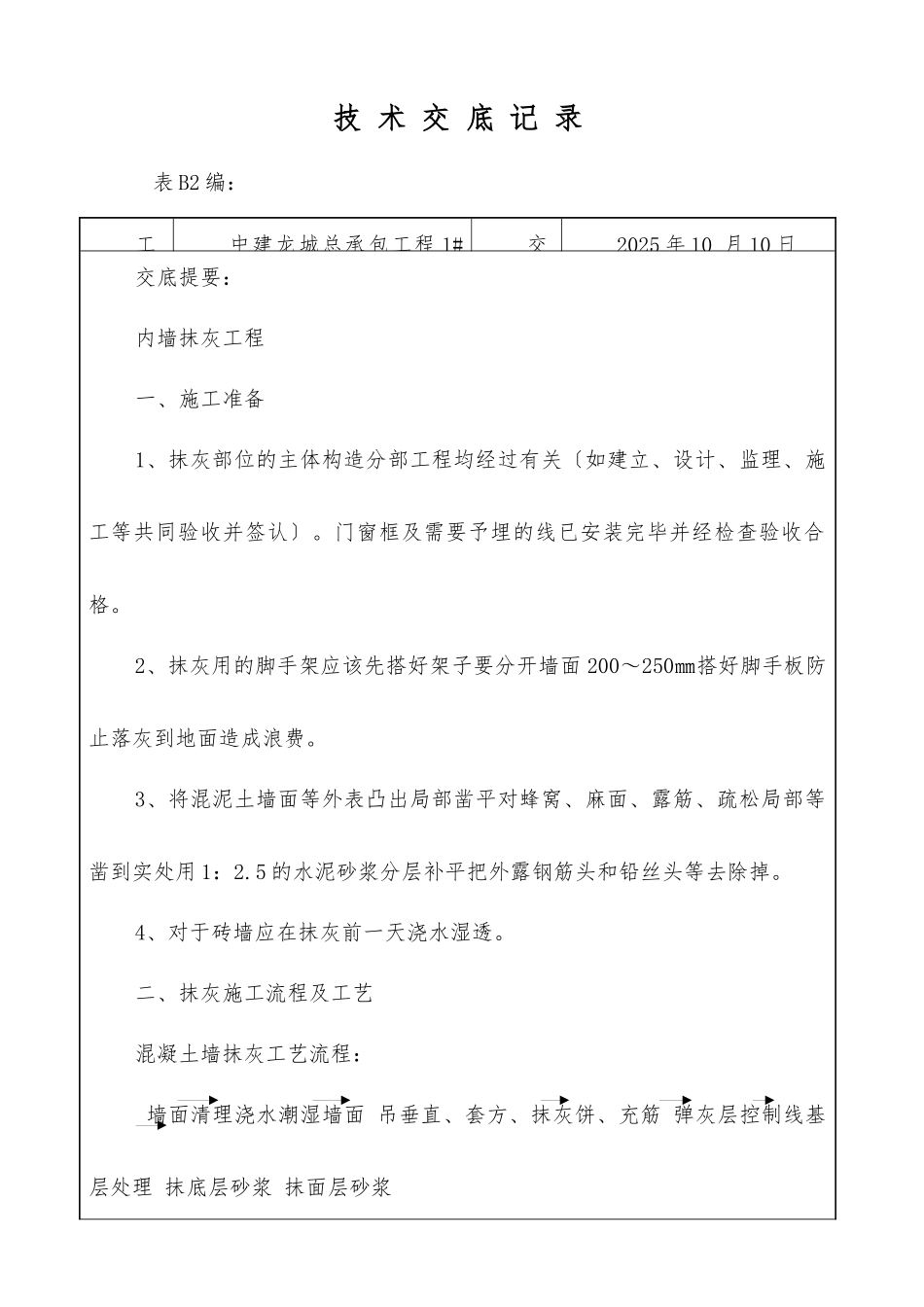

技 术 交 底 记 录表 B2 编:工中建龙城总承包工程 1#交2025 年 10 月 10 日交底提要:内墙抹灰工程一、施工准备1、抹灰部位的主体构造分部工程均经过有关〔如建立、设计、监理、施工等共同验收并签认〕
门窗框及需要予埋的线已安装完毕并经检查验收合格
2、抹灰用的脚手架应该先搭好架子要分开墙面 200~250㎜搭好脚手板防止落灰到地面造成浪费
3、将混泥土墙面等外表凸出局部凿平对蜂窝、麻面、露筋、疏松局部等凿到实处用 1:2
5 的水泥砂浆分层补平把外露钢筋头和铅丝头等去除掉
4、对于砖墙应在抹灰前一天浇水湿透

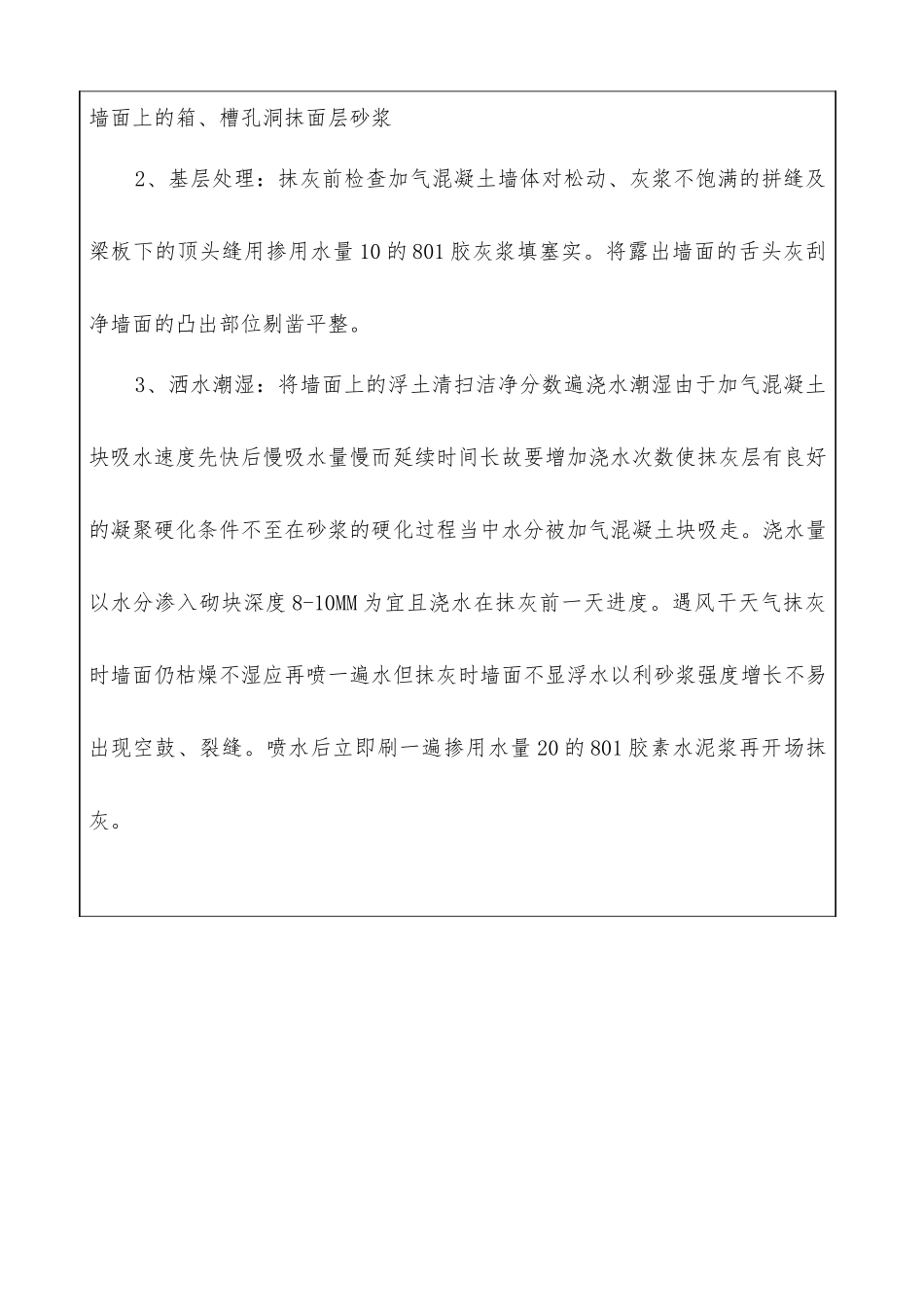

二、抹灰施工流程及工艺混凝土墙抹灰工艺流程: 墙面清理浇水潮湿墙面 吊垂直、套方、抹灰饼、充筋 弹灰层控制线基层处理 抹底层砂浆 抹面层砂浆 、对于混凝土面先用水潮湿基层将墙面上残存的砂浆、污垢、灰尘等清理洁净
另外由于混凝土墙外表相对光滑因此先将素水泥浆用笤帚甩掸于墙上使其外表粗糙不平以利抹灰与之粘结结实
、吊垂直、套方找规矩:分别在窗口角、垛、墙面等地方吊垂直套方抹灰饼并按灰饼冲筋后在墙面上弹出抹灰灰层控制线
、抹底层砂浆:先在基层外表涂刷 1:4 配合比的 801 胶素水泥浆一道紧接着抹 1:3 水泥砂浆每遍厚度 7-8MM 分两遍成活分层与所冲筋抹平共 15 厚
、抹面层砂浆:底层砂浆抹好后底层砂浆五、六成干时即可抹面层砂浆根据设计要求和实际情况在底层砂浆抹好后第二天再抹 5 厚 1:3 水泥砂浆
抹前先将墙面潮湿抹时先薄薄地刮一层水泥膏使其与底灰粘牢紧接着抹面层砂浆用杠横竖刮平木抹子搓毛铁抹子溜光、压实
待其外表无明水时用软毛刷蘸水垂直于地面的同一方向轻刷一遍以保证面层灰的颜色一致防止和减少收缩裂缝

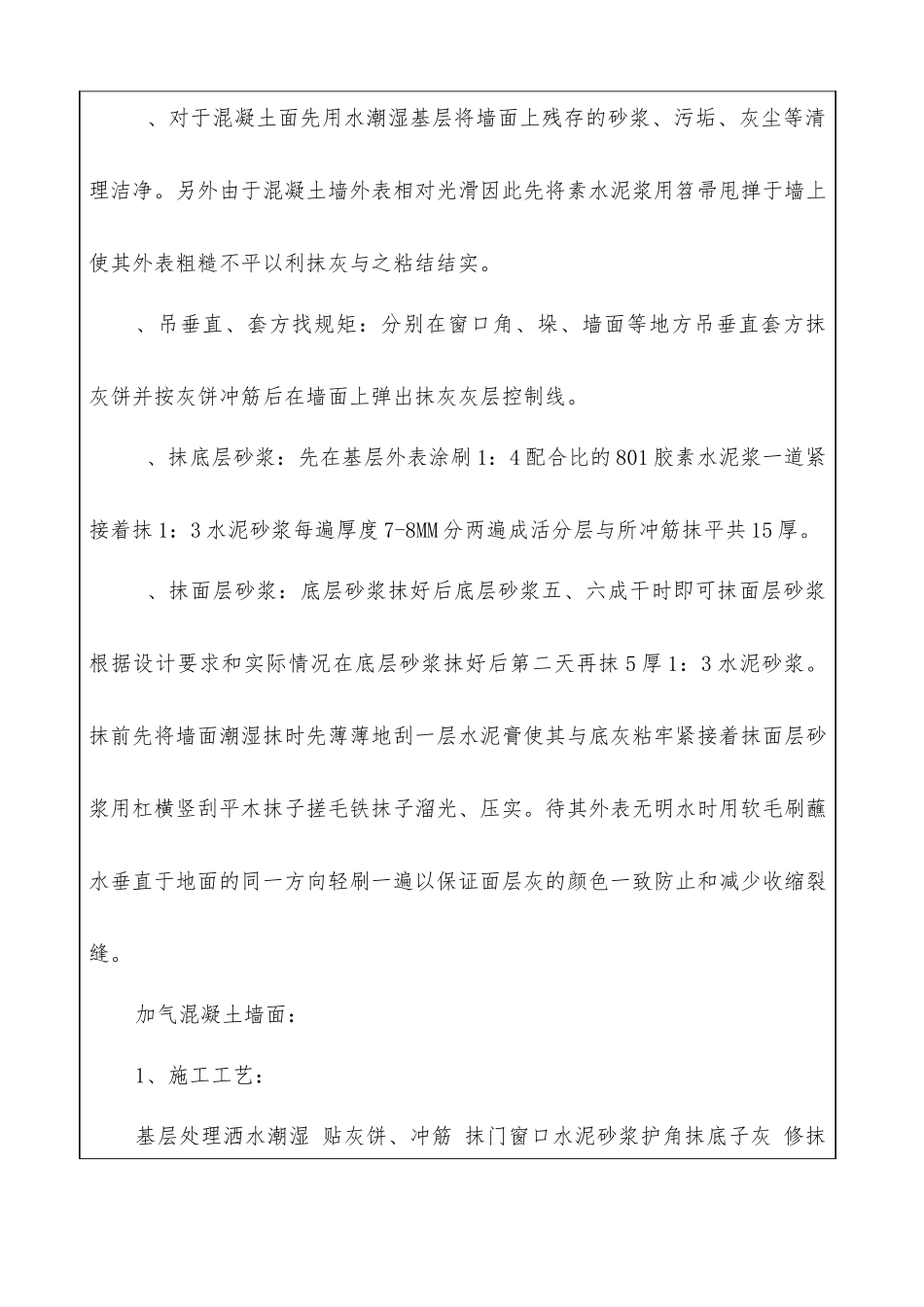

加气混凝土墙面:1、施工工艺:基层处理洒水潮湿 贴灰饼、冲筋 抹门窗口水泥砂浆护角抹底子灰 修抹墙面上的箱、槽孔洞抹面层砂浆2、基层处理:抹灰
