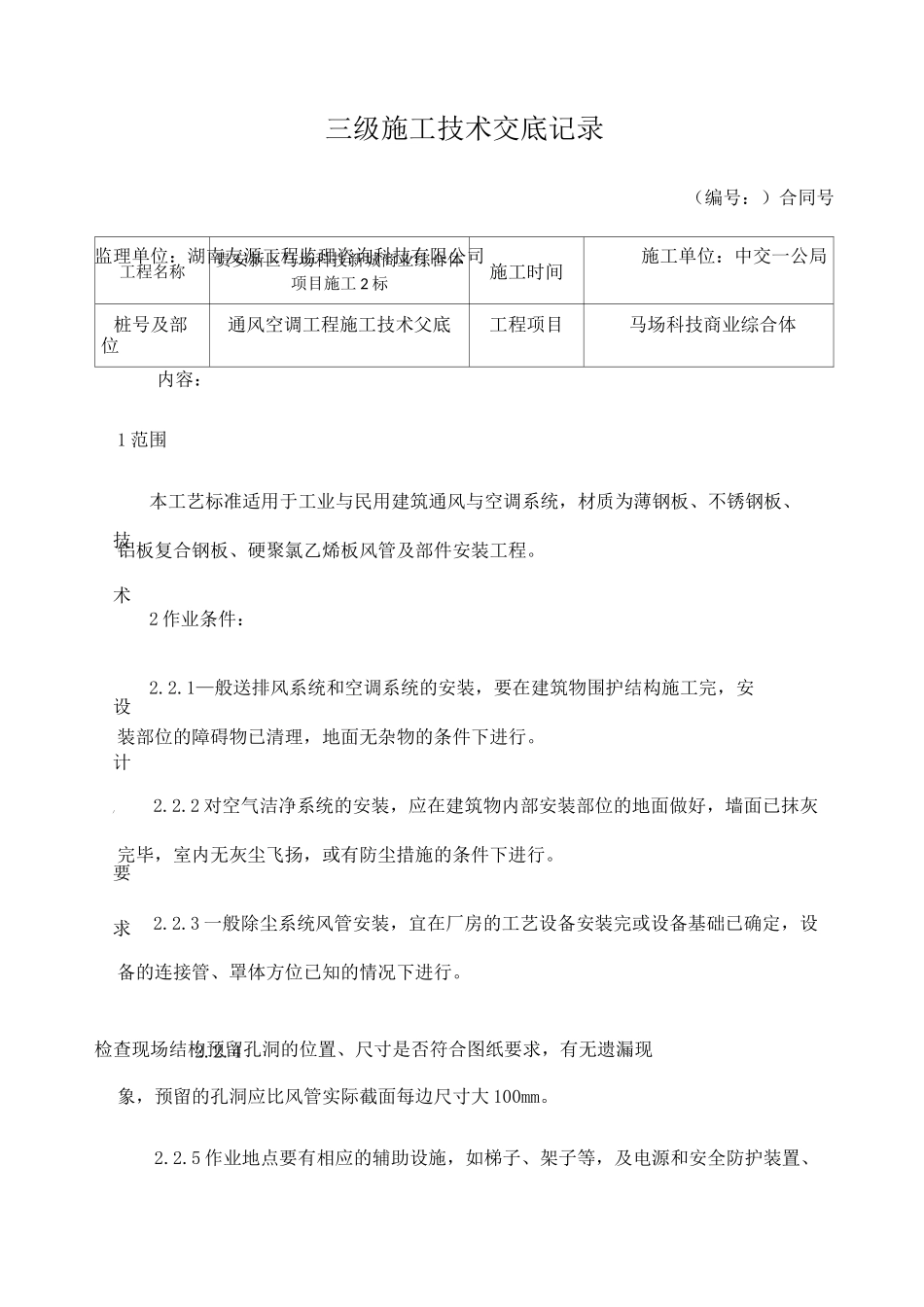

三级施工技术交底记录(编号:)合同号工程名称贵安新区马场科技新城商业综合体项目施工 2 标施工时间桩号及部位通风空调工程施工技术父底工程项目马场科技商业综合体内容:1 范围本工艺标准适用于工业与民用建筑通风与空调系统,材质为薄钢板、不锈钢板、铝板复合钢板、硬聚氯乙烯板风管及部件安装工程
2 作业条件:2
1—般送排风系统和空调系统的安装,要在建筑物围护结构施工完,安装部位的障碍物已清理,地面无杂物的条件下进行
2 对空气洁净系统的安装,应在建筑物内部安装部位的地面做好,墙面已抹灰完毕,室内无灰尘飞扬,或有防尘措施的条件下进行
3 一般除尘系统风管安装,宜在厂房的工艺设备安装完或设备基础已确定,设备的连接管、罩体方位已知的情况下进行
检查现场结构预留孔洞的位置、尺寸是否符合图纸要求,有无遗漏现象,预留的孔洞应比风管实际截面每边尺寸大 100mm
5 作业地点要有相应的辅助设施,如梯子、架子等,及电源和安全防护装置、监理单位:湖南友源工程监理咨询科技有限公司施工单位:中交一公局技术设计/要求2
4消防器材等
6 风管安装应有设计的图纸及大样图,并有施工员的技术、质量、安全父底
3 操作工艺3
1 工艺流程:确定标—>制作吊—>设置吊—>安装吊架高架占八、、预检—>风管 —>法兰连接(垫料穿螺丝)风管排一列无法兰连接(抱箍式插条式)一安装就位找平找一检验一评定正3
2 确定标咼:按照设计图纸并参照土建基准钱找出风管标高
3 制作吊架:3
1 标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式(图 4—10)
2 风管支、吊架的制作应按照标准编制用料规格和作法制作
3 风管支、吊架的制作应注意的问题:3
1 支架的悬臂、吊架的吊铁采用角钢或槽钢制成;斜撑的材料为角钢;吊杆采用圆钢;扁铁用来制作抱箍
