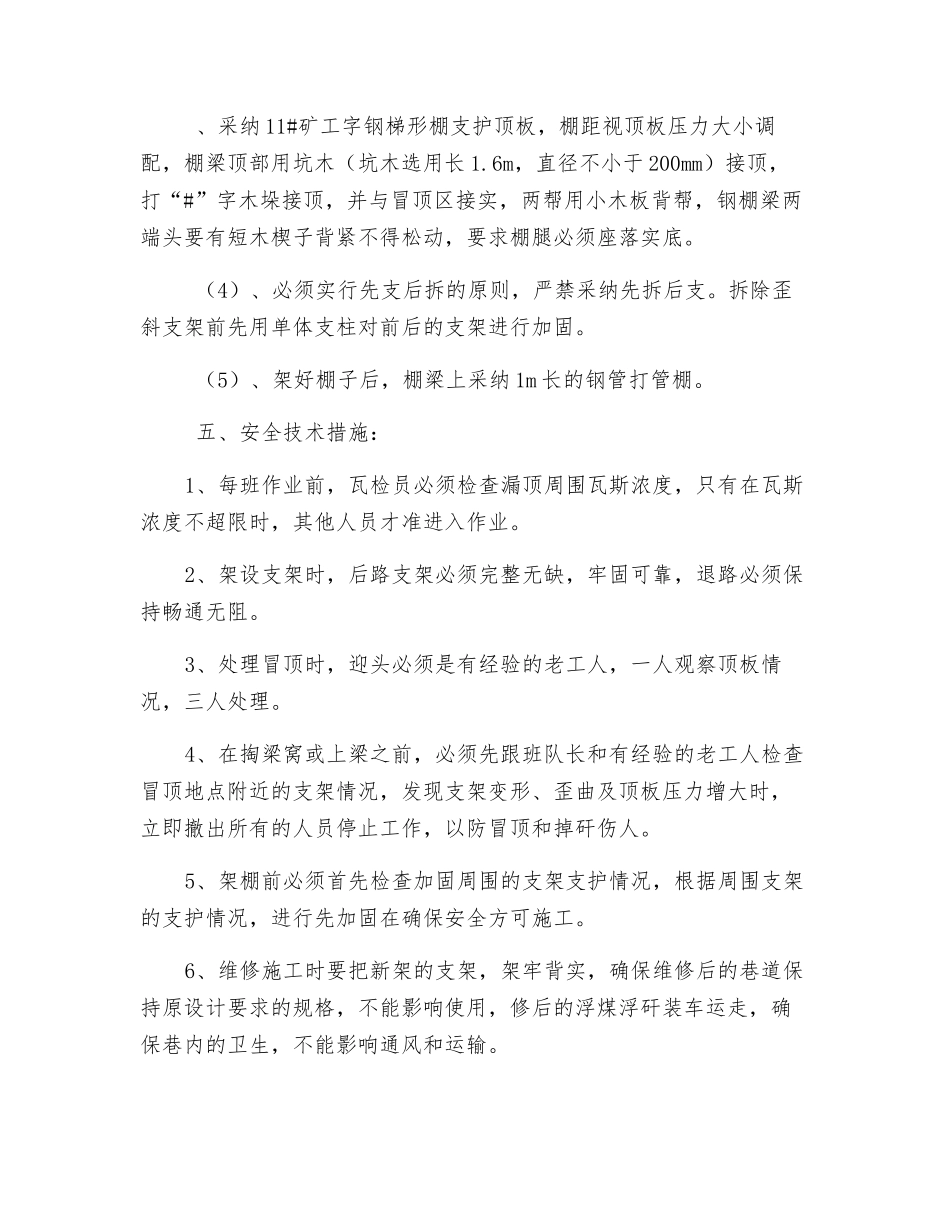

北运巷处理漏顶安全技术措施因我矿停产时间较长,距离上区段采空区较近,导致+1813 北运巷局部漏顶,支架变形严重,部分矸石滑落,空顶严重,通风系统不畅通,经矿领导讨论决定,对+1813 北运巷漏顶处理,为了进一步保证处理漏顶安全有序的进行,特制定本安全技术措施,请相关人员仔细贯彻学习,并严格根据本安全技术措施执行。 一、维修地点: +1813 水平北运输大巷。 二、维修内容: 处理漏顶主要工程:共四处漏顶,把漏煤矸清理洁净;采纳坑木接顶;重新架设梯形棚;棚梁上打管棚。处理漏顶负责人:耿显平,工期 2 天。 三、人员配备: 维修+1813 北运巷,配备瓦检员 1 人,安全员 1 人,维修工 2人,合计 4 人。 四、施工工艺 (1)、处理漏顶前,要把障碍物清理洁净,确保退路畅通,及时在冒顶区的边缘打戴帽点柱,防止冒顶区域的扩大。 (2)、处理冒顶时,首先用 2.0 米以上长柄工具由外向里处理洁净顶帮活矸,顶板处理好后,及时支设戴帽柱临时维护顶板。 、采纳 11#矿工字钢梯形棚支护顶板,棚距视顶板压力大小调配,棚梁顶部用坑木(坑木选用长 1.6m,直径不小于 200mm)接顶,打“#”字木垛接顶,并与冒顶区接实,两帮用小木板背帮,钢棚梁两端头要有短木楔子背紧不得松动,要求棚腿必须座落实底。 (4)、必须实行先支后拆的原则,严禁采纳先拆后支。拆除歪斜支架前先用单体支柱对前后的支架进行加固。 (5)、架好棚子后,棚梁上采纳 1m 长的钢管打管棚。 五、安全技术措施:1、每班作业前,瓦检员必须检查漏顶周围瓦斯浓度,只有在瓦斯浓度不超限时,其他人员才准进入作业。2、架设支架时,后路支架必须完整无缺,牢固可靠,退路必须保持畅通无阻。3、处理冒顶时,迎头必须是有经验的老工人,一人观察顶板情况,三人处理。4、在掏梁窝或上梁之前,必须先跟班队长和有经验的老工人检查冒顶地点附近的支架情况,发现支架变形、歪曲及顶板压力增大时,立即撤出所有的人员停止工作,以防冒顶和掉矸伤人。5、架棚前必须首先检查加固周围的支架支护情况,根据周围支架的支护情况,进行先加固在确保安全方可施工。6、维修施工时要把新架的支架,架牢背实,确保维修后的巷道保持原设计要求的规格,不能影响使用,修后的浮煤浮矸装车运走,确保巷内的卫生,不能影响通风和运输。7、接顶作业时,只准一人进行,必须设专人(有经验的老工人)观察顶板动态,其他人递送木料,发现异常情况时,立即停止作业。待处...
