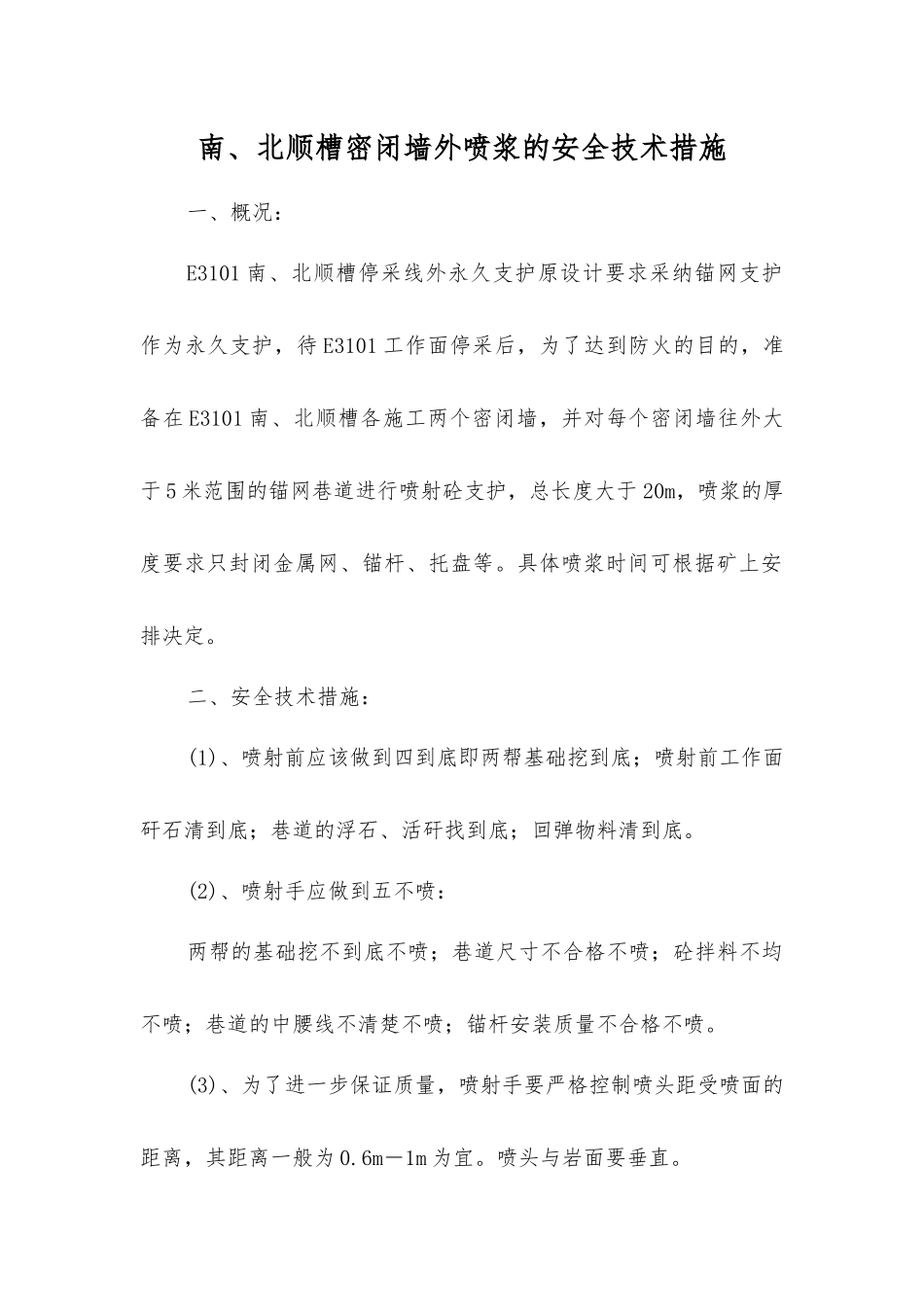

南、北顺槽密闭墙外喷浆的安全技术措施一、概况:E3101 南、北顺槽停采线外永久支护原设计要求采纳锚网支护作为永久支护,待 E3101 工作面停采后,为了达到防火的目的,准备在 E3101 南、北顺槽各施工两个密闭墙,并对每个密闭墙往外大于 5 米范围的锚网巷道进行喷射砼支护,总长度大于 20m,喷浆的厚度要求只封闭金属网、锚杆、托盘等
具体喷浆时间可根据矿上安排决定
二、安全技术措施:(1)、喷射前应该做到四到底即两帮基础挖到底;喷射前工作面矸石清到底;巷道的浮石、活矸找到底;回弹物料清到底
(2)、喷射手应做到五不喷:两帮的基础挖不到底不喷;巷道尺寸不合格不喷;砼拌料不均不喷;巷道的中腰线不清楚不喷;锚杆安装质量不合格不喷
(3)、为了进一步保证质量,喷射手要严格控制喷头距受喷面的距离,其距离一般为 0
6m-1m 为宜
喷头与岩面要垂直

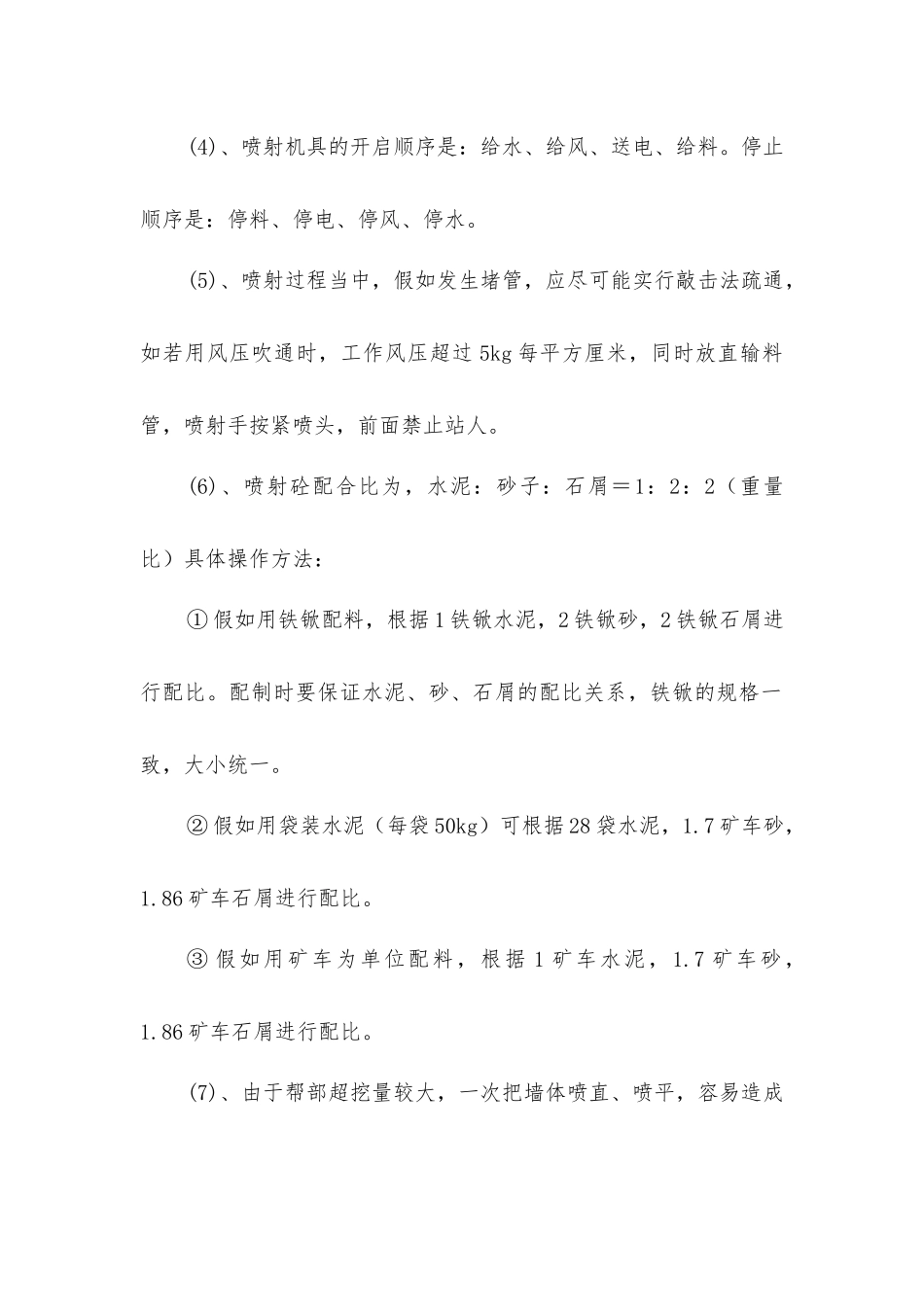

(4)、喷射机具的开启顺序是:给水、给风、送电、给料
停止顺序是:停料、停电、停风、停水
(5)、喷射过程当中,假如发生堵管,应尽可能实行敲击法疏通,如若用风压吹通时,工作风压超过 5kg 每平方厘米,同时放直输料管,喷射手按紧喷头,前面禁止站人
(6)、喷射砼配合比为,水泥:砂子:石屑=1:2:2(重量比)具体操作方法:① 假如用铁锨配料,根据 1 铁锨水泥,2 铁锨砂,2 铁锨石屑进行配比
配制时要保证水泥、砂、石屑的配比关系,铁锨的规格一致,大小统一
② 假如用袋装水泥(每袋 50kg)可根据 28 袋水泥,1
7 矿车砂,1
86 矿车石屑进行配比
③ 假如用矿车为单位配料,根据 1 矿车水泥,1
7 矿车砂,1
86 矿车石屑进行配比
(7)、由于帮部超挖量较大,一次把墙体喷直、喷平,容易造成砼脱落,造成浪费,故采纳分次喷浆法

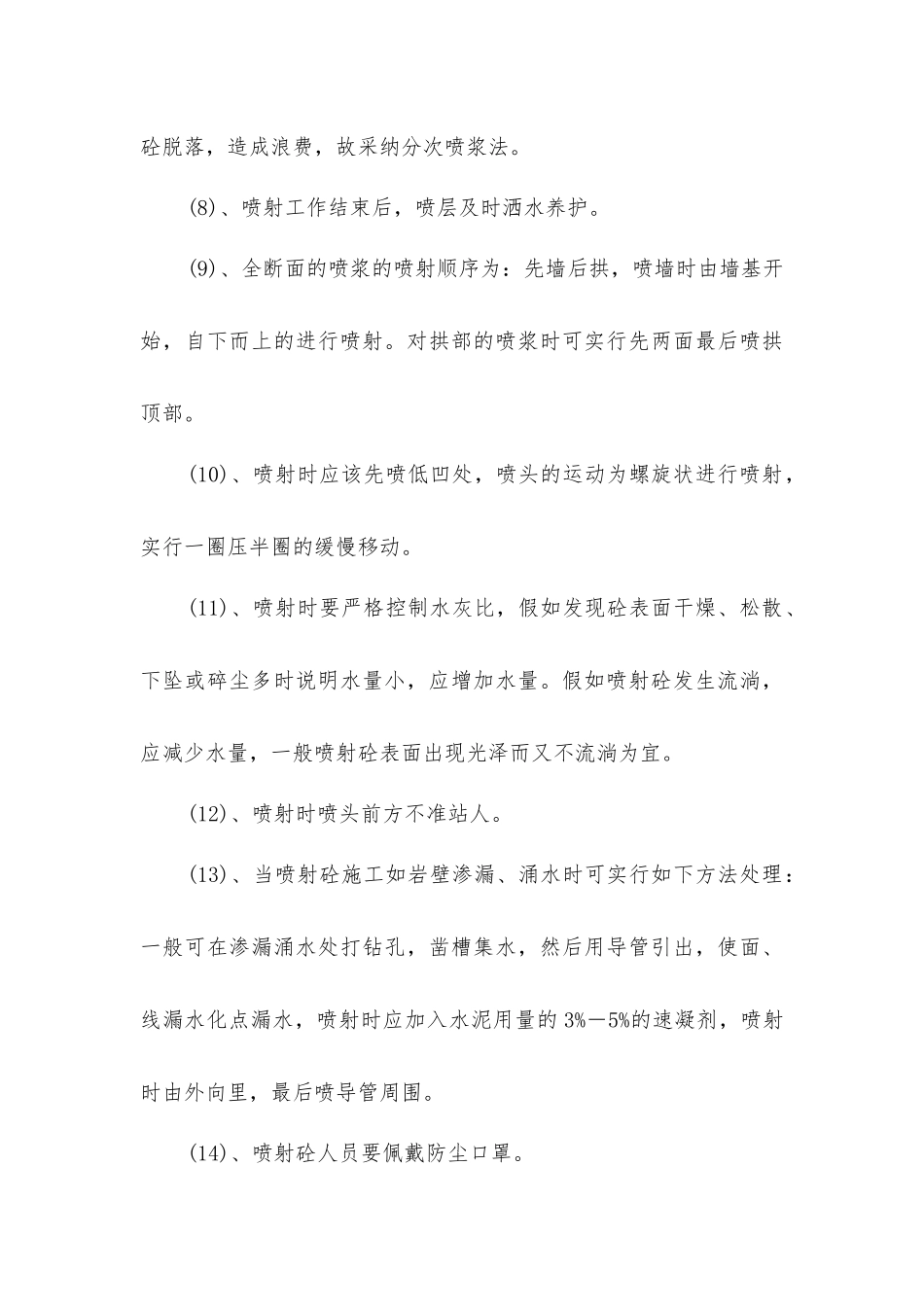

(8)、喷射工作结束后,喷层及时洒水养护
(9)、全断面的喷浆的喷射顺序为:先墙后拱,喷墙时由墙基
