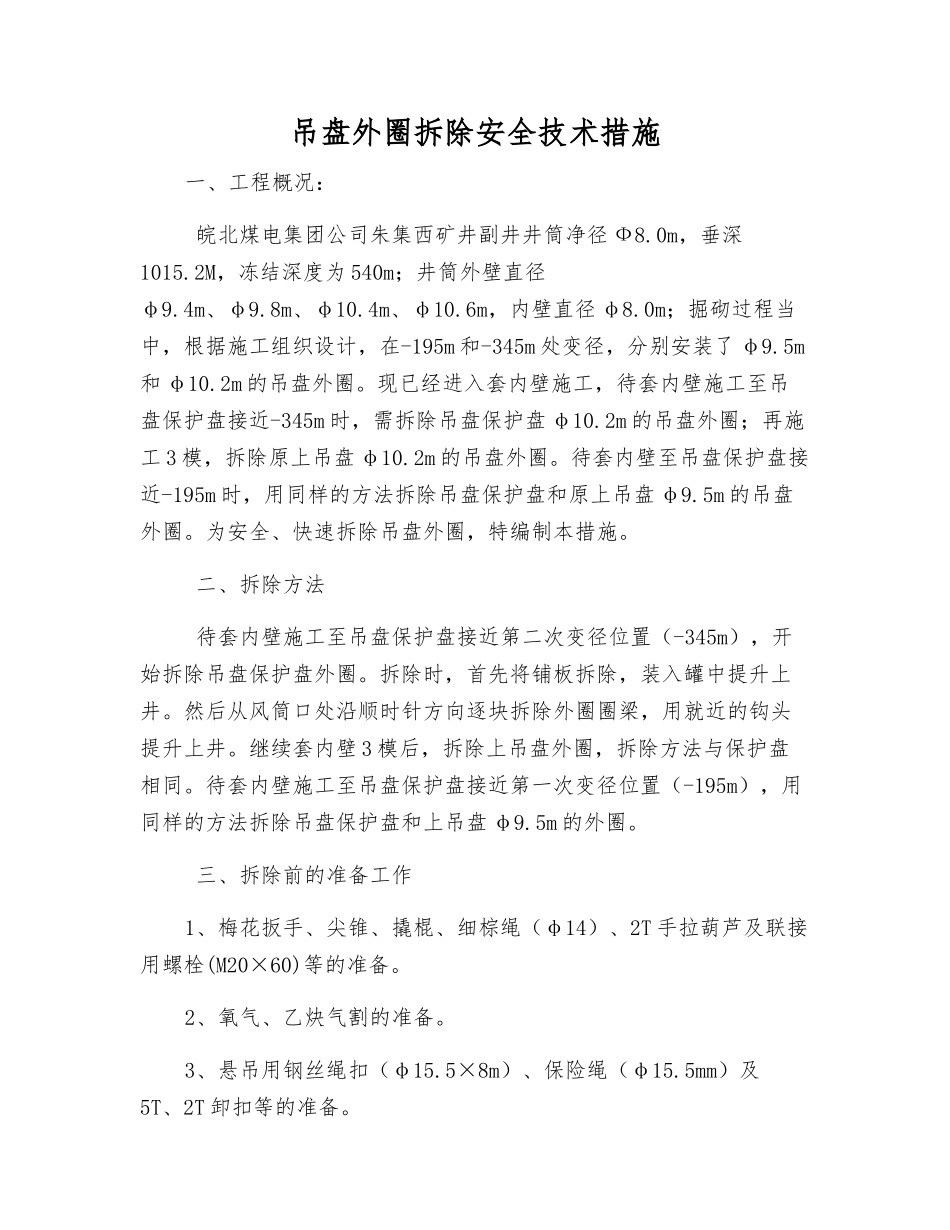

吊盘外圈拆除安全技术措施一、工程概况: 皖北煤电集团公司朱集西矿井副井井筒净径 Ф8
0m,垂深1015
2M,冻结深度为 540m;井筒外壁直径φ9
8m、φ10
4m、φ10
6m,内壁直径 φ8
0m;掘砌过程当中,根据施工组织设计,在-195m 和-345m 处变径,分别安装了 φ9
5m和 φ10
2m 的吊盘外圈
现已经进入套内壁施工,待套内壁施工至吊盘保护盘接近-345m 时,需拆除吊盘保护盘 φ10
2m 的吊盘外圈;再施工 3 模,拆除原上吊盘 φ10
2m 的吊盘外圈
待套内壁至吊盘保护盘接近-195m 时,用同样的方法拆除吊盘保护盘和原上吊盘 φ9
5m 的吊盘外圈
为安全、快速拆除吊盘外圈,特编制本措施
二、拆除方法 待套内壁施工至吊盘保护盘接近第二次变径位置(-345m),开始拆除吊盘保护盘外圈
拆除时,首先将铺板拆除,装入罐中提升上井
然后从风筒口处沿顺时针方向逐块拆除外圈圈梁,用就近的钩头提升上井
继续套内壁 3 模后,拆除上吊盘外圈,拆除方法与保护盘相同
待套内壁施工至吊盘保护盘接近第一次变径位置(-195m),用同样的方法拆除吊盘保护盘和上吊盘 φ9
5m 的外圈
三、拆除前的准备工作1、梅花扳手、尖锥、撬棍、细棕绳(φ14)、2T 手拉葫芦及联接用螺栓(M20×60)等的准备
2、氧气、乙炔气割的准备
3、悬吊用钢丝绳扣(φ15
5×8m)、保险绳(φ15
5mm)及5T、2T 卸扣等的准备
4、人员的准备(详见劳动组织)

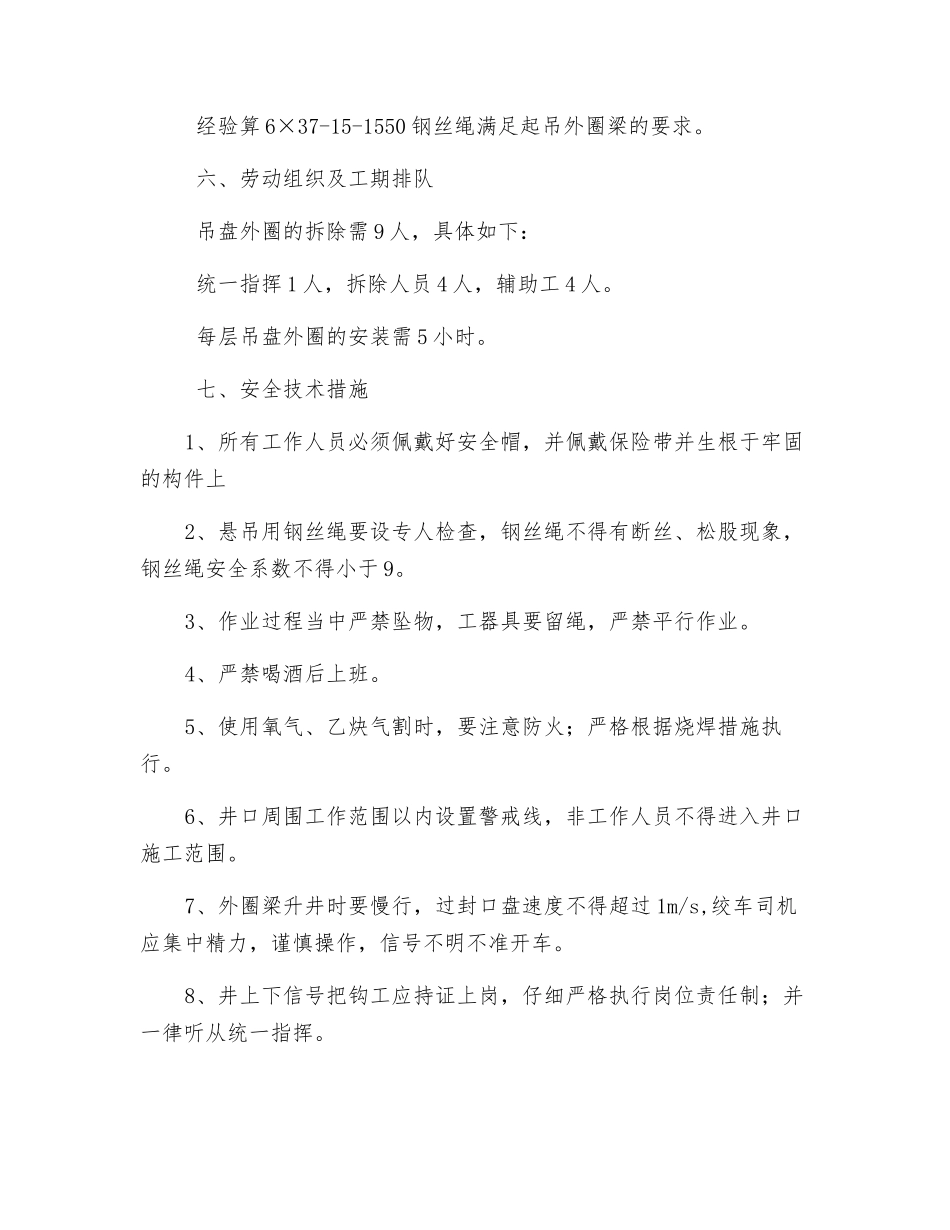

四、施工步骤及方法1、吊盘保护盘外圈的拆除 (1)当套内壁施工至吊盘保护盘接近第二次变径位置(-345m)时,开始拆除外圈
(2)首先将最外层铺板拆除,装入罐中提升上井
(3)从东侧风筒口处沿顺时针方向逐块拆除外圈圈梁;拆除圈梁联接螺栓时,每道圈梁留两颗螺栓,采纳人工拉棕绳将外圈梁逐块拉到吊盘内圈
